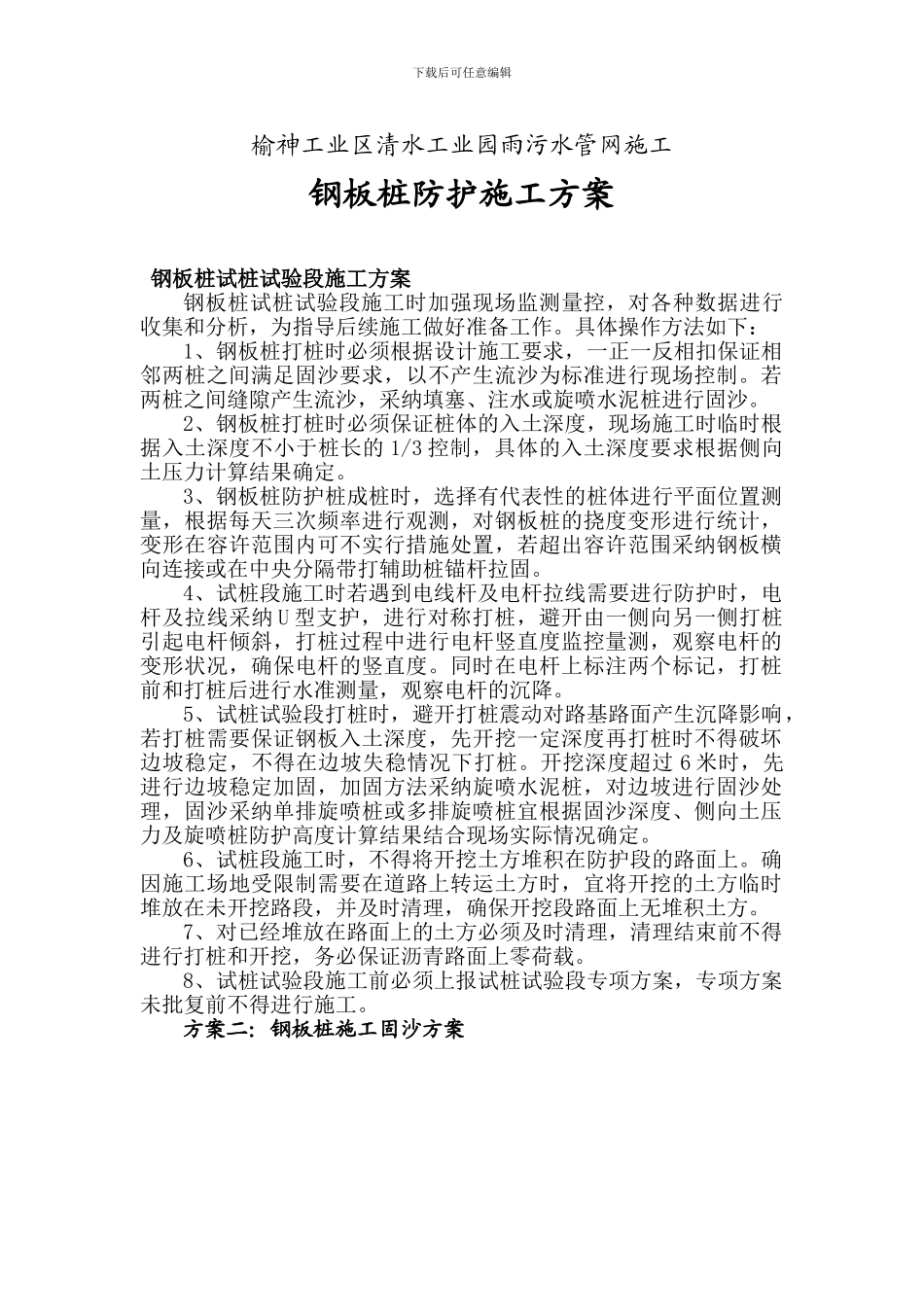

下载后可任意编辑榆神工业区清水工业园雨污水管网施工钢板桩防护施工方案钢板桩试桩试验段施工方案钢板桩试桩试验段施工时加强现场监测量控,对各种数据进行收集和分析,为指导后续施工做好准备工作。具体操作方法如下:1、钢板桩打桩时必须根据设计施工要求,一正一反相扣保证相邻两桩之间满足固沙要求,以不产生流沙为标准进行现场控制。若两桩之间缝隙产生流沙,采纳填塞、注水或旋喷水泥桩进行固沙。2、钢板桩打桩时必须保证桩体的入土深度,现场施工时临时根据入土深度不小于桩长的 1/3 控制,具体的入土深度要求根据侧向土压力计算结果确定。3、钢板桩防护桩成桩时,选择有代表性的桩体进行平面位置测量,根据每天三次频率进行观测,对钢板桩的挠度变形进行统计,变形在容许范围内可不实行措施处置,若超出容许范围采纳钢板横向连接或在中央分隔带打辅助桩锚杆拉固。4、试桩段施工时若遇到电线杆及电杆拉线需要进行防护时,电杆及拉线采纳 U 型支护,进行对称打桩,避开由一侧向另一侧打桩引起电杆倾斜,打桩过程中进行电杆竖直度监控量测,观察电杆的变形状况,确保电杆的竖直度。同时在电杆上标注两个标记,打桩前和打桩后进行水准测量,观察电杆的沉降。5、试桩试验段打桩时,避开打桩震动对路基路面产生沉降影响,若打桩需要保证钢板入土深度,先开挖一定深度再打桩时不得破坏边坡稳定,不得在边坡失稳情况下打桩。开挖深度超过 6 米时,先进行边坡稳定加固,加固方法采纳旋喷水泥桩,对边坡进行固沙处理,固沙采纳单排旋喷桩或多排旋喷桩宜根据固沙深度、侧向土压力及旋喷桩防护高度计算结果结合现场实际情况确定。6、试桩段施工时,不得将开挖土方堆积在防护段的路面上。确因施工场地受限制需要在道路上转运土方时,宜将开挖的土方临时堆放在未开挖路段,并及时清理,确保开挖段路面上无堆积土方。7、对已经堆放在路面上的土方必须及时清理,清理结束前不得进行打桩和开挖,务必保证沥青路面上零荷载。8、试桩试验段施工前必须上报试桩试验段专项方案,专项方案未批复前不得进行施工。方案二:钢板桩施工固沙方案下载后可任意编辑下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结 【范文一】 201x 年就快结束,回首 201x 年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时间过得飞快,不知不觉中,充满希望的 201x 年就伴随着新年伊始...
