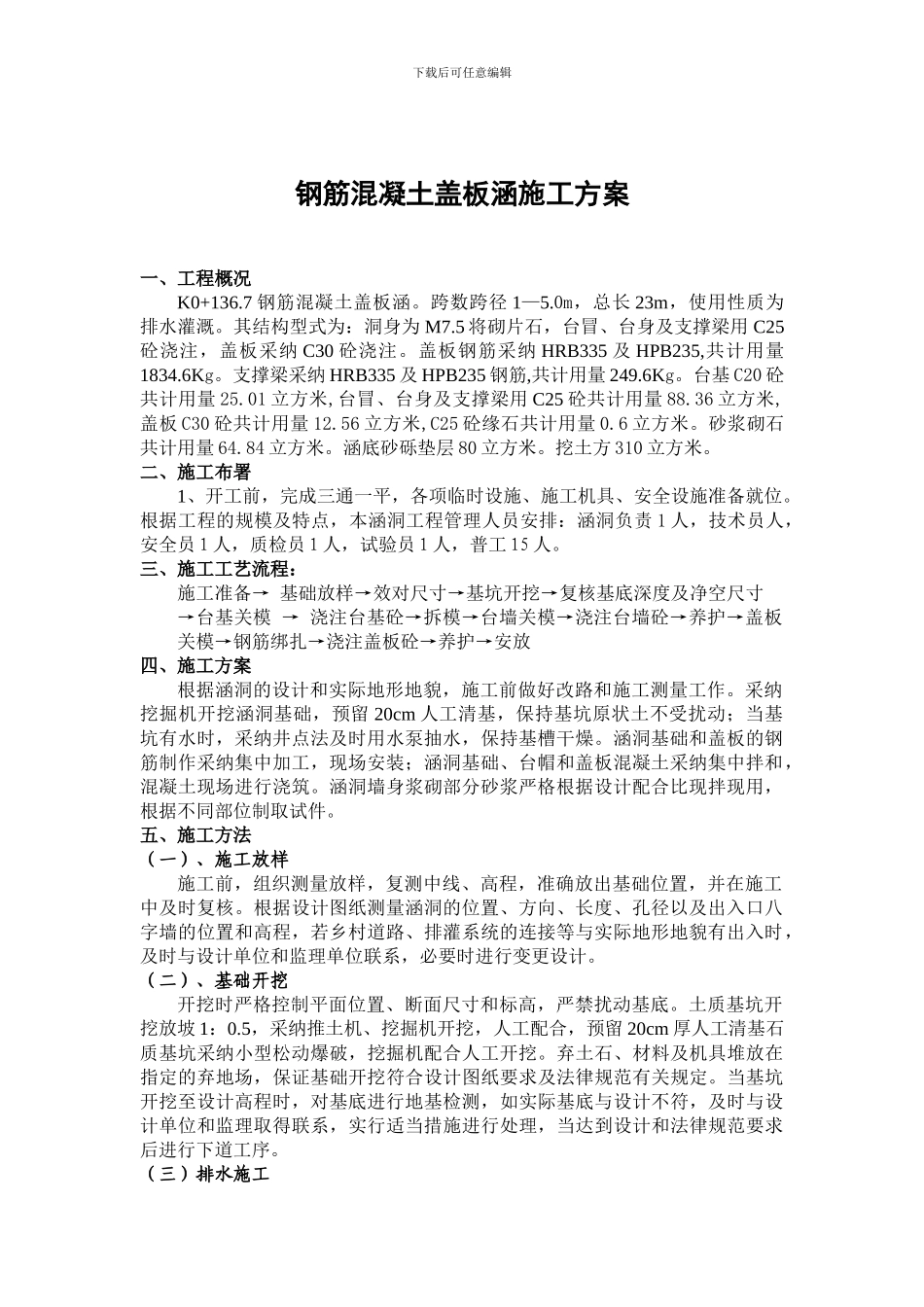

下载后可任意编辑钢筋混凝土盖板涵施工方案一、工程概况K0+136
7 钢筋混凝土盖板涵
跨数跨径 1—5
0m,总长 23m,使用性质为排水灌溉
其结构型式为:洞身为 M7
5 将砌片石,台冒、台身及支撑梁用 C25砼浇注,盖板采纳 C30 砼浇注
盖板钢筋采纳 HRB335 及 HPB235,共计用量1834
支撑梁采纳 HRB335 及 HPB235 钢筋,共计用量 249
台基 C20 砼共计用量 25
01 立方米,台冒、台身及支撑梁用 C25 砼共计用量 88
36 立方米,盖板 C30 砼共计用量 12
56 立方米,C25 砼缘石共计用量 0
砂浆砌石共计用量 64
84 立方米
涵底砂砾垫层 80 立方米
挖土方 310 立方米
二、施工布署1、开工前,完成三通一平,各项临时设施、施工机具、安全设施准备就位
根据工程的规模及特点,本涵洞工程管理人员安排:涵洞负责 1 人,技术员人,安全员 1 人,质检员 1 人,试验员 1 人,普工 15 人

三、施工工艺流程:施工准备→ 基础放样→效对尺寸→基坑开挖→复核基底深度及净空尺寸→台基关模 → 浇注台基砼→拆模→台墙关模→浇注台墙砼→养护→盖板关模→钢筋绑扎→浇注盖板砼→养护→安放四、施工方案根据涵洞的设计和实际地形地貌,施工前做好改路和施工测量工作
采纳挖掘机开挖涵洞基础,预留 20cm 人工清基,保持基坑原状土不受扰动;当基坑有水时,采纳井点法及时用水泵抽水,保持基槽干燥
涵洞基础和盖板的钢筋制作采纳集中加工,现场安装;涵洞基础、台帽和盖板混凝土采纳集中拌和,混凝土现场进行浇筑
涵洞墙身浆砌部分砂浆严格根据设计配合比现拌现用,根据不同部位制取试件
五、施工方法(一)、施工放样施工前,组织测量放样,复测中线、高程,准确放出基础位置,并在施工中及时复核
根据设计图纸测量涵洞的位置、方向
