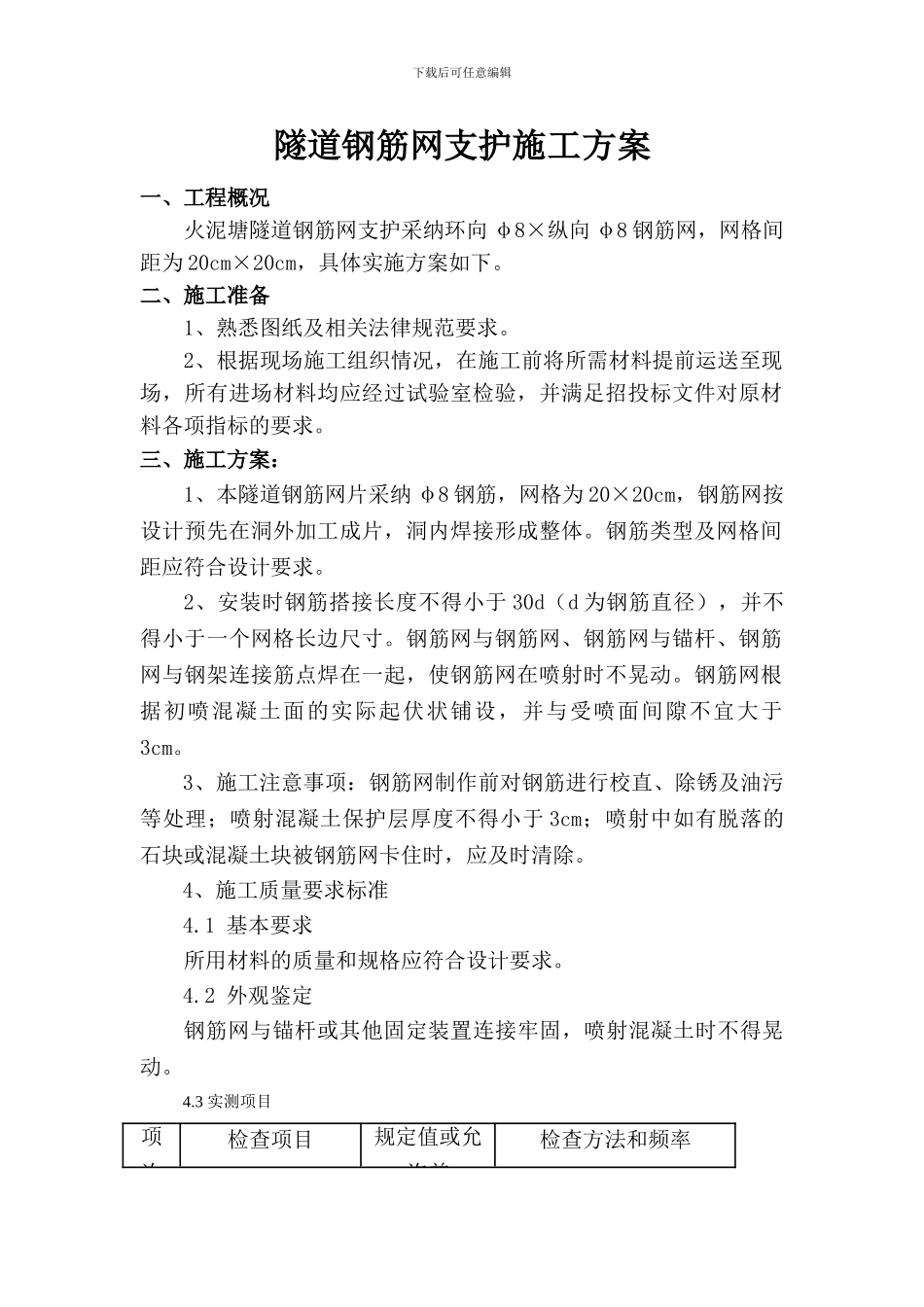

下载后可任意编辑隧道钢筋网支护施工方案一、工程概况 火泥塘隧道钢筋网支护采纳环向 φ8×纵向 φ8 钢筋网,网格间距为 20cm×20cm,具体实施方案如下
二、施工准备1、熟悉图纸及相关法律规范要求
2、根据现场施工组织情况,在施工前将所需材料提前运送至现场,所有进场材料均应经过试验室检验,并满足招投标文件对原材料各项指标的要求
三、施工方案:1、本隧道钢筋网片采纳 φ8 钢筋,网格为 20×20cm,钢筋网按设计预先在洞外加工成片,洞内焊接形成整体
钢筋类型及网格间距应符合设计要求
2、安装时钢筋搭接长度不得小于 30d(d 为钢筋直径),并不得小于一个网格长边尺寸
钢筋网与钢筋网、钢筋网与锚杆、钢筋网与钢架连接筋点焊在一起,使钢筋网在喷射时不晃动
钢筋网根据初喷混凝土面的实际起伏状铺设,并与受喷面间隙不宜大于3cm
3、施工注意事项:钢筋网制作前对钢筋进行校直、除锈及油污等处理;喷射混凝土保护层厚度不得小于 3cm;喷射中如有脱落的石块或混凝土块被钢筋网卡住时,应及时清除
4、施工质量要求标准4
1 基本要求所用材料的质量和规格应符合设计要求
2 外观鉴定钢筋网与锚杆或其他固定装置连接牢固,喷射混凝土时不得晃动

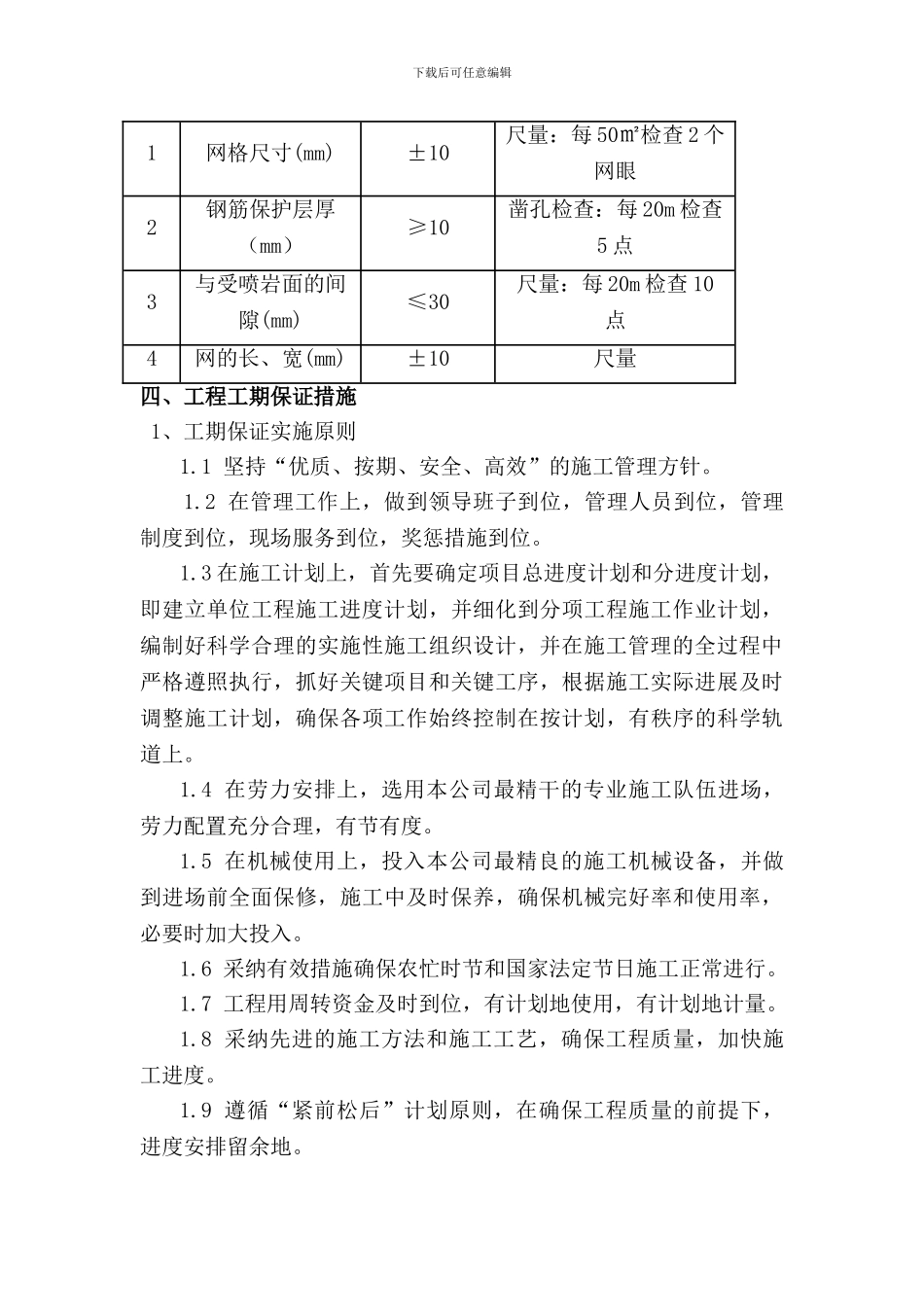

3 实测项目项次检查项目规定值或允许差检查方法和频率下载后可任意编辑1网格尺寸(mm)±10尺量:每 50㎡检查 2 个网眼2钢筋保护层厚(mm)≥10凿孔检查:每 20m 检查5 点3与受喷岩面的间隙(mm)≤30尺量:每 20m 检查 10点4网的长、宽(mm)±10尺量四、工程工期保证措施1、工期保证实施原则1
1 坚持“优质、按期、安全、高效”的施工管理方针
2 在管理工作上,做到领导班子到位,管理人员到位,管理制度到位,现场服务到位,奖惩措施到位
3 在施工计划上,首先要确定项目总进度计划和分进度计划,即建立单位工程施工进度计划,并细
