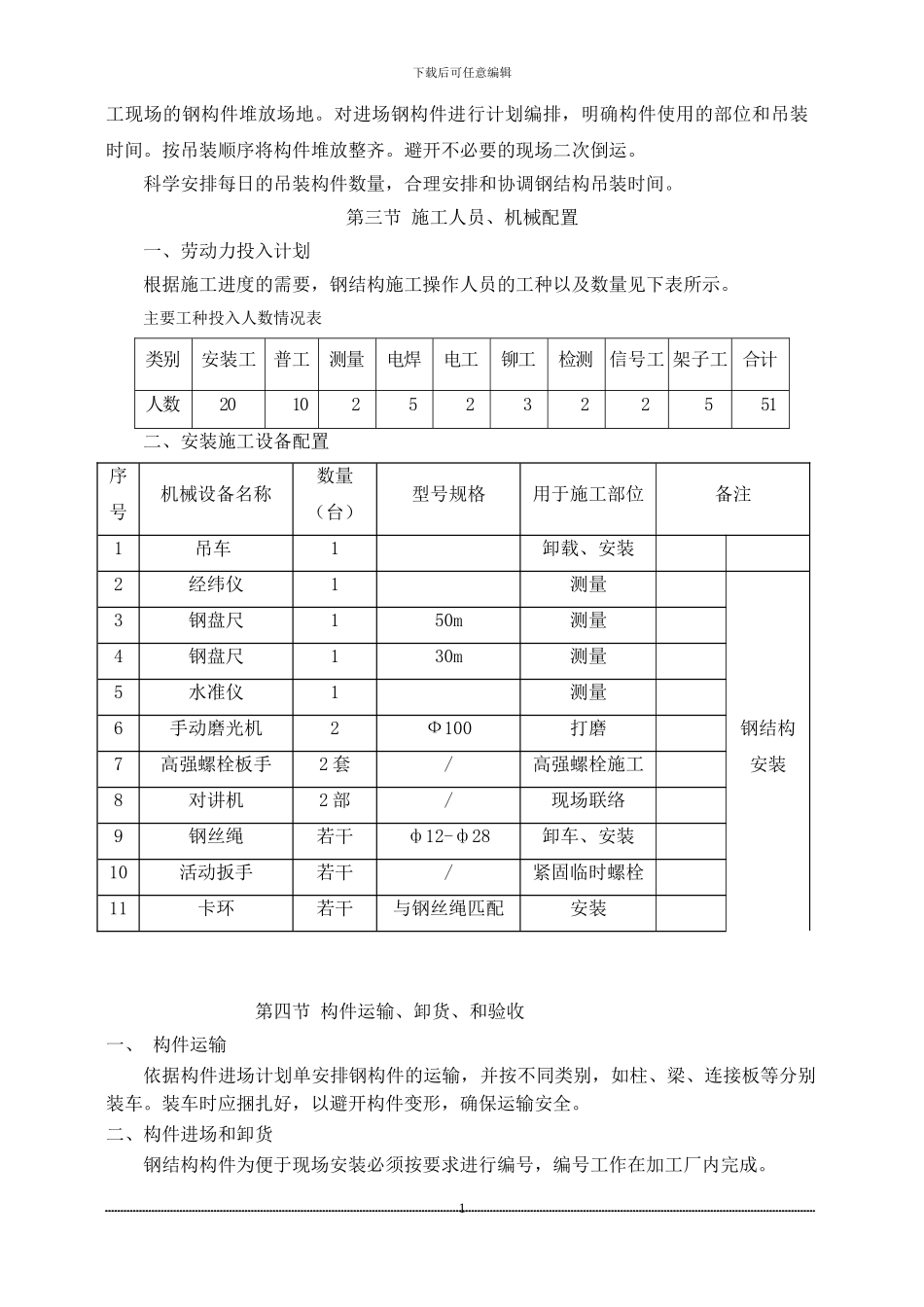

0下载后可任意编辑 第一章 编制依据1.1、 钢结构设计图纸。1.2、《钢结构工程施工质量验收法律规范》(GB50205-2001)。1.3、《建筑钢结构焊接技术规程》(JGJ81-2024)。1.4、《型钢混凝土组合结构技术规程》(JGJ138-2001)。1.5、《钢焊缝手工超声波探伤方法和探伤结果分级》(GB11345-89)。1.6、《建筑机械使用安全技术规程》JGJ33-2001。1.7、《钢结构设计法律规范》GB50017-2024第二章 工程概况及施工条件第一节 工程概况一、工程概况本工程 本工程为银川顶津食品有限公司一期工程,位于银川经济开发区。建设单位为银川顶津食品有限公司、设计单位为天津冶金规划设计院、勘察单位为宁夏地质工程勘察院、监理单位北京中联环建设工程管理有限公司、施工单位为陕西建工第一建设集团有限公司。主体为钢结构,独立基础,垫层为 C20,独立基础、柱 C30,地梁为 C25。第二节 施工进度计划一、施工进度计划根据总控计划,分别安排各钢结构加工时间、进场时间。分别对各个钢构件进行编号,将每个编号的进场时间告知钢结构加工厂,钢构件按时进场,及时卸载,按计划吊装施工。二、工期保证措施1、工程准备工作由于本工程施工工期短任务重,所以在施工前的准备工作极为重要。为使现场吊装工作顺利进行,我们将在施工前制定周密的的施工计划。针对总控目标工期,编制阶段目标工期计划,月计划,周计划。严格项目目标管理,以计划组织生产,以科学合理的生产安排保证计划的实现。以现场施工要求控制加工顺序,使钢结构生产成流水作业,将钢结构的加工、运输、临时堆放、吊装各个工序合理的穿插,环环相扣。2、现场施工现场施工技术人员合理编排钢构件进场计划、吊装计划与吊装顺序,充分利用施 1下载后可任意编辑工现场的钢构件堆放场地。对进场钢构件进行计划编排,明确构件使用的部位和吊装时间。按吊装顺序将构件堆放整齐。避开不必要的现场二次倒运。科学安排每日的吊装构件数量,合理安排和协调钢结构吊装时间。第三节 施工人员、机械配置一、劳动力投入计划根据施工进度的需要,钢结构施工操作人员的工种以及数量见下表所示。主要工种投入人数情况表类别安装工普工测量电焊电工铆工检测信号工 架子工 合计人数2010252322551二、安装施工设备配置序号机械设备名称数量(台)型号规格用于施工部位备注1 吊车1卸载、安装2经纬仪1测量钢结构安装3钢盘尺150m测量4钢盘尺130m测量5水准仪1测量6手动磨光机2Ф100打磨7高强螺栓板手2 套/高强...
