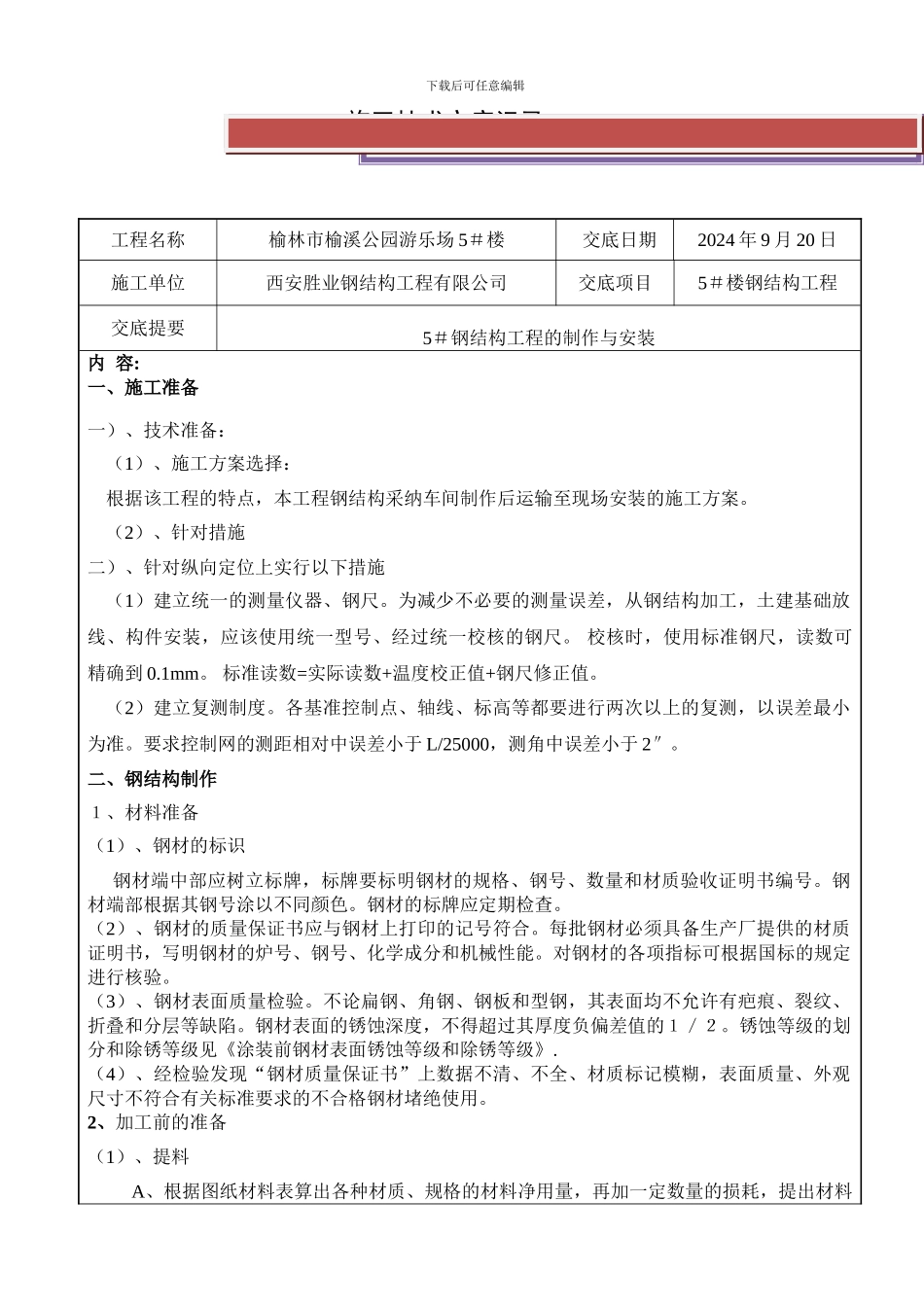

下载后可任意编辑 施工技术交底记录工程名称榆林市榆溪公园游乐场 5#楼交底日期2024 年 9 月 20 日施工单位西安胜业钢结构工程有限公司交底项目5#楼钢结构工程交底提要5#钢结构工程的制作与安装内 容:一、施工准备一)、技术准备:(1)、施工方案选择:根据该工程的特点,本工程钢结构采纳车间制作后运输至现场安装的施工方案
(2)、针对措施二)、针对纵向定位上实行以下措施(1)建立统一的测量仪器、钢尺
为减少不必要的测量误差,从钢结构加工,土建基础放线、构件安装,应该使用统一型号、经过统一校核的钢尺
校核时,使用标准钢尺,读数可精确到 0
标准读数=实际读数+温度校正值+钢尺修正值
(2)建立复测制度
各基准控制点、轴线、标高等都要进行两次以上的复测,以误差最小为准
要求控制网的测距相对中误差小于 L/25000,测角中误差小于 2″
二、钢结构制作1、材料准备(1)、钢材的标识 钢材端中部应树立标牌,标牌要标明钢材的规格、钢号、数量和材质验收证明书编号
钢材端部根据其钢号涂以不同颜色
钢材的标牌应定期检查
(2)、钢材的质量保证书应与钢材上打印的记号符合
每批钢材必须具备生产厂提供的材质证明书,写明钢材的炉号、钢号、化学成分和机械性能
对钢材的各项指标可根据国标的规定进行核验
(3)、钢材表面质量检验
不论扁钢、角钢、钢板和型钢,其表面均不允许有疤痕、裂纹、折叠和分层等缺陷
钢材表面的锈蚀深度,不得超过其厚度负偏差值的1/2
锈蚀等级的划分和除锈等级见《涂装前钢材表面锈蚀等级和除锈等级》
(4)、经检验发现“钢材质量保证书”上数据不清、不全、材质标记模糊,表面质量、外观尺寸不符合有关标准要求的不合格钢材堵绝使用

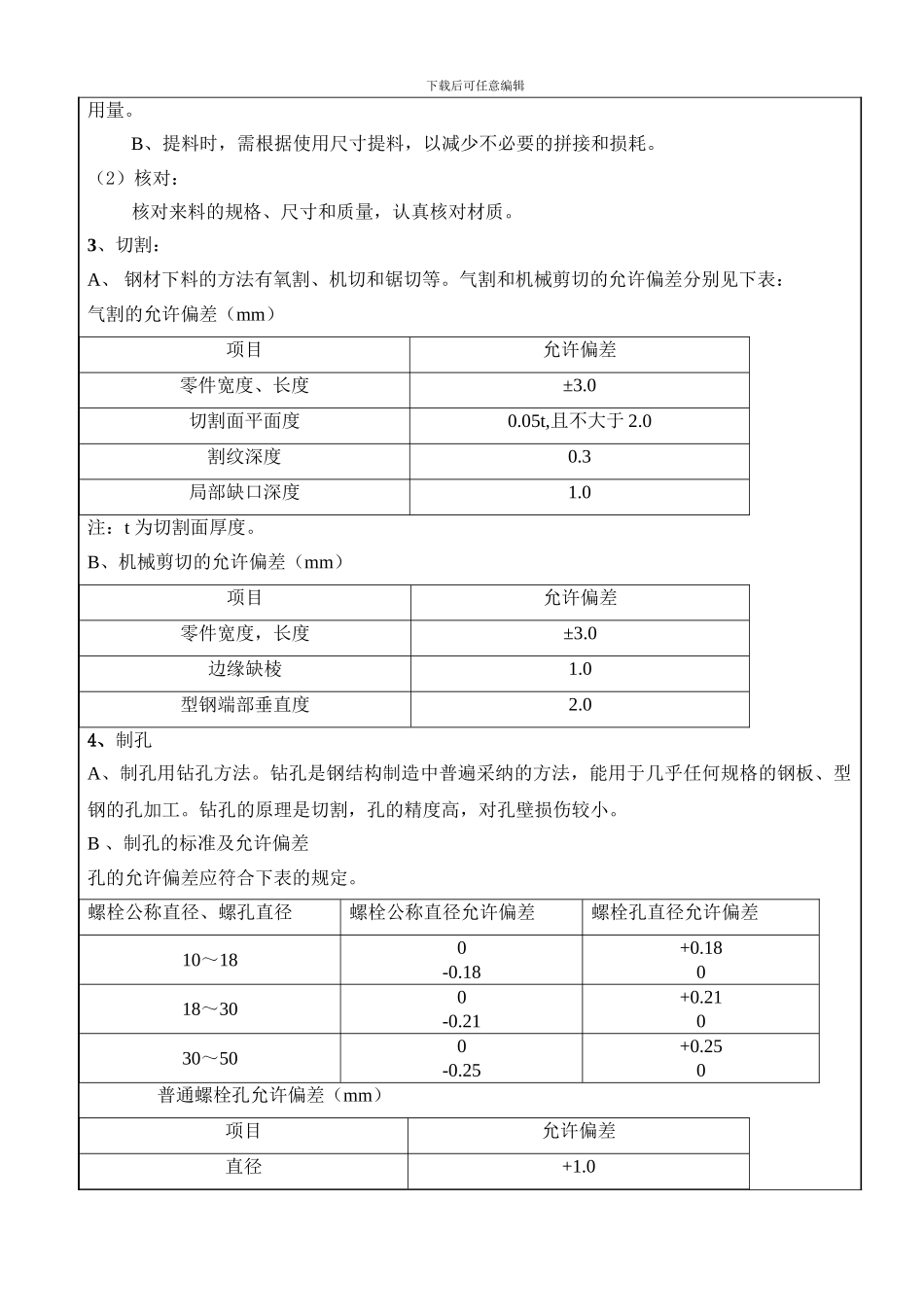

2、加工前的准备(1)、提料A、根据图纸材料表算出各种材质、规格的材料净用量,再加一定数量的损耗,提出材料下载后可任意编辑用量

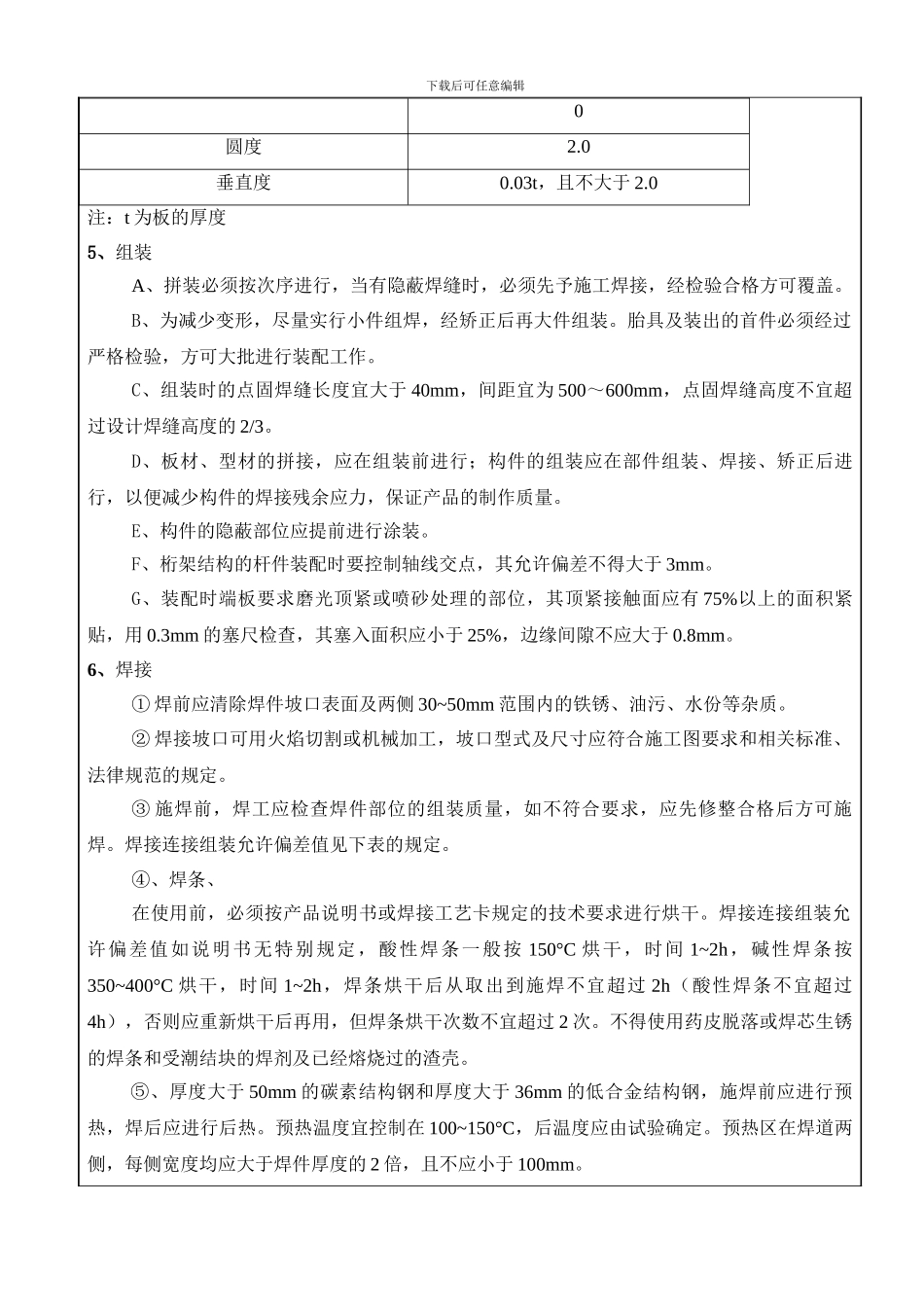

B、提料时,需根据
