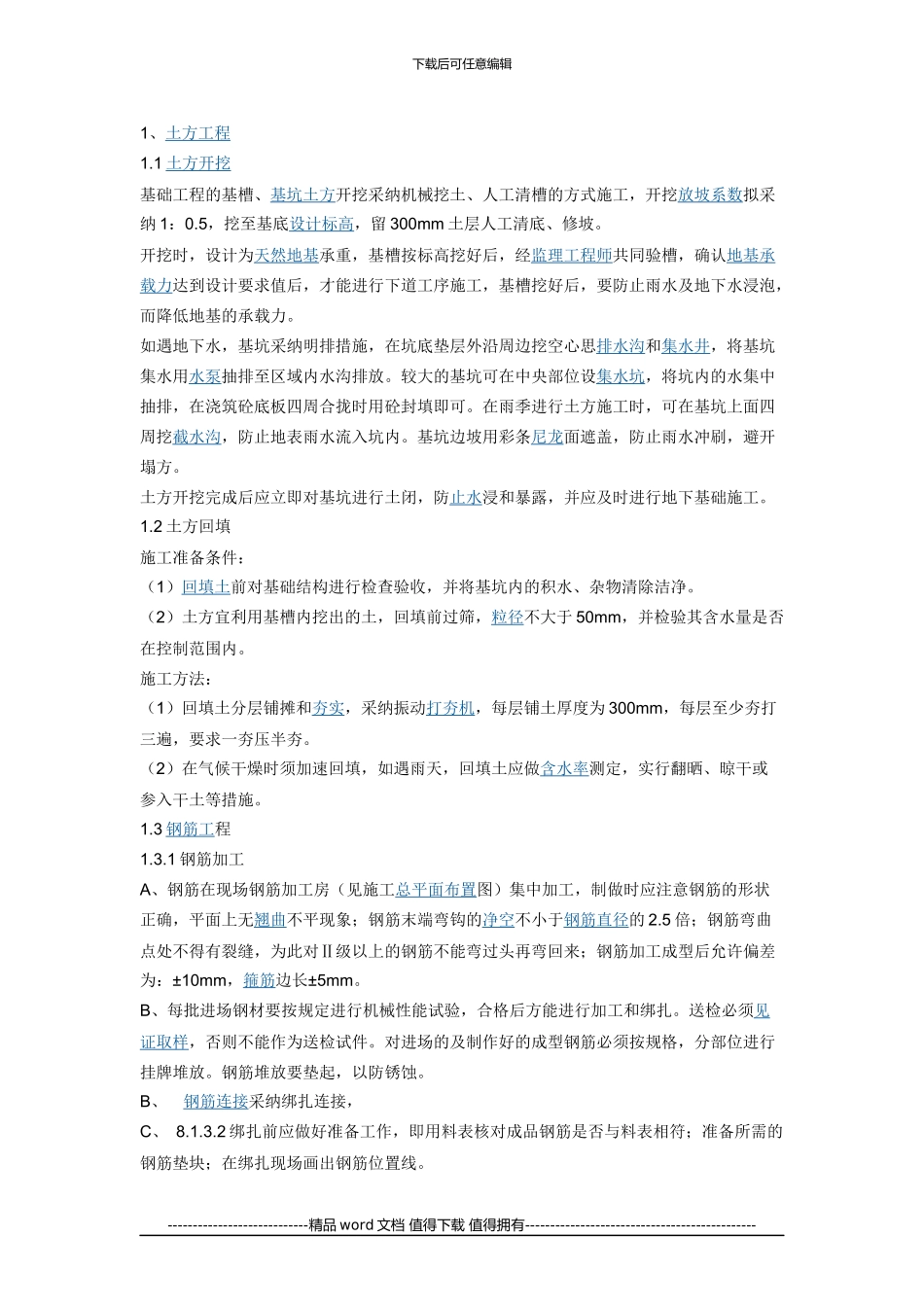

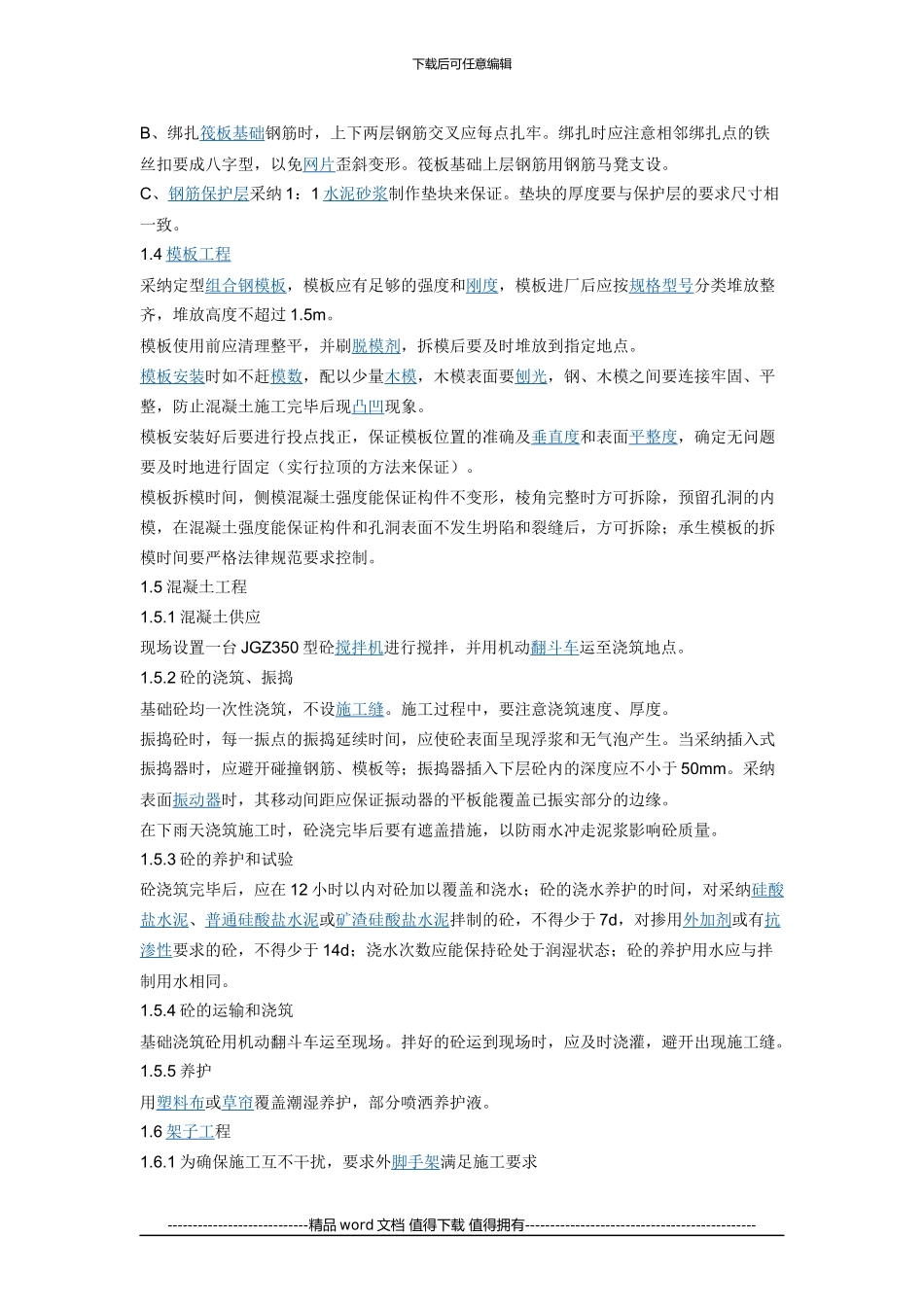

下载后可任意编辑铁艺围墙施工组织设计已过期 [ 标签:铁艺围墙, 组织设计 ] 我行我素了 2024-08-28 07:03收藏 推举答案七、 主要施工方法7
1 土建工程主要施工方法8
1 测量工程7
1 平面控制网的建立A、围墙平面控制网的建立工程开工前,测量人员对业主及当地测绘管理部门提供的红线及有效测量依据进行复测,符合点位限差要求后,依据平面控制网布设,作为场区首级控制
2 高程控制网的建立A、 为保证建筑物竖向施工的精度要求,在场区内建立高程控制网
高程控制网的建立是根据甲方提供的场区水准点(至少提供三个),采纳水准仪对所提供的水准点进行复测检查,校测合格后
B、高程控制网的精度,不低于三等水准的精度
3 基础施工测量A、轴线控制桩的校测在建筑物基础施工过程中,对轴线控制桩每半月复测一次,以防桩位移面影响到正常施工及工程施测的精度要求
采纳测量精度 2 级、测距精度 2mm 经纬仪仪,根据首级控制进行校测
B、轴线投测方法基础施工一般采纳经纬仪方向线来传递轴线,引测投点误差不应超过±3mm,轴线间误差不应超过±2mm
根据场区平面轴线控制桩,将经纬仪架设在控制桩位上,经对中、整平后、后视同一方向桩(轴线标志),将所需的轴线投测到施工的平面层上在同一层上投测的纵、横轴线不得少于 2 条,以此做角度、距离的校核
一经校核无误后,方可在该平面上放出其它相应的设计轴线及细部线
C、基础施工中的标高控制(1)高程控制点在引测标高时,首先联测高程控制网点,推断场区内水准点是否被碰动,经联测确认无误后,方可引测所需的标高
(2)标高施测为保证竖向控制的精度要求,对所需的标高基准点必须正确测设,在同施工层上所引测的高程点,不得不于三个,并做相互校核,校核后三点的校差不得超过 3mm,取平均值作为该平面施工中标高的基准点,用红色三角作标志,并
