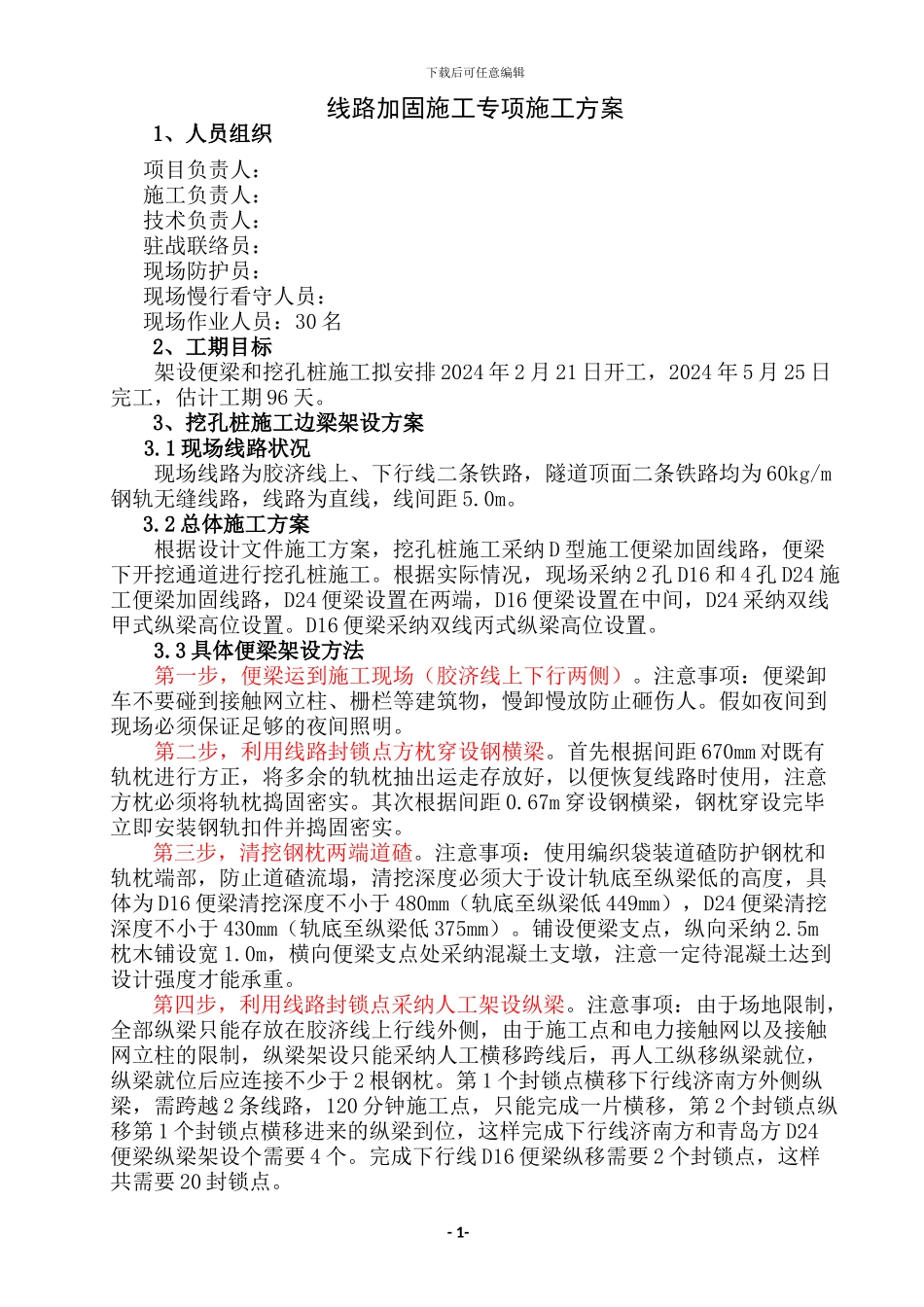

下载后可任意编辑线路加固施工专项施工方案1、人员组织项目负责人:施工负责人:技术负责人:驻战联络员:现场防护员:现场慢行看守人员:现场作业人员:30 名2、工期目标架设便梁和挖孔桩施工拟安排 2024 年 2 月 21 日开工,2024 年 5 月 25 日完工,估计工期 96 天

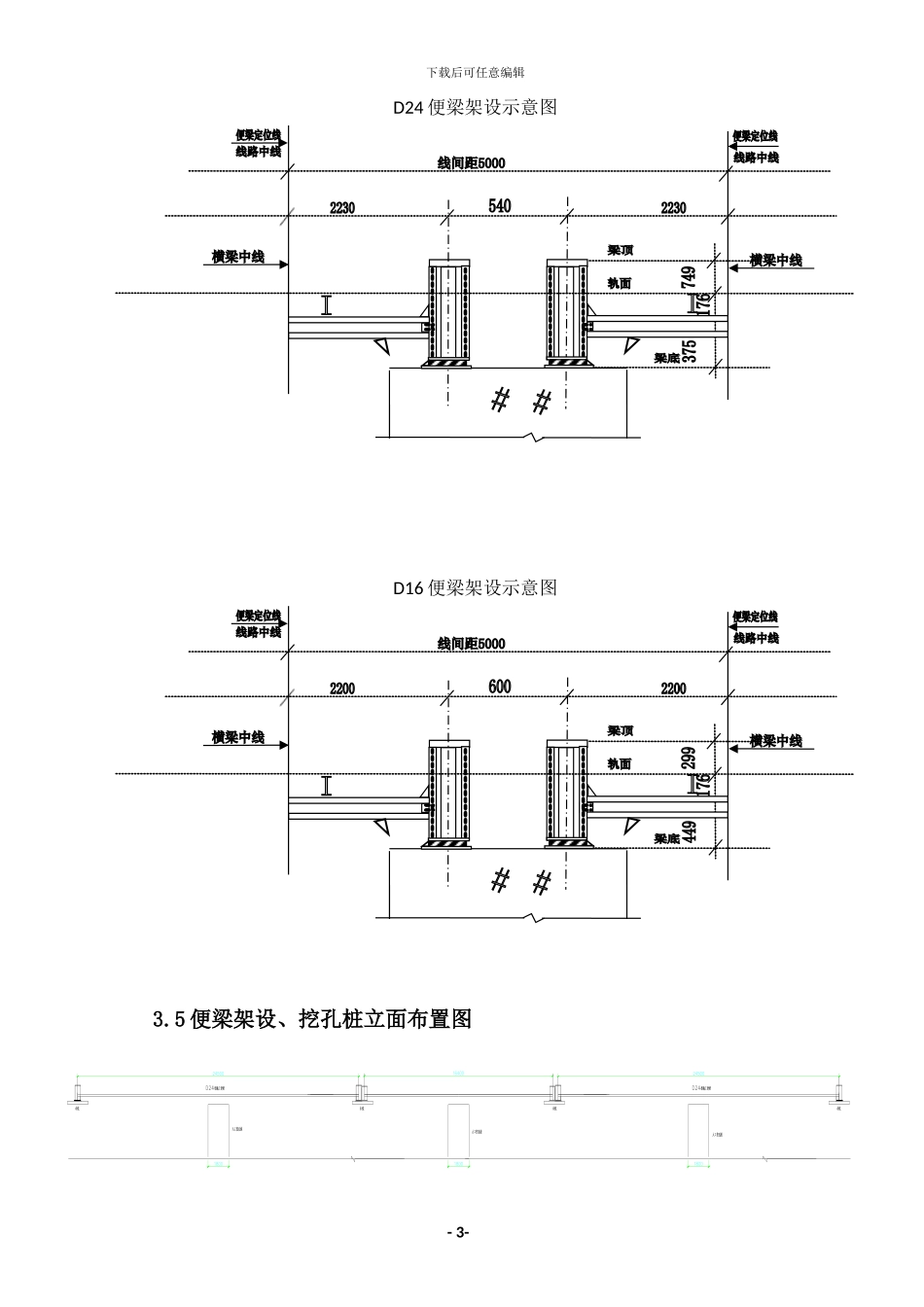

3、挖孔桩施工边梁架设方案3
1 现场线路状况 现场线路为胶济线上、下行线二条铁路,隧道顶面二条铁路均为 60kg/m钢轨无缝线路,线路为直线,线间距 5
2 总体施工方案 根据设计文件施工方案,挖孔桩施工采纳 D 型施工便梁加固线路,便梁下开挖通道进行挖孔桩施工
根据实际情况,现场采纳 2 孔 D16 和 4 孔 D24 施工便梁加固线路,D24 便梁设置在两端,D16 便梁设置在中间,D24 采纳双线甲式纵梁高位设置
D16 便梁采纳双线丙式纵梁高位设置

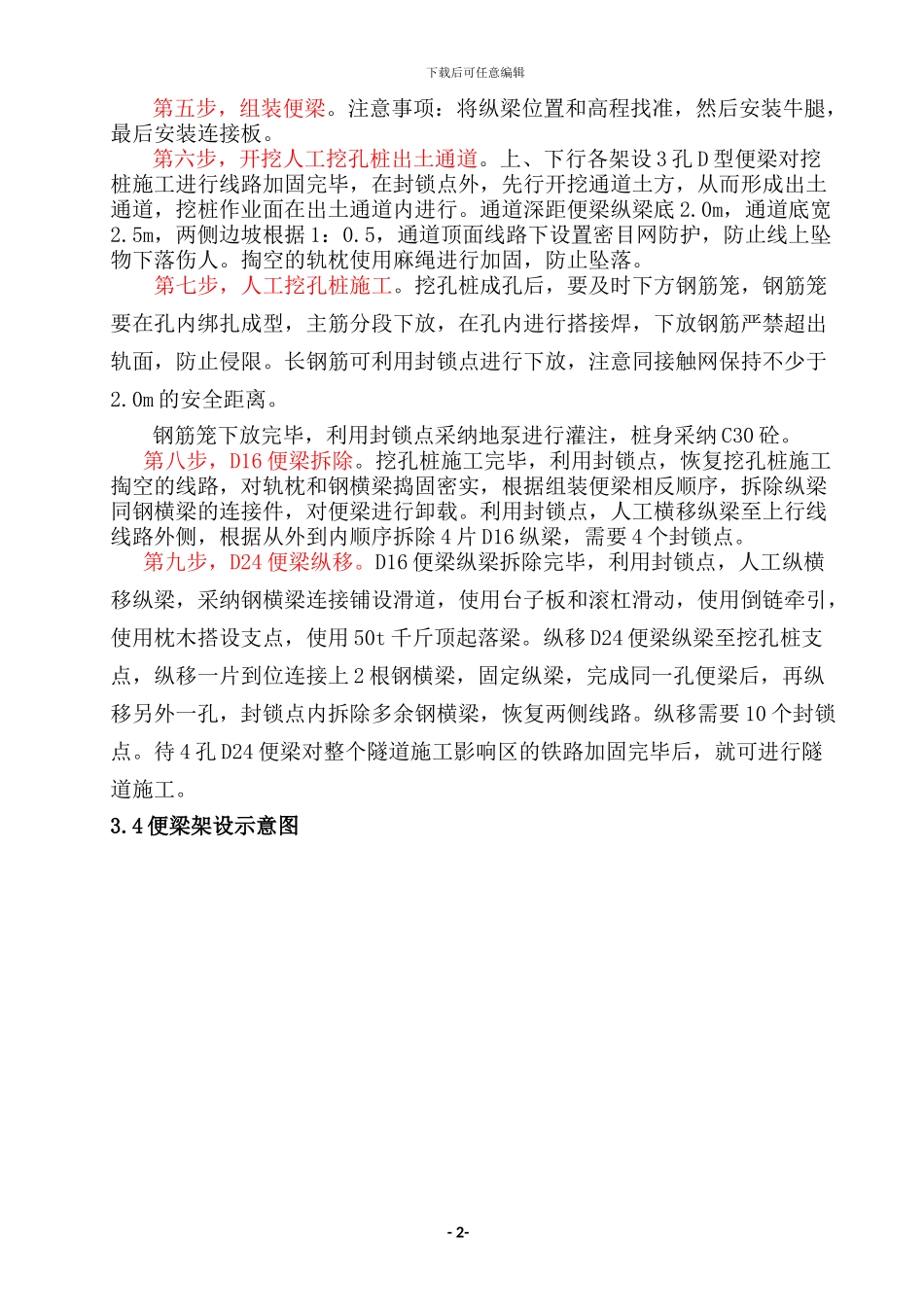

3 具体便梁架设方法 第一步,便梁运到施工现场(胶济线上下行两侧)
注意事项:便梁卸车不要碰到接触网立柱、栅栏等建筑物,慢卸慢放防止砸伤人
假如夜间到现场必须保证足够的夜间照明
第二步,利用线路封锁点方枕穿设钢横梁
首先根据间距 670mm 对既有轨枕进行方正,将多余的轨枕抽出运走存放好,以便恢复线路时使用,注意方枕必须将轨枕捣固密实
其次根据间距 0
67m 穿设钢横梁,钢枕穿设完毕立即安装钢轨扣件并捣固密实
第三步,清挖钢枕两端道碴
注意事项:使用编织袋装道碴防护钢枕和轨枕端部,防止道碴流塌,清挖深度必须大于设计轨底至纵梁低的高度,具体为 D16 便梁清挖深度不小于 480mm(轨底至纵梁低 449mm),D24 便梁清挖深度不小于 430mm(轨底至纵梁低 375mm)
铺设便梁支点,纵向采纳 2
5m枕木铺设宽 1
0m,横向便梁支点处采纳混凝土支墩,注意一定待混凝土达到设计强度才能承重
第四步,利用线路封锁点采纳人
