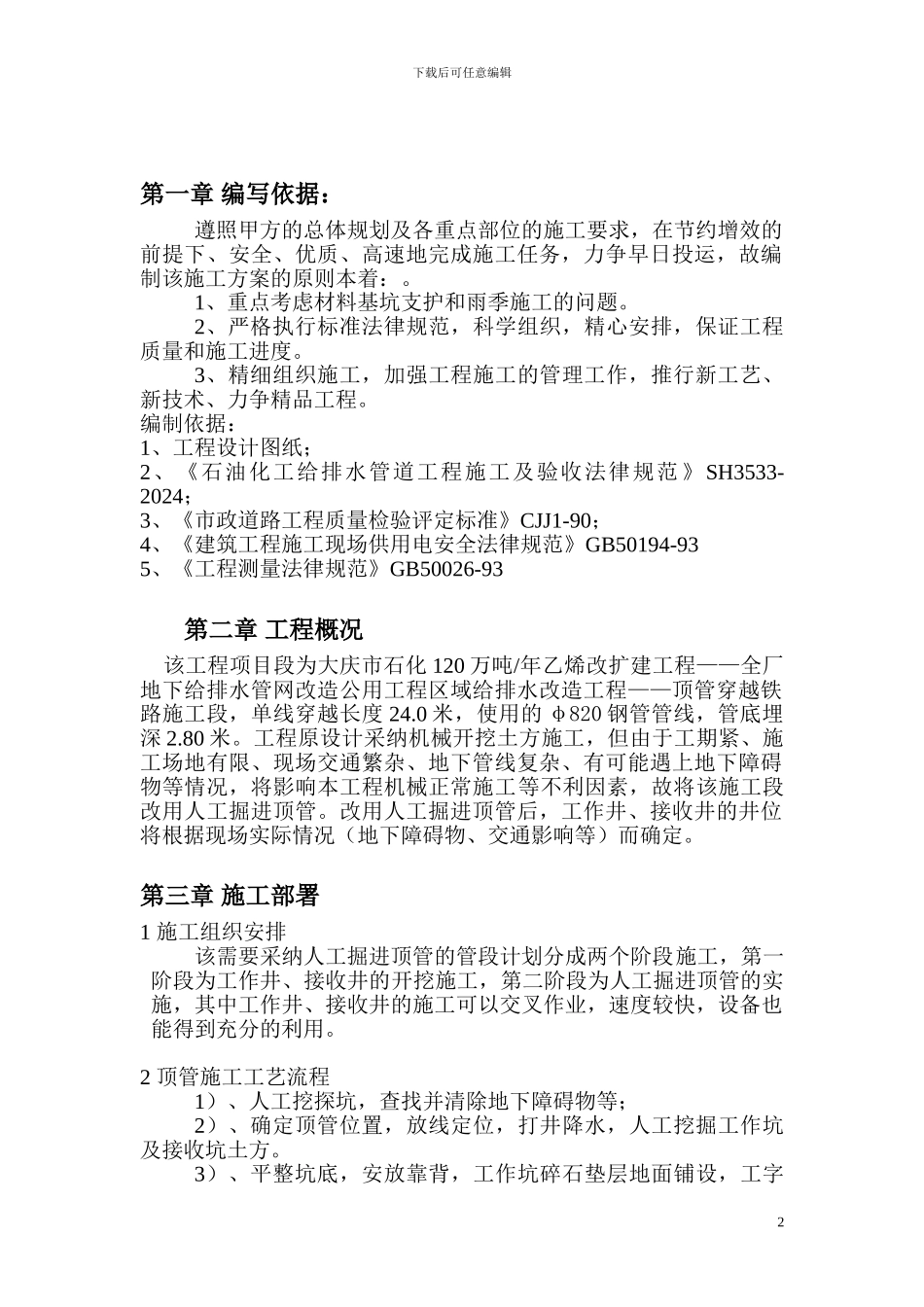

下载后可任意编辑大庆石化 120 万吨/年乙烯改扩建工程全厂地下给排水管网改造裂解装置区域给排水项目铁路顶管施工方案2024 年 8 月 10 日1下载后可任意编辑第一章 编写依据:遵照甲方的总体规划及各重点部位的施工要求,在节约增效的前提下、安全、优质、高速地完成施工任务,力争早日投运,故编制该施工方案的原则本着:
1、重点考虑材料基坑支护和雨季施工的问题
2、严格执行标准法律规范,科学组织,精心安排,保证工程质量和施工进度
3、精细组织施工,加强工程施工的管理工作,推行新工艺、新技术、力争精品工程
编制依据:1、工程设计图纸;2、《石油化工给排水管道工程施工及验收法律规范 》SH3533-2024;3、《市政道路工程质量检验评定标准》CJJ1-90;4、《建筑工程施工现场供用电安全法律规范》GB50194-935、《工程测量法律规范》GB50026-93第二章 工程概况 该工程项目段为大庆市石化 120 万吨/年乙烯改扩建工程——全厂地下给排水管网改造公用工程区域给排水改造工程——顶管穿越铁路施工段,单线穿越长度 24
0 米,使用的 φ820 钢管管线,管底埋深 2
工程原设计采纳机械开挖土方施工,但由于工期紧、施工场地有限、现场交通繁杂、地下管线复杂、有可能遇上地下障碍物等情况,将影响本工程机械正常施工等不利因素,故将该施工段改用人工掘进顶管
改用人工掘进顶管后,工作井、接收井的井位将根据现场实际情况(地下障碍物、交通影响等)而确定
第三章 施工部署1 施工组织安排该需要采纳人工掘进顶管的管段计划分成两个阶段施工,第一阶段为工作井、接收井的开挖施工,第二阶段为人工掘进顶管的实施,其中工作井、接收井的施工可以交叉作业,速度较快,设备也能得到充分的利用

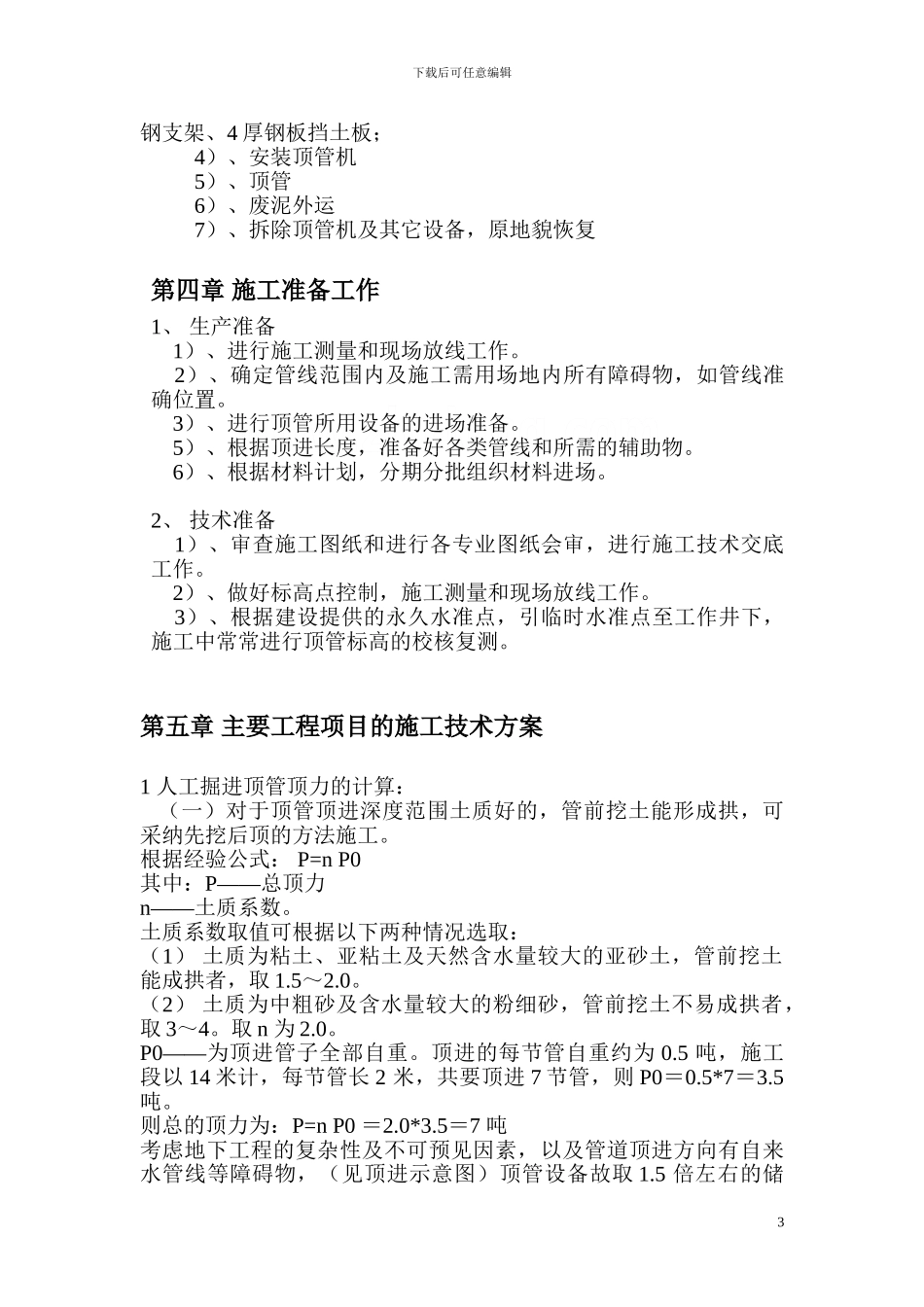

2 顶管施工工艺流程1)、人工挖探坑,查找并清除地下障碍物等;2)、确定顶管位置,放线定位,打井降水,人工挖
