下载后可任意编辑3 台 10T、1 台 6T 锅炉及辅机拆除施工方案1、编制依据1
1 西高新房地产开发公司 2#锅炉房锅炉招标文件;1
2 施工现场具体情况;1
3 锅炉压力容器安装安全操作规程;1
4 起重运输机械性能图册1
5 起重技术2、作业项目概况及工作量2
1 将锅炉房北侧辅机房、临建工棚拆掉,垃圾用装载机堆到要移出的那台锅炉出口处,高度与二层地面持平,二层有效宽度:4m,二层有效长度:4m;2
2 打开即将移出的锅炉的北侧锅炉房墙:宽度 4m,高度至上窗沿过梁处(10m 高);2
3 将锅炉托运到二层北口,锅炉 1/3 长度压在垃圾堆成的平台处,一个吊耳移出锅炉房墙外 500mm 即可
4 双机抬吊:1)、用 2 台 50T 将锅炉上半部分吊起,装上北侧停放的平板车;2)、用 2 台 50T 将锅炉下半部分吊起,装上北侧停放的平板车
5 以上工作重复进行 4 次
3、作业必备条件:3

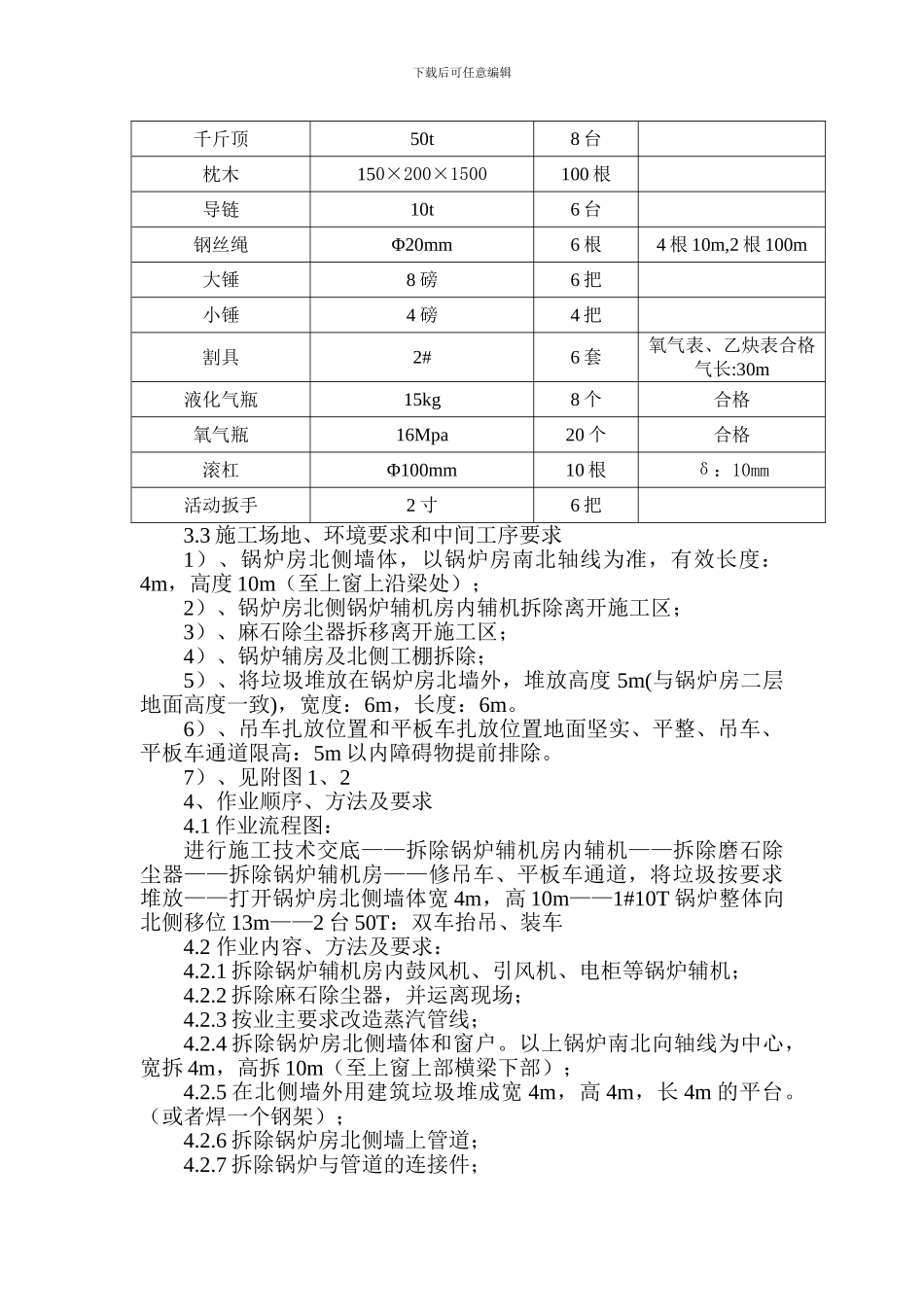

1 施工人员配备及资格要求:工种起重工焊工吊车司机吊装指挥普工数量6 人6 人4 人2 人10 人备注持证上岗持证上岗持证上岗持证上岗3
2 工、器具配备计划:名称规格数量备注50T50t2 台8T8t1 台绞磨5t1 台滑轮组10t6 只滑道I 36-3 拼8 根每根 6m钢丝绳Φ32
5×10m2 根卡环10t6 只路基钢板6000×1500×δ20mm6 块下载后可任意编辑千斤顶50t8 台枕木150×200×1500100 根导链10t6 台钢丝绳Φ20mm6 根4 根 10m,2 根 100m大锤8 磅6 把小锤4 磅4 把割具2#6 套氧气表、乙炔表合格 气长:30m液化气瓶15kg8 个合格氧气瓶16Mpa20 个合格滚杠Φ100mm10 根δ:10mm活动扳手2 寸6 把3

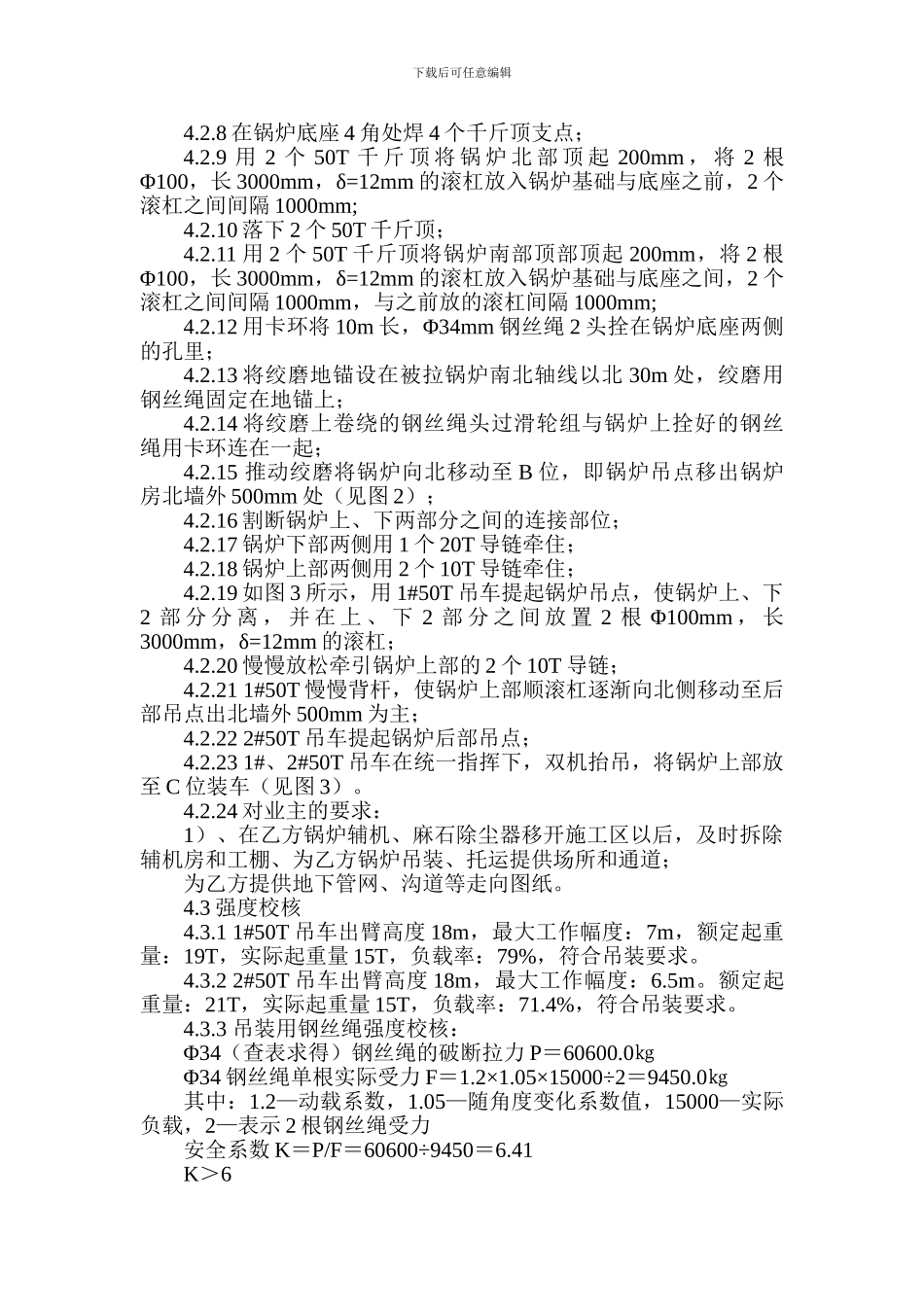

3 施工场地、环境要求和中间工序要求1)、锅炉房北侧墙体,以锅炉房南北轴线为准,有
