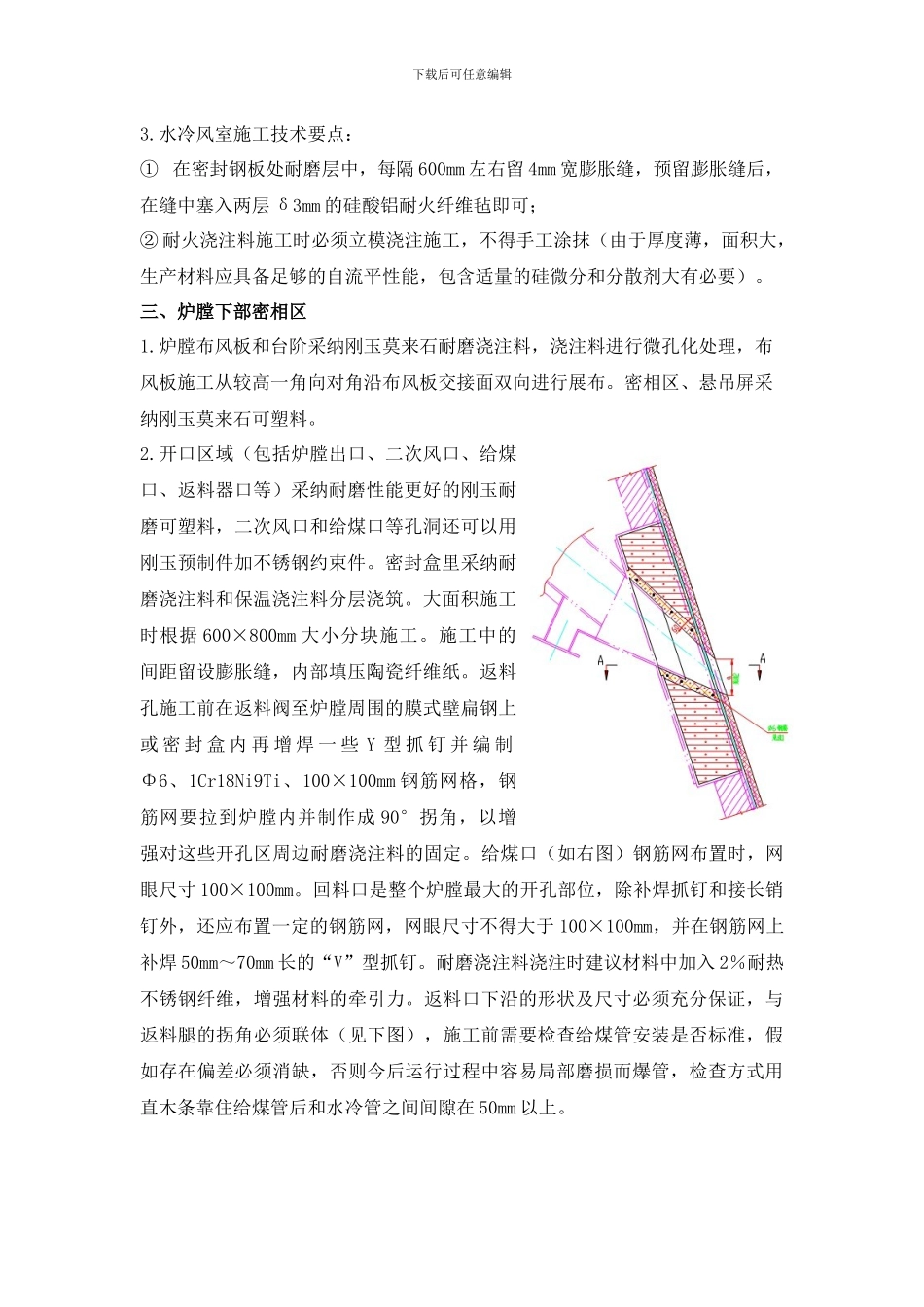

下载后可任意编辑山西国锦一期 2×300MW 煤矸石发电供热工程.锅炉浇注料施工优化方案总工程师: 安监部: 工程部: 检修部: 编制: 2024 年 01 月 10 日 下载后可任意编辑锅炉浇注料施工的优化方案一、点火风道1.建议采纳性能优良的刚玉莫来石浇注料,该材料能够明显提升耐火度、强度和热振稳定性。施工时采纳分块浇注,根据 600×800mm 的间距跳跃施工,膨胀缝采纳两层陶纤纸填充。采纳高含量硅酸铝制成的陶瓷模块,紧固件采纳自带锁。2.金属膨胀节处优化设计将 40mm 陶瓷纤维毡作背衬贴于护板上,防止运行超温现象,中间加上 100mm 保温浇注料增加保温效果,向火面 60mm 耐火可塑料,使用温度 1500~1700 度,大大抵抗因斜线吹燃而引起膨胀节超高温度,膨胀缝处的可塑料施工成导流坡形状,防止烟气传于膨胀节将蒙皮烧坏。3.点火风道施工技术要点:① 所有耐火层中的金属件上应涂刷一层厚约 δ2mm 的沥青;② 重质浇注料施工时,应在耐火层中沿长度及圆周方向每隔 600mm 左右设置一道膨胀缝,膨胀缝宽 3mm(预留膨胀缝时,在缝中塞入两层 δ2mm 的陶瓷纤维毡即可);③ 对于各相交处金属固定件较薄弱区域,现场可在锚固件之间搭接钢筋网(但不得影响膨胀节),Φ6 耐热钢筋,材质 1Cr18Ni9Ti,网眼尺寸约100×100mm,钢筋表面 2mm 沥青漆;④ 陶瓷纤维模块与钢板壁面之间应敷设一层 δ25mm 陶瓷纤维毯,模块之间按图纸要求设置缝宽 15mm 的分隔带,缝中填实 δ20mm 的陶瓷纤维毯;⑤ 在绝热浇注料和保温浇注料之间应涂刷防水材料,以防水的渗透。二、 水冷风室1.顶棚改用微膨胀抗热震耐火可塑料施工,顶部和角部采纳 100×100mm 的不锈钢筋网格加强,,材质为 1Cr18Ni9Ti,以确保耐磨可塑料牢固固定。水冷管束合理留设膨胀缝。2.由于该部位管道全部为管道且还有管道间连接,所以该部位也要分块施工,施工块为 600~800mm 间距,遇见管道焊接处要错开布置,避开管道腐蚀。下载后可任意编辑3.水冷风室施工技术要点:① 在密封钢板处耐磨层中,每隔 600mm 左右留 4mm 宽膨胀缝,预留膨胀缝后,在缝中塞入两层 δ3mm 的硅酸铝耐火纤维毡即可;② 耐火浇注料施工时必须立模浇注施工,不得手工涂抹(由于厚度薄,面积大,生产材料应具备足够的自流平性能,包含适量的硅微分和分散剂大有必要)。三、炉膛下部密相区1.炉膛布风板和台阶采纳刚玉莫来石耐磨浇注料,浇注料进行微孔化处理,布风...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

锅炉浇注料施工的优化方案1.9

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
