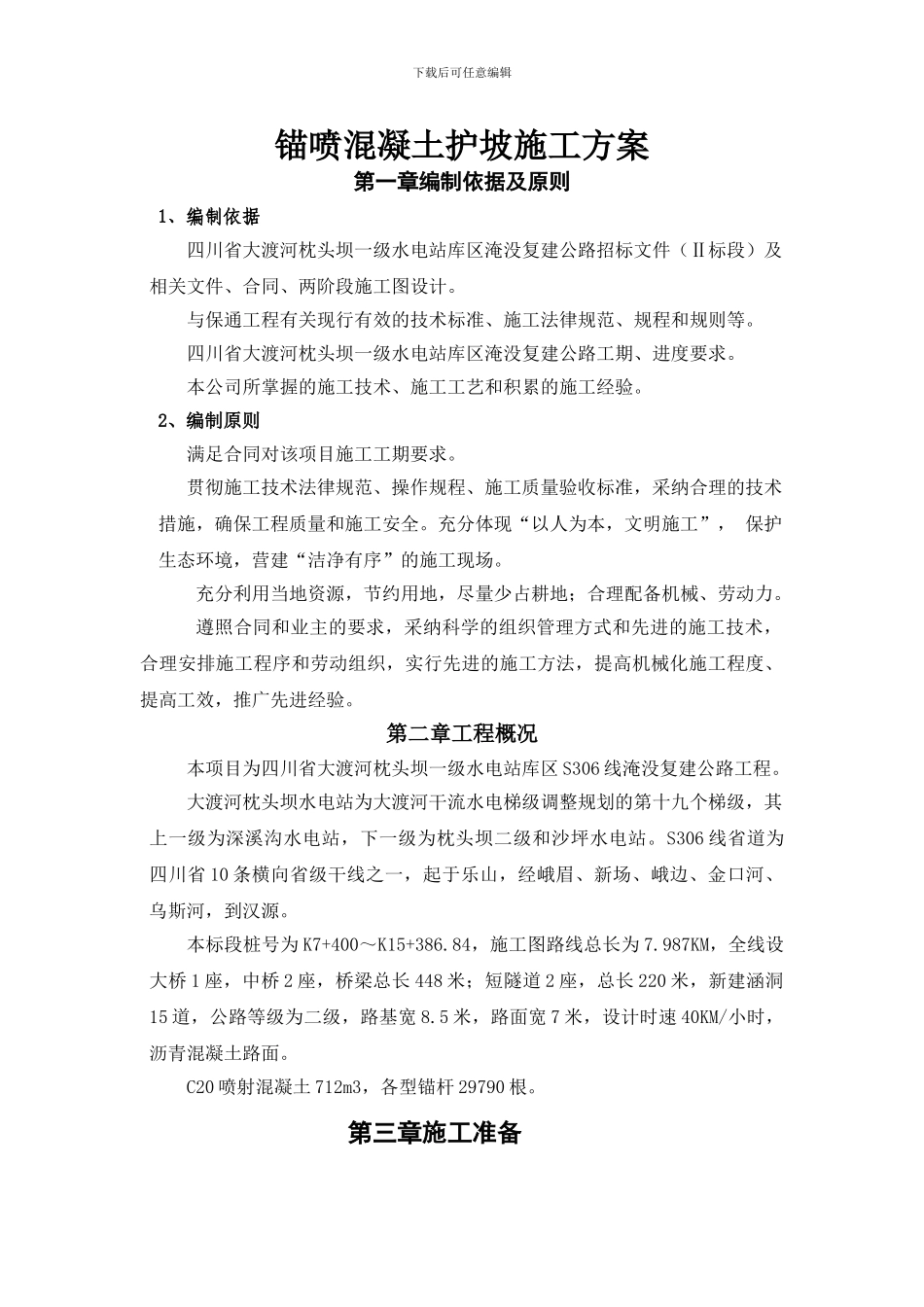

下载后可任意编辑锚喷混凝土护坡施工方案第一章编制依据及原则1、编制依据四川省大渡河枕头坝一级水电站库区淹没复建公路招标文件(Ⅱ标段)及相关文件、合同、两阶段施工图设计
与保通工程有关现行有效的技术标准、施工法律规范、规程和规则等
四川省大渡河枕头坝一级水电站库区淹没复建公路工期、进度要求
本公司所掌握的施工技术、施工工艺和积累的施工经验
2、编制原则满足合同对该项目施工工期要求
贯彻施工技术法律规范、操作规程、施工质量验收标准,采纳合理的技术措施,确保工程质量和施工安全
充分体现“以人为本,文明施工”, 保护生态环境,营建“洁净有序”的施工现场
充分利用当地资源,节约用地,尽量少占耕地;合理配备机械、劳动力
遵照合同和业主的要求,采纳科学的组织管理方式和先进的施工技术,合理安排施工程序和劳动组织,实行先进的施工方法,提高机械化施工程度、提高工效,推广先进经验
第二章工程概况 本项目为四川省大渡河枕头坝一级水电站库区 S306 线淹没复建公路工程
大渡河枕头坝水电站为大渡河干流水电梯级调整规划的第十九个梯级,其上一级为深溪沟水电站,下一级为枕头坝二级和沙坪水电站
S306 线省道为四川省 10 条横向省级干线之一,起于乐山,经峨眉、新场、峨边、金口河、乌斯河,到汉源

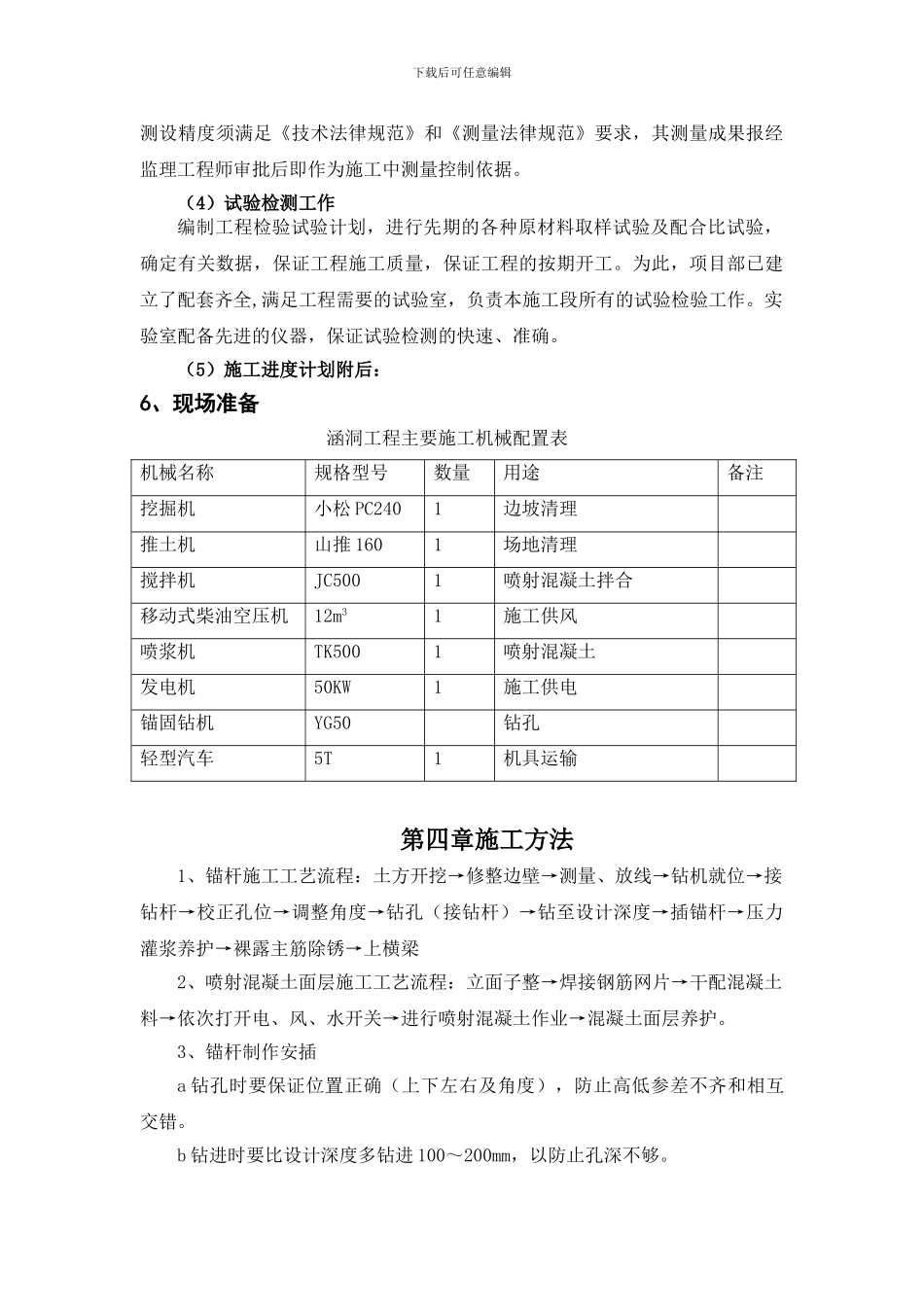

本标段桩号为 K7+400~K15+386
84,施工图路线总长为 7
987KM,全线设大桥 1 座,中桥 2 座,桥梁总长 448 米;短隧道 2 座,总长 220 米,新建涵洞15 道,公路等级为二级,路基宽 8
5 米,路面宽 7 米,设计时速 40KM/小时,沥青混凝土路面
C20 喷射混凝土 712m3,各型锚杆 29790 根

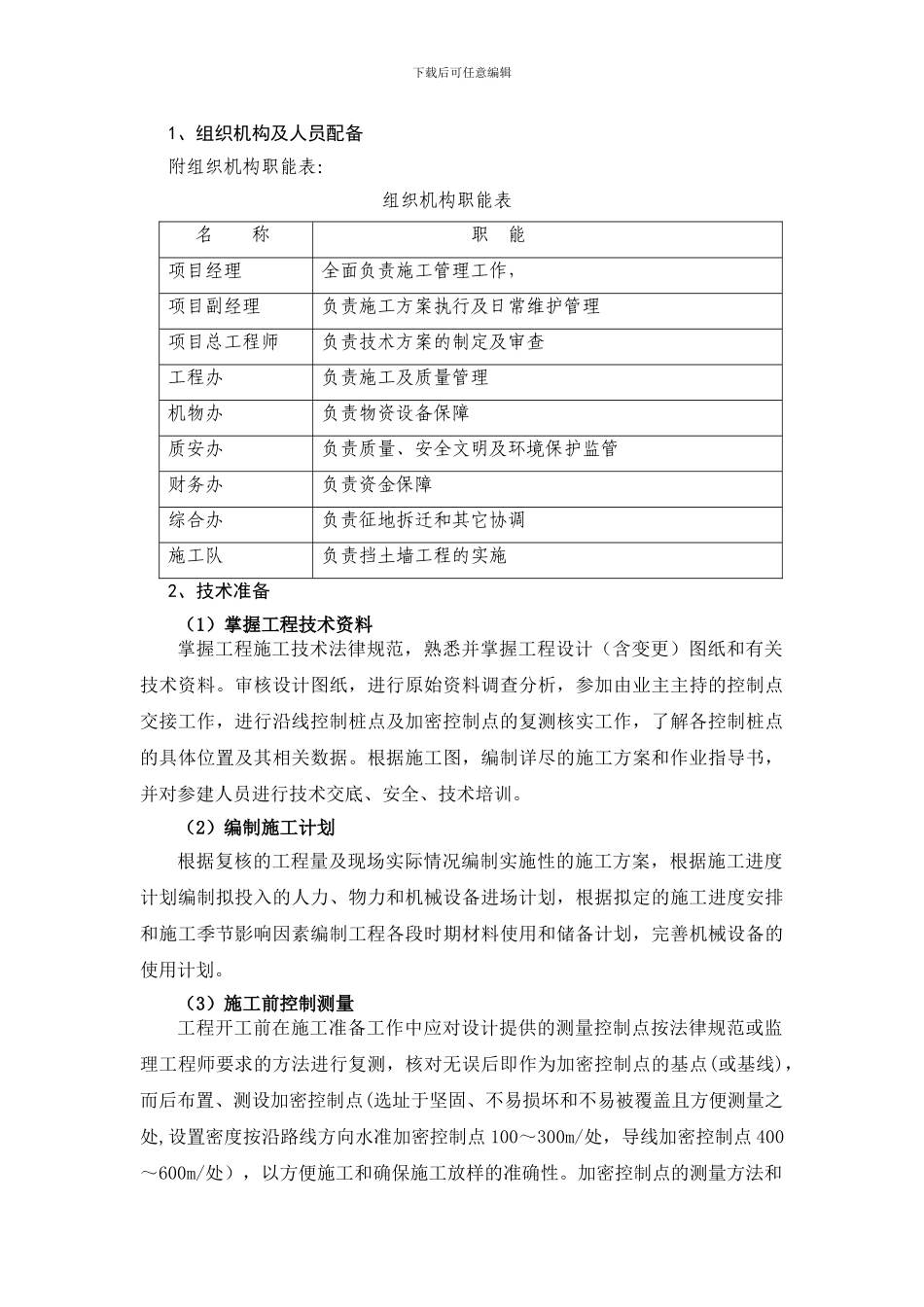

第三章施工准备下载后可任意编辑1、组织机构及人员配备附组织机构职能表:组织机构职能表 名 称职 能项目经理全面负责施工管理工作,项目副经理负责施工方案执行及日常维护管理项目总
