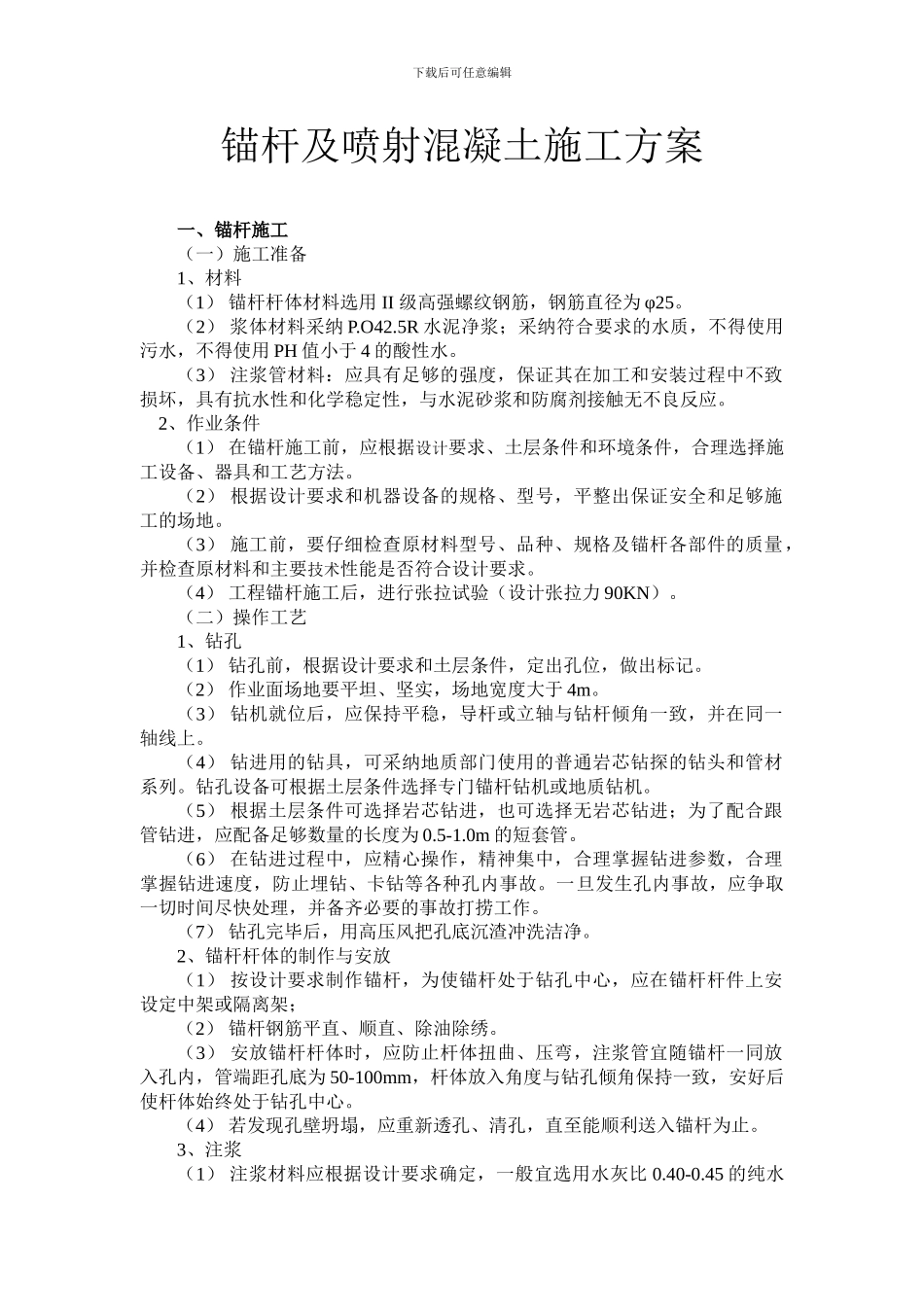

下载后可任意编辑锚杆及喷射混凝土施工方案 一、锚杆施工(一)施工准备1、材料(1) 锚杆杆体材料选用 II 级高强螺纹钢筋,钢筋直径为 φ25
(2) 浆体材料采纳 P
5R 水泥净浆;采纳符合要求的水质,不得使用污水,不得使用 PH 值小于 4 的酸性水
(3) 注浆管材料:应具有足够的强度,保证其在加工和安装过程中不致损坏,具有抗水性和化学稳定性,与水泥砂浆和防腐剂接触无不良反应
2、作业条件(1) 在锚杆施工前,应根据设计要求、土层条件和环境条件,合理选择施工设备、器具和工艺方法
(2) 根据设计要求和机器设备的规格、型号,平整出保证安全和足够施工的场地
(3) 施工前,要仔细检查原材料型号、品种、规格及锚杆各部件的质量,并检查原材料和主要技术性能是否符合设计要求
(4) 工程锚杆施工后,进行张拉试验(设计张拉力 90KN)
(二)操作工艺1、钻孔(1) 钻孔前,根据设计要求和土层条件,定出孔位,做出标记
(2) 作业面场地要平坦、坚实,场地宽度大于 4m
(3) 钻机就位后,应保持平稳,导杆或立轴与钻杆倾角一致,并在同一轴线上
(4) 钻进用的钻具,可采纳地质部门使用的普通岩芯钻探的钻头和管材系列
钻孔设备可根据土层条件选择专门锚杆钻机或地质钻机
(5) 根据土层条件可选择岩芯钻进,也可选择无岩芯钻进;为了配合跟管钻进,应配备足够数量的长度为 0
0m 的短套管
(6) 在钻进过程中,应精心操作,精神集中,合理掌握钻进参数,合理掌握钻进速度,防止埋钻、卡钻等各种孔内事故
一旦发生孔内事故,应争取一切时间尽快处理,并备齐必要的事故打捞工作
(7) 钻孔完毕后,用高压风把孔底沉渣冲洗洁净
2、锚杆杆体的制作与安放(1) 按设计要求制作锚杆,为使锚杆处于钻孔中心,应在锚杆杆件上安设定中架或隔离架; (2) 锚杆钢筋平直、顺直、除油除绣
(3) 安放锚杆杆
