下载后可任意编辑 镀铜钢接地施工方案1
接地工程施工工艺1
1 试用范围试用于架空输电线路工程接地装置的安装1
2 施工工艺流程施工准备→ →接地体加工→ →接地沟开挖→ →接地体敷设→ →接地引下线安装→ →接地电阻测量→ →质量检验1
3 主要施工工艺质量控制要点1
1 施工准备1
1 现场调查 (1)对施工现场进行详细调查,清楚掌握地形、地貌和地质条件
(2)制定接地装置敷设示意图,划出接地沟的开挖范围
2 人员准备 (1)明确岗位分工,配备作业人员
(2)进行技术交底和培训
(3)若有现场焊接作业或爆破作业,焊工和爆破工应持证上岗
(4)接地工程作业人员配置见下表序号作业岗位数量岗位责任备注1施工负责人1现场指挥,担任班组长一年以上或高级工高级工2技工2负责安装与检查,中级工及以上中级工3力工3接地装置安装,送电线路工作一年或初级工初级工4焊工1负责接地线制作,中级工及以上现场制作接地线时用5爆破工1负责接地沟开挖或爆破,中级工及以上山区开挖接地沟时用1
3 施工机具准备(1)根据本施工手册和现场情况准备施工机具
(2)施工前先检查施工机具,确保施工机具状态完好
(3)接地工程施工机具配置见下表 序号机具名称规格型号 单位 数量 备注 1钢筋折弯机 台 2 2发电机台 1 3无齿锯台 1 4铁锹把 5 5大锤12 磅把 3 6接地摇表ZC-8台 11
4 施工材料准备 (1)接地引线应尽量在工厂货材料站加工完成
原材料应有出厂质量合格证明和试验报告,在进场时,应对其进行外观、数量、规格等方面的检验

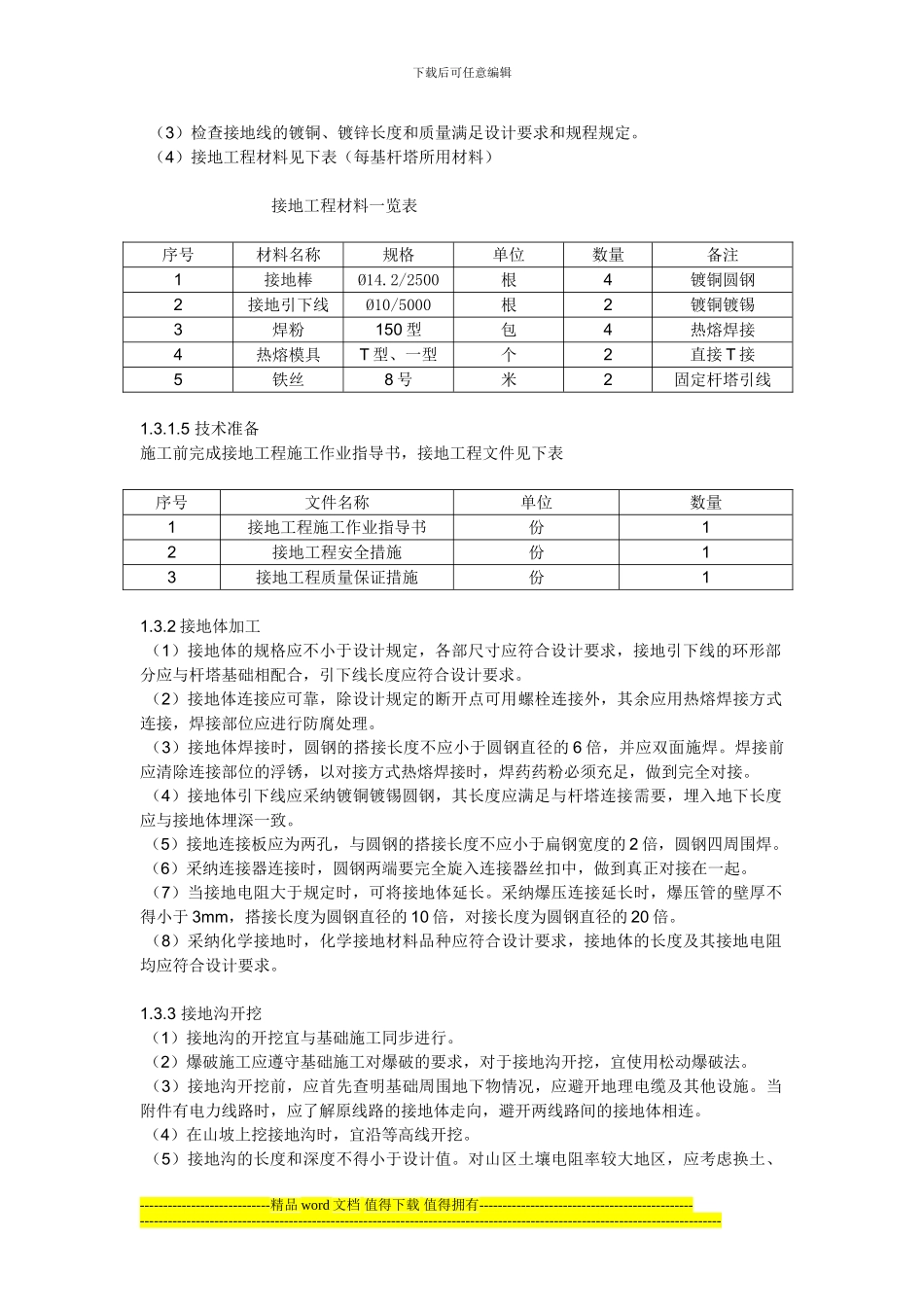

(2)在出库前,进行外观检查,确保接地线的规格型号符合设计要求,焊接长度及质量满足法律规范规定
