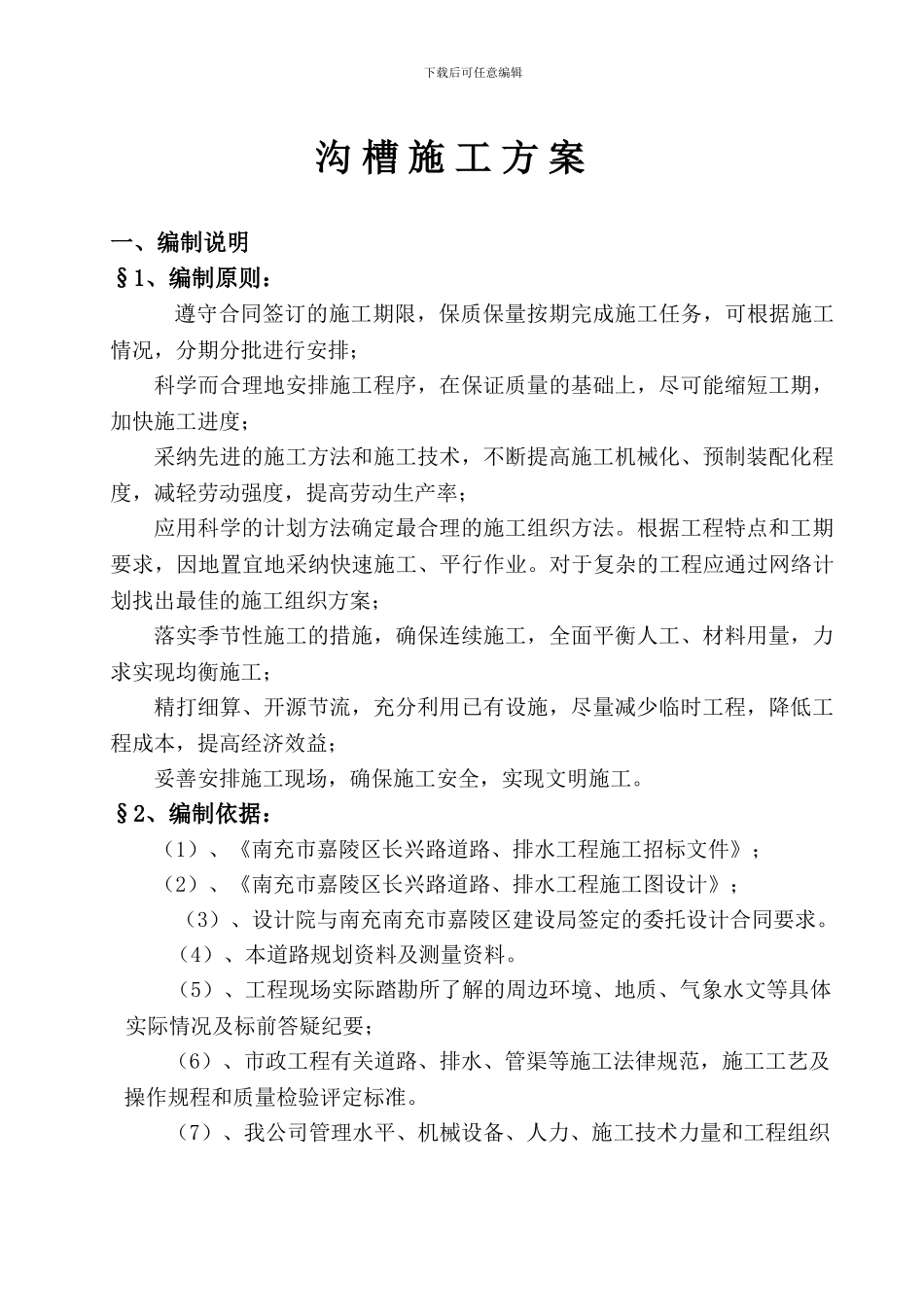

下载后可任意编辑沟 槽 施 工 方 案一、编制说明§1、编制原则:遵守合同签订的施工期限,保质保量按期完成施工任务,可根据施工情况,分期分批进行安排;科学而合理地安排施工程序,在保证质量的基础上,尽可能缩短工期,加快施工进度;采纳先进的施工方法和施工技术,不断提高施工机械化、预制装配化程度,减轻劳动强度,提高劳动生产率;应用科学的计划方法确定最合理的施工组织方法
根据工程特点和工期要求,因地置宜地采纳快速施工、平行作业
对于复杂的工程应通过网络计划找出最佳的施工组织方案;落实季节性施工的措施,确保连续施工,全面平衡人工、材料用量,力求实现均衡施工;精打细算、开源节流,充分利用已有设施,尽量减少临时工程,降低工程成本,提高经济效益;妥善安排施工现场,确保施工安全,实现文明施工
§2、编制依据:(1)、《南充市嘉陵区长兴路道路、排水工程施工招标文件》;(2)、《南充市嘉陵区长兴路道路、排水工程施工图设计》;(3)、设计院与南充南充市嘉陵区建设局签定的委托设计合同要求
(4)、本道路规划资料及测量资料
(5)、工程现场实际踏勘所了解的周边环境、地质、气象水文等具体实际情况及标前答疑纪要;(6)、市政工程有关道路、排水、管渠等施工法律规范,施工工艺及操作规程和质量检验评定标准
(7)、我公司管理水平、机械设备、人力、施工技术力量和工程组织下载后可任意编辑水平

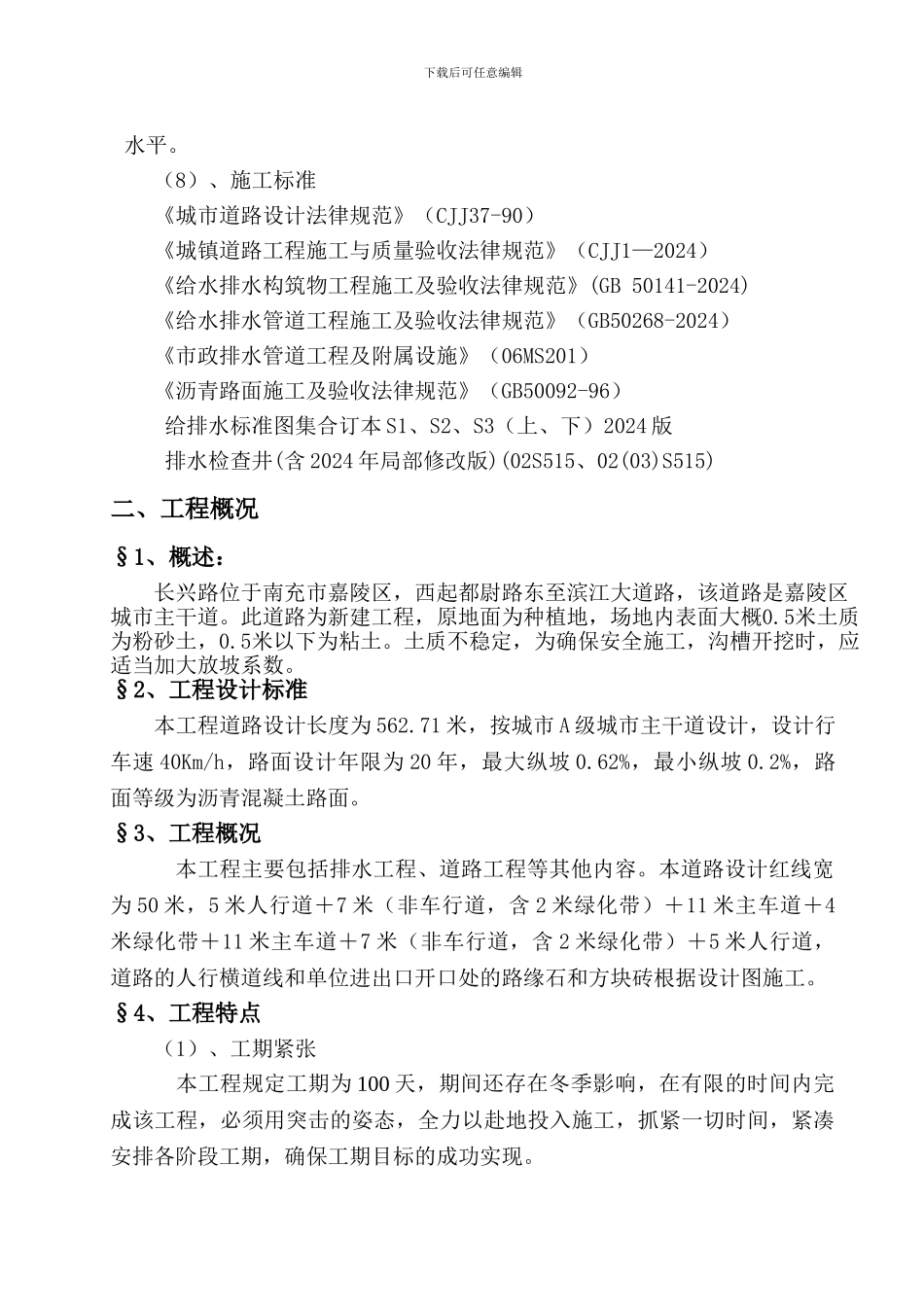

(8)、施工标准《城市道路设计法律规范》(CJJ37-90)《城镇道路工程施工与质量验收法律规范》(CJJ1—2024)《给水排水构筑物工程施工及验收法律规范》(GB 50141-2024)《给水排水管道工程施工及验收法律规范》(GB50268-2024)《市政排水管道工程及附属设施》(06MS201)《沥青路面施工及验收法律规范》(GB50092-96)给排水标准图集合订本 S1、S2、S3(上、下)2024 版排水检查井(
