下载后可任意编辑长大隧道施工通风方案设计及设备选型技术杨延岗湖南邵坪高速公路第5合同段项目处在湖南邵阳市新邵县境内,线路位于寸石镇与坪上镇,本标段主线全长8
55km(K24+200~K32+750),连接线长2
36km,主要有路基、隧道、桥梁、涵洞及通道工程
其中寸石隧道全长2995m,为本标段重点控制性工程
隧道施工通风方案寸石隧道设计为左右线双车道公路隧道,隧道采纳进出口两端掘进,独头掘进距离1500m,分四个工作面
考虑通风机安装位置离洞口30m距离,所以单洞最大通风长度为1530m,该隧道通风问题是寸石隧道施工的关键技术之一
本工程采纳风动凿岩机钻孔,侧卸装载机装碴,内燃自卸车运输出碴
根据以往隧道施工经验和工程的实际情况,施工通风以按长管路压入式通风方案设计
同时对施工过程的污染源采纳一定控制措施,如使用排气符合环保要求的装载机和自卸车进洞,必要时安装排气净化装置,掌子面放炮后实行水幕降尘改善洞内的尘埃污染等
采纳科学合理的通风技术,严格通风管理,确保施工人员安全和健康,为快速施工制造良好条件

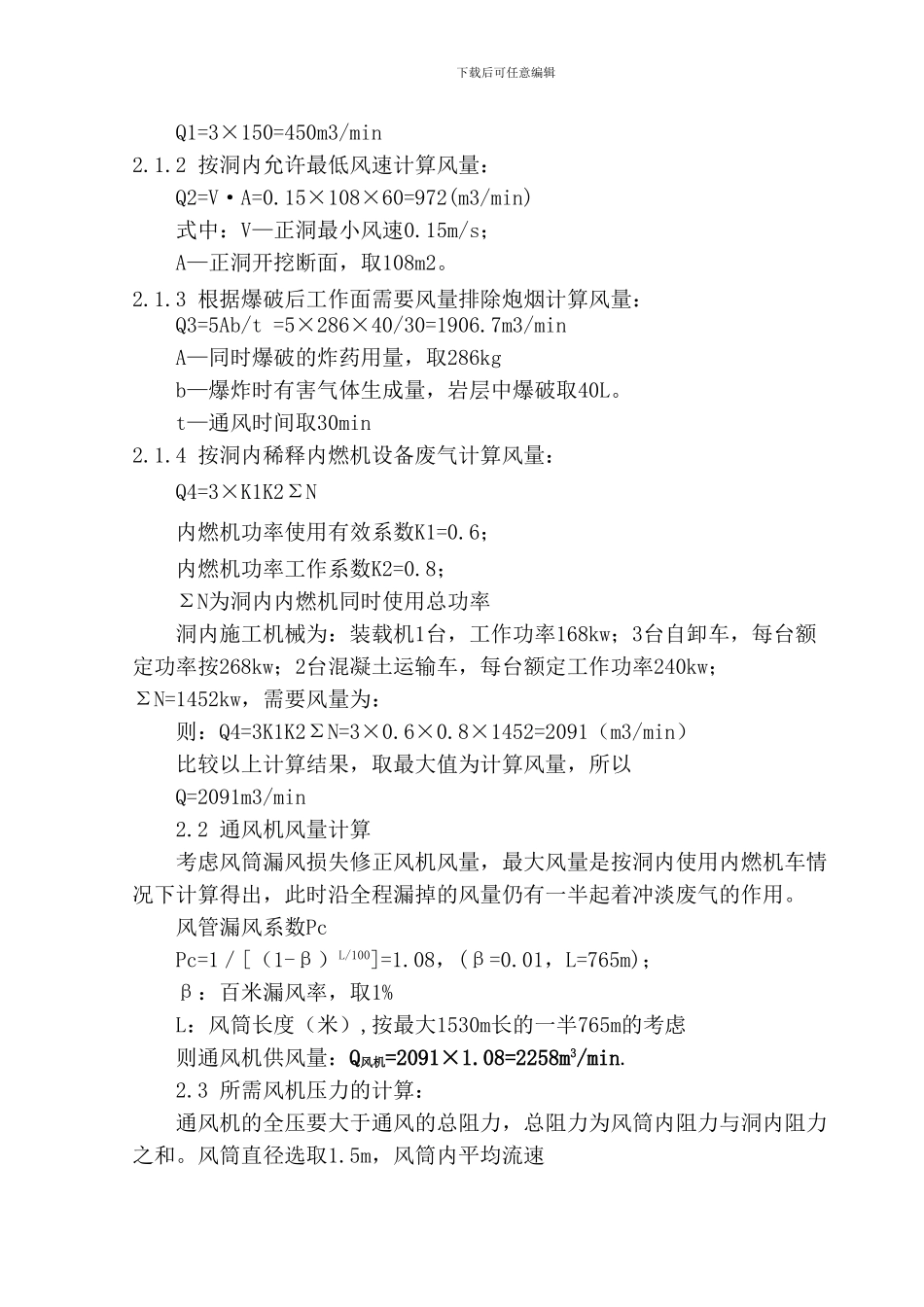

计算参数确定2
1、供给每个施工人员的新奇空气量按3m3/min
2、洞内内燃机车每千瓦需要风量为3m3/min
3、最大一次开挖3m(Ⅲ级围岩全断面开挖91m2),炸药用量1
05kg/m3,爆破一次用药量最大286kg
4、放炮后通风稀释空气时间按30min
5、洞内摩擦系数分别为0
6、通风管直径Φ=1
8m,管节长100m
百米漏风率1%,管内摩擦系数为0
7、正洞回风流速不小于0
隧道贯穿前通风情况的计算分析2
1 风量计算通风最困难是在掘进到隧道贯穿前时,通风长度1530m,使用Φ1
5m软质风筒
隧道内所需风量根据下列几种计算方法进行计算,并取计算结果的最大值作为供风的标准
1 按洞内最多
