下载后可任意编辑钢结构防火涂料工程 施 工 方 案编制: 审核: 审批: 施工单位:厦门安隆达消防材料有限公司编制日期: 二 00 七年一月四日 一、工程概况:1、 工程名称:正新海燕轮胎有限公司硫化及模具存放车间二期工程2、 工程地址:厦门海沧新阳工业区3、 结构类型: “H”型钢结构4、 防火披覆面积:约 12000 平方米5、 耐火极限要求:多层钢柱 3
单层钢柱 2

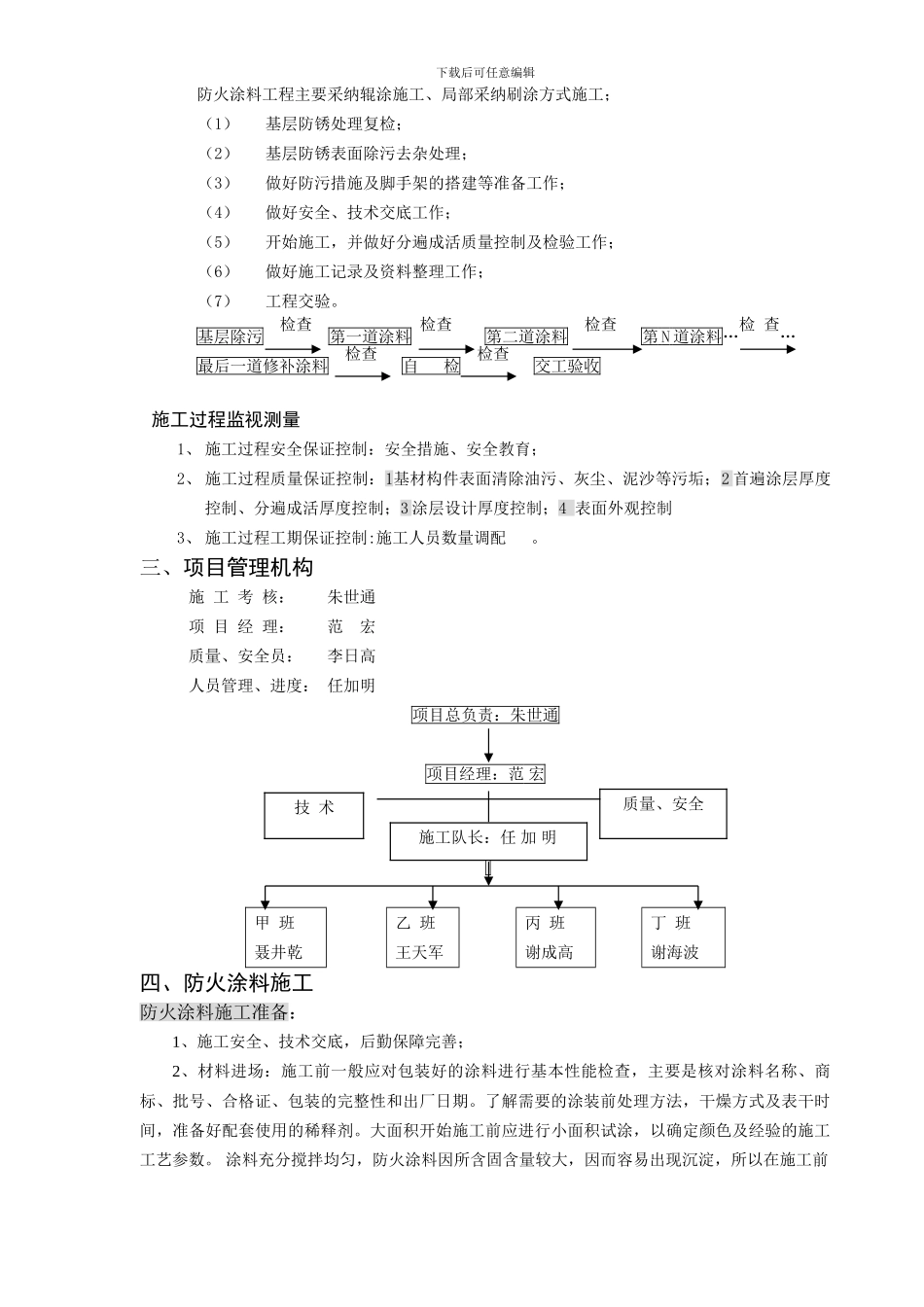

5h6、 涂料工期要求:有效工作日 30 天7、 防火涂料颜色:白色二、施工工艺: 防火涂料施工(流程)工艺下载后可任意编辑防火涂料工程主要采纳辊涂施工、局部采纳刷涂方式施工;(1)基层防锈处理复检;(2)基层防锈表面除污去杂处理;(3)做好防污措施及脚手架的搭建等准备工作;(4)做好安全、技术交底工作;(5)开始施工,并做好分遍成活质量控制及检验工作;(6)做好施工记录及资料整理工作;(7)工程交验
基层除污 检查 第一道涂料 检查 第二道涂料 检查 第 N 道涂料…检 查… 最后一道修补涂料 检查 自 检 检查 交工验收 施工过程监视测量1、 施工过程安全保证控制:安全措施、安全教育;2、 施工过程质量保证控制:1基材构件表面清除油污、灰尘、泥沙等污垢;2 首遍涂层厚度控制、分遍成活厚度控制;3 涂层设计厚度控制;4 表面外观控制3、 施工过程工期保证控制:施工人员数量调配

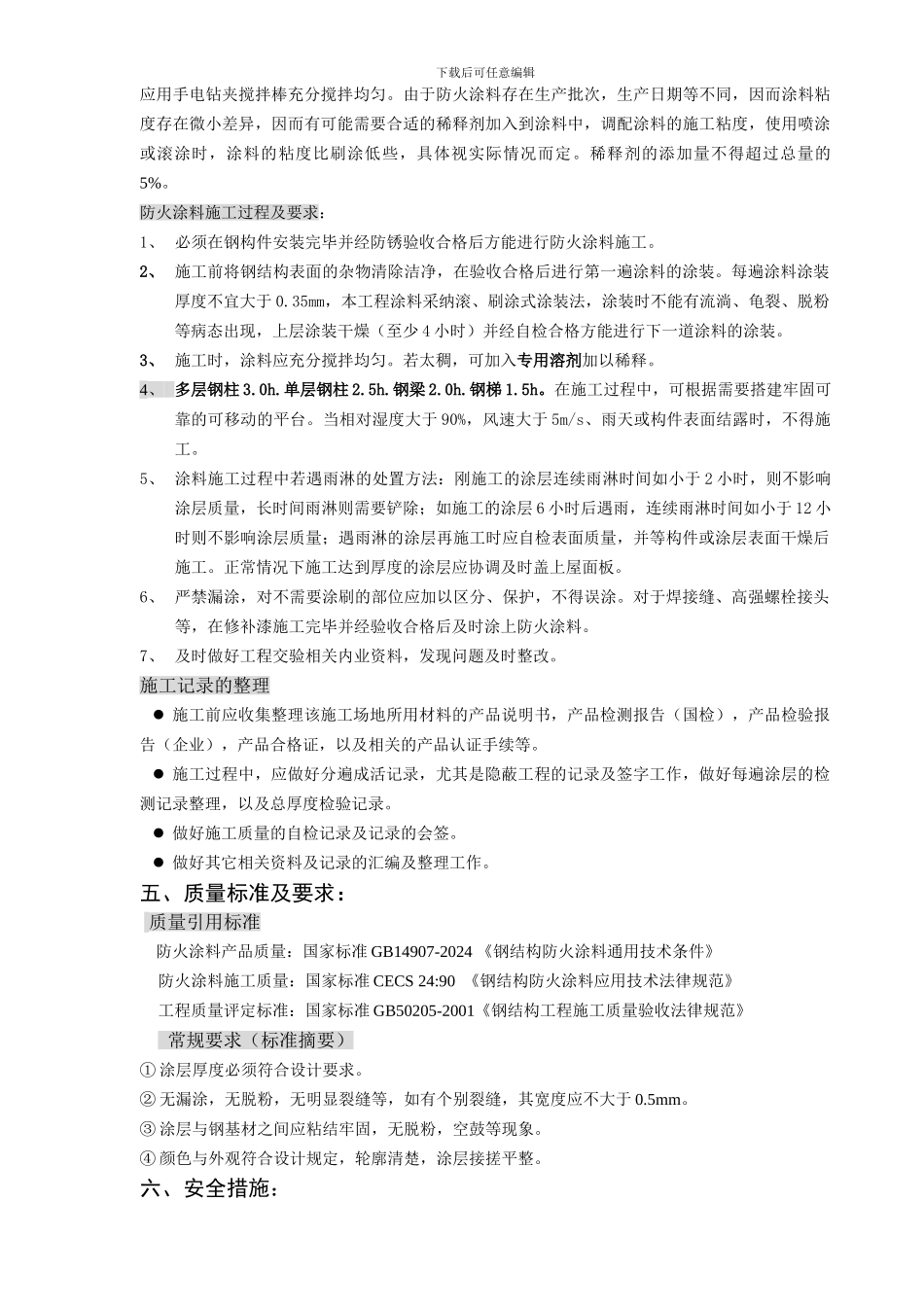

三、项目管理机构施 工 考 核: 朱世通项 目 经 理: 范 宏质量、安全员: 李日高人员管理、进度: 任加明项目总负责:朱世通项目经理:范 宏 甲 班乙 班丙 班丁 班聂井乾王天军谢成高谢海波四、防火涂料施工防火涂料施工准备:1、施工安全、技术交底,后勤保障完善;2、材料进场:施工前一般应对包装好的涂料进行基本性能检查,主要是核对涂料名称、商标、批号、合格证、包装的完整性和出厂日期
