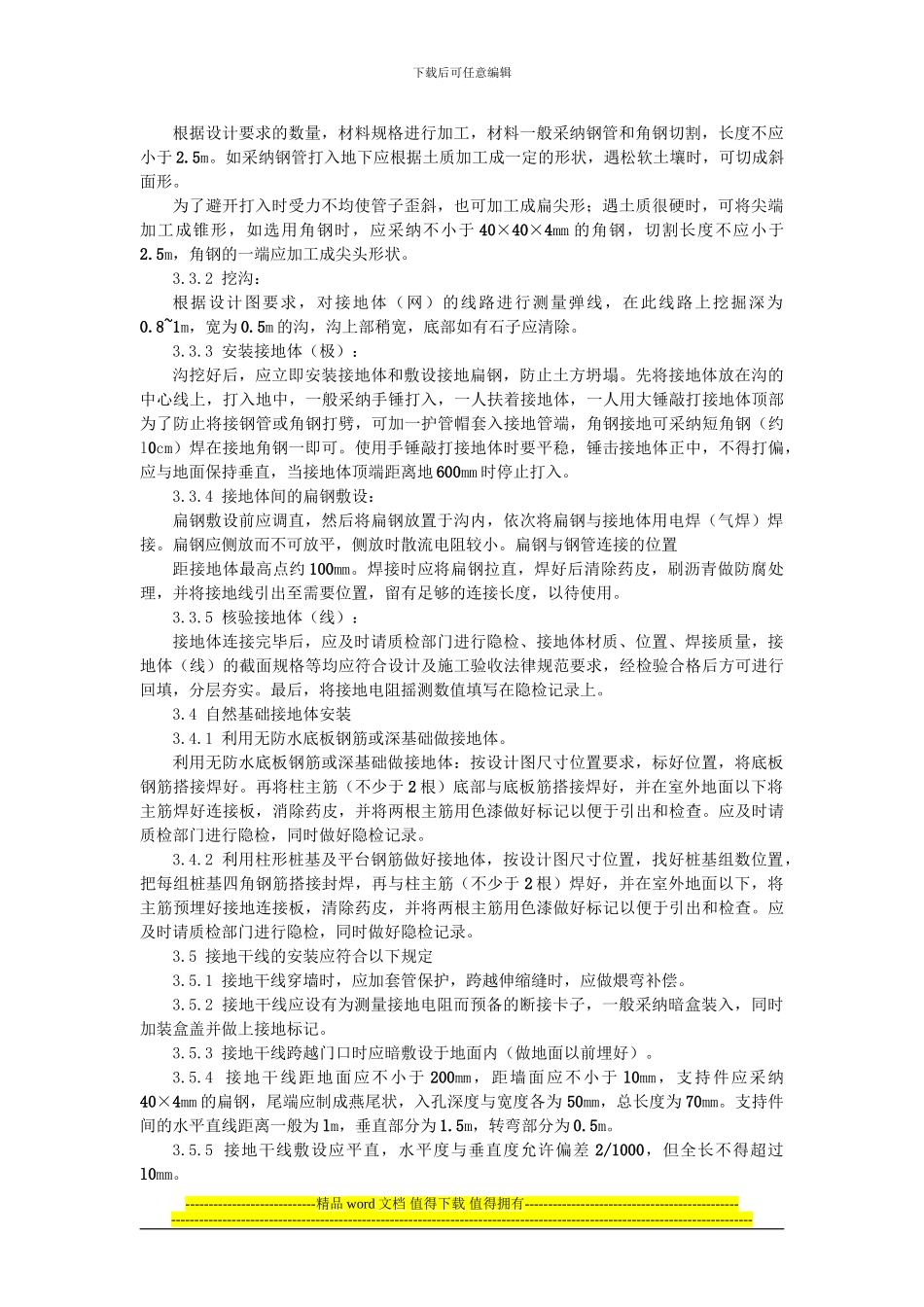

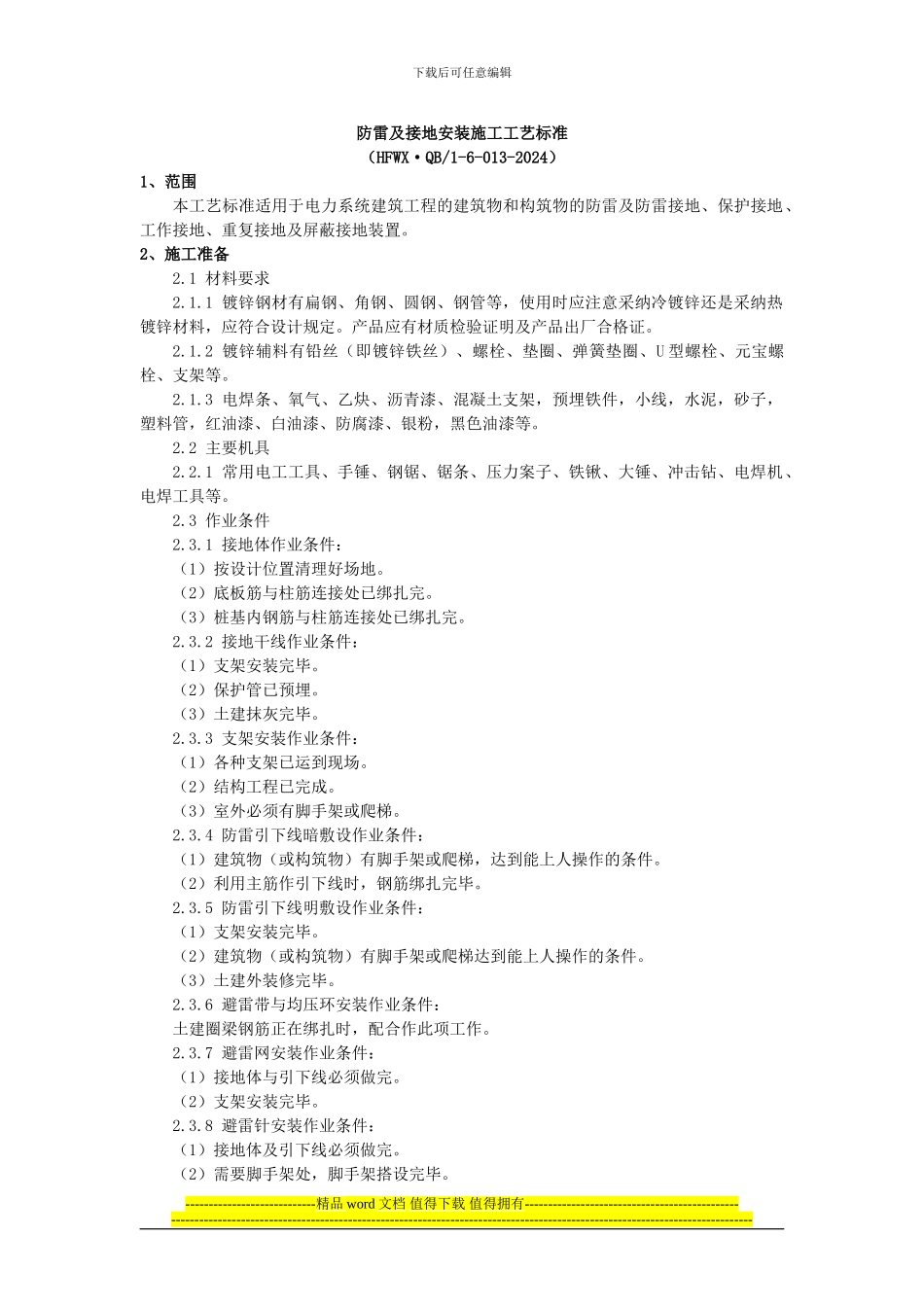

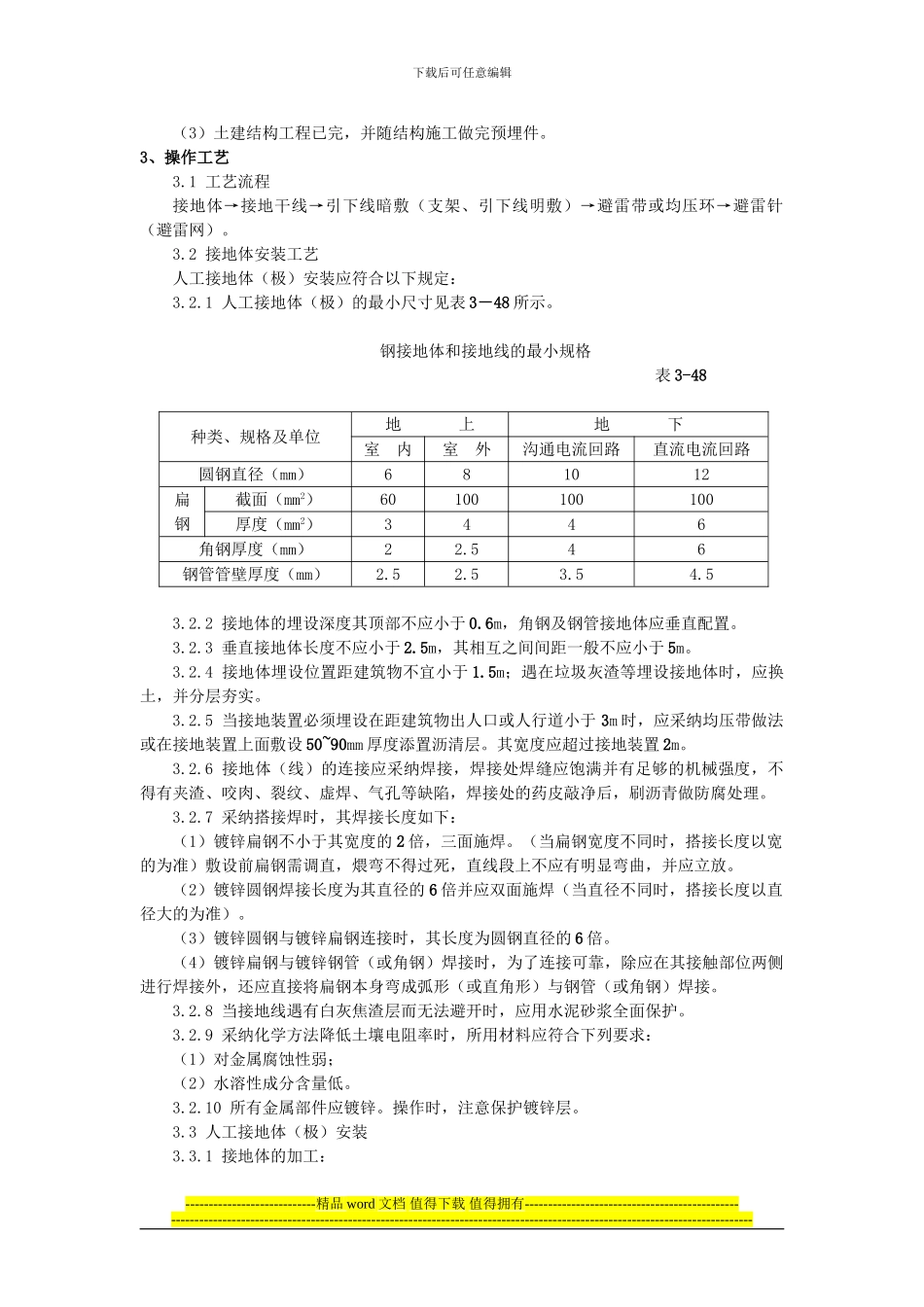

下载后可任意编辑防雷及接地安装施工工艺标准(HFWX·QB/1-6-013-2024)1、范围本工艺标准适用于电力系统建筑工程的建筑物和构筑物的防雷及防雷接地、保护接地、工作接地、重复接地及屏蔽接地装置。2、施工准备2.1 材料要求2.1.1 镀锌钢材有扁钢、角钢、圆钢、钢管等,使用时应注意采纳冷镀锌还是采纳热镀锌材料,应符合设计规定。产品应有材质检验证明及产品出厂合格证。2.1.2 镀锌辅料有铅丝(即镀锌铁丝)、螺栓、垫圈、弹簧垫圈、U 型螺栓、元宝螺栓、支架等。2.1.3 电焊条、氧气、乙炔、沥青漆、混凝土支架,预埋铁件,小线,水泥,砂子,塑料管,红油漆、白油漆、防腐漆、银粉,黑色油漆等。2.2 主要机具2.2.1 常用电工工具、手锤、钢锯、锯条、压力案子、铁锹、大锤、冲击钻、电焊机、电焊工具等。2.3 作业条件2.3.1 接地体作业条件:(1)按设计位置清理好场地。(2)底板筋与柱筋连接处已绑扎完。(3)桩基内钢筋与柱筋连接处已绑扎完。2.3.2 接地干线作业条件:(1)支架安装完毕。(2)保护管已预埋。(3)土建抹灰完毕。2.3.3 支架安装作业条件:(1)各种支架已运到现场。(2)结构工程已完成。(3)室外必须有脚手架或爬梯。2.3.4 防雷引下线暗敷设作业条件:(1)建筑物(或构筑物)有脚手架或爬梯,达到能上人操作的条件。(2)利用主筋作引下线时,钢筋绑扎完毕。2.3.5 防雷引下线明敷设作业条件:(1)支架安装完毕。(2)建筑物(或构筑物)有脚手架或爬梯达到能上人操作的条件。(3)土建外装修完毕。2.3.6 避雷带与均压环安装作业条件:土建圈梁钢筋正在绑扎时,配合作此项工作。2.3.7 避雷网安装作业条件:(1)接地体与引下线必须做完。(2)支架安装完毕。2.3.8 避雷针安装作业条件:(1)接地体及引下线必须做完。(2)需要脚手架处,脚手架搭设完毕。----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑(3)土建结构工程已完,并随结构施工做完预埋件。3、操作工艺3.1 工艺流程接地体→接地干线→引下线暗敷(支架、引下线明敷)→避雷带或均压环→避雷针(避雷网)。3.2 接地体安装工艺人工接地体(极)安装应符合以下规定:3.2.1 人工接地体(极)的最小尺寸见表 3-48 所示。...
