下载后可任意编辑 地下室防雷接地网格施工方案第1节 工程概况国贸三期项目位于北京市朝阳区大北窑原国贸大厦北边,是一个具中国特色、创世界一流、可持续进展、为社会服务的商务中心
本工程为一类超高层建筑;属大型综合性公共建筑,机电系统齐全、功能先进;另外本工程场地狭窄、工期紧
故机电协调管理及配合工作的要求很高
本工程项目包括一座 74 层主塔楼,4 层裙楼商场以及 4 层地库
其中主塔楼包括 23层通用办公室,25 层行政办公室及 16 层酒店层
整个工程项目建筑面积共约 296531 平米
本工程年估计雷击次数为 1
22 次/a,本工程为二类防雷建筑
第2节 施工准备一.熟悉施工图纸及技术资料,弄清设计意图及设计内容,并注意图纸中提出的施工要求
二.熟悉电气工程的技术法律规范三.准备阶段流程:本工程接地网格焊接将采纳均衡、节拍、立体交叉作业,与土建施工队密切配合插入,保证工程按期完成
序号施工阶段工作内容1前期准备编制施工方案扁钢、圆钢等钢材的选型和采购、进货审核施工图纸编制施工时与土建的综合协调图纸施工人员的选择和组织进场细化总控计划,编制阶段计划、月计划、周计划以及日计划组织施工机具、机械的进场及检修2施工过程焊接接地网格时,施工人员适当提前插入,开始接地焊接施工提前完成设备材料的选型、审批和订货大面积开展焊接工作,并配合土建完成各部位的施工3收尾验收大面积的收尾和检查有无遗漏清理现场准备报验资料,报甲方、监理验收四.技术交底:掌握技术要求,技术标准和施工方法,对施工班组进行有针对性的技术交底
五.安全交底:根据施工现场的特点进行专项安全技术交底

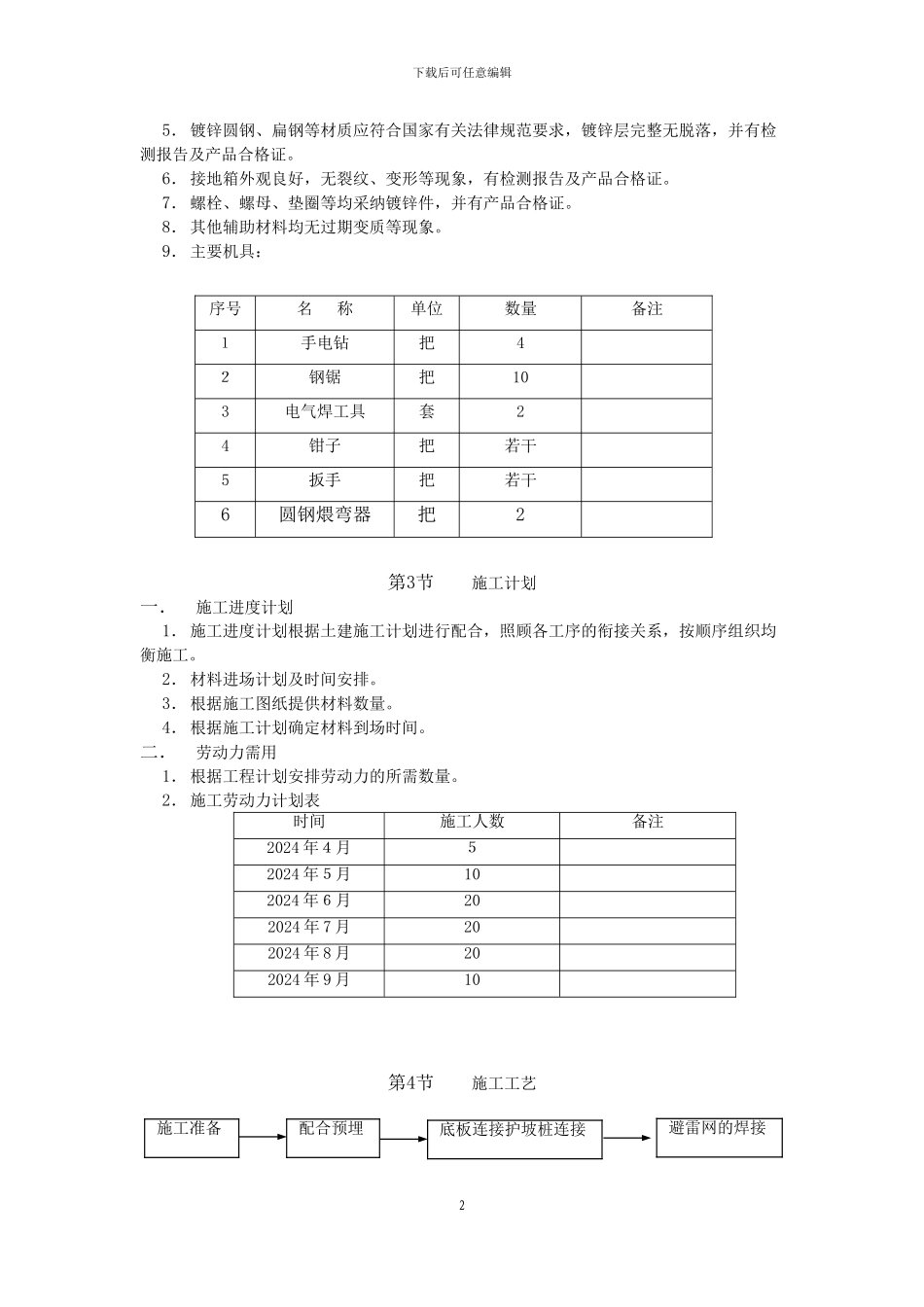

六.材料准备及施工机具1.镀锌铜排外观完整,镀锌层无剥落现象,无扭曲变形等现象,有检测报告及产品合格证
2.塑料绝缘铜导线外表层完整无剥落现象,有检测报告,3C 认证及产品合格证
3.焊药无散落等现象,并有产品合格证
