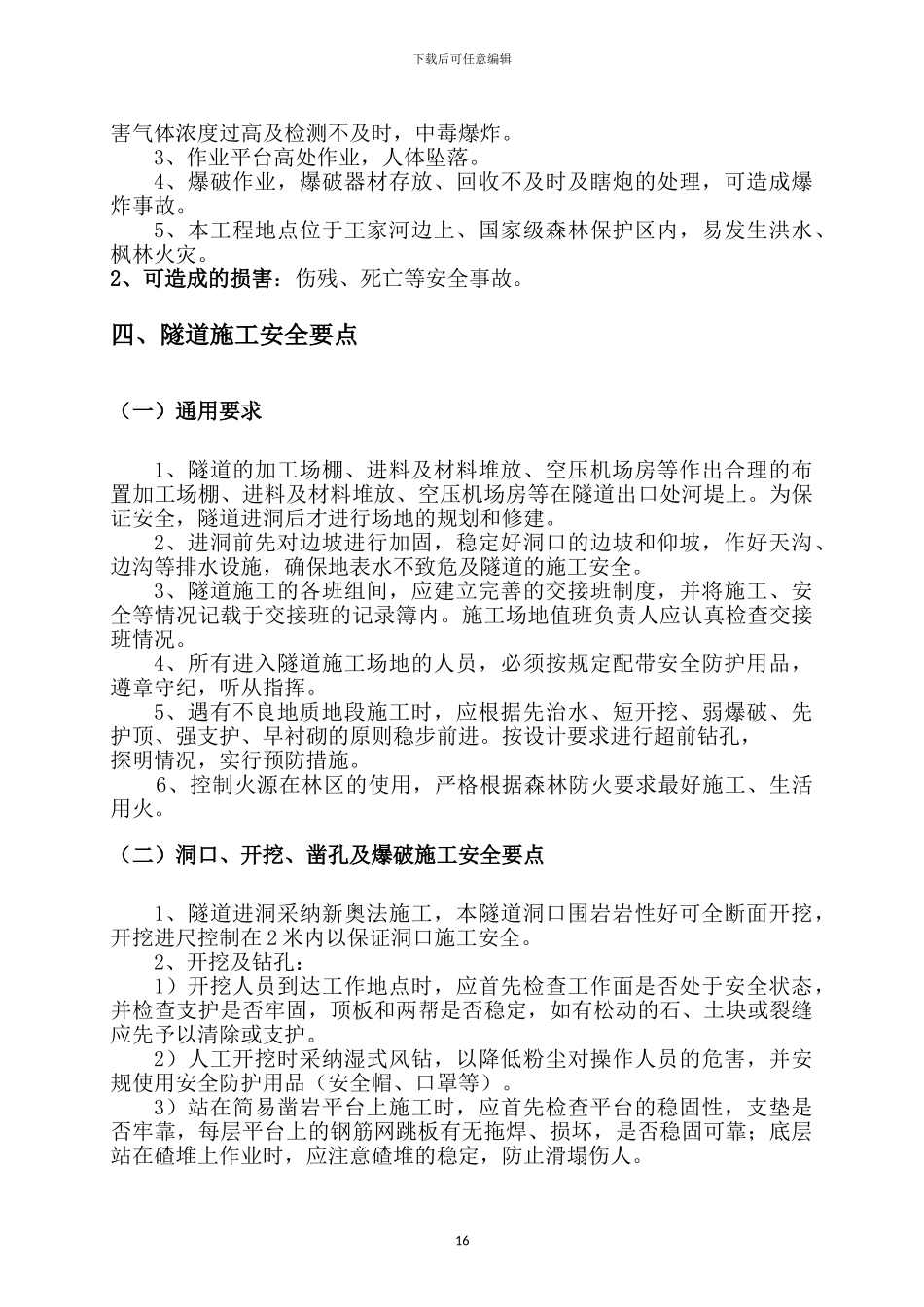

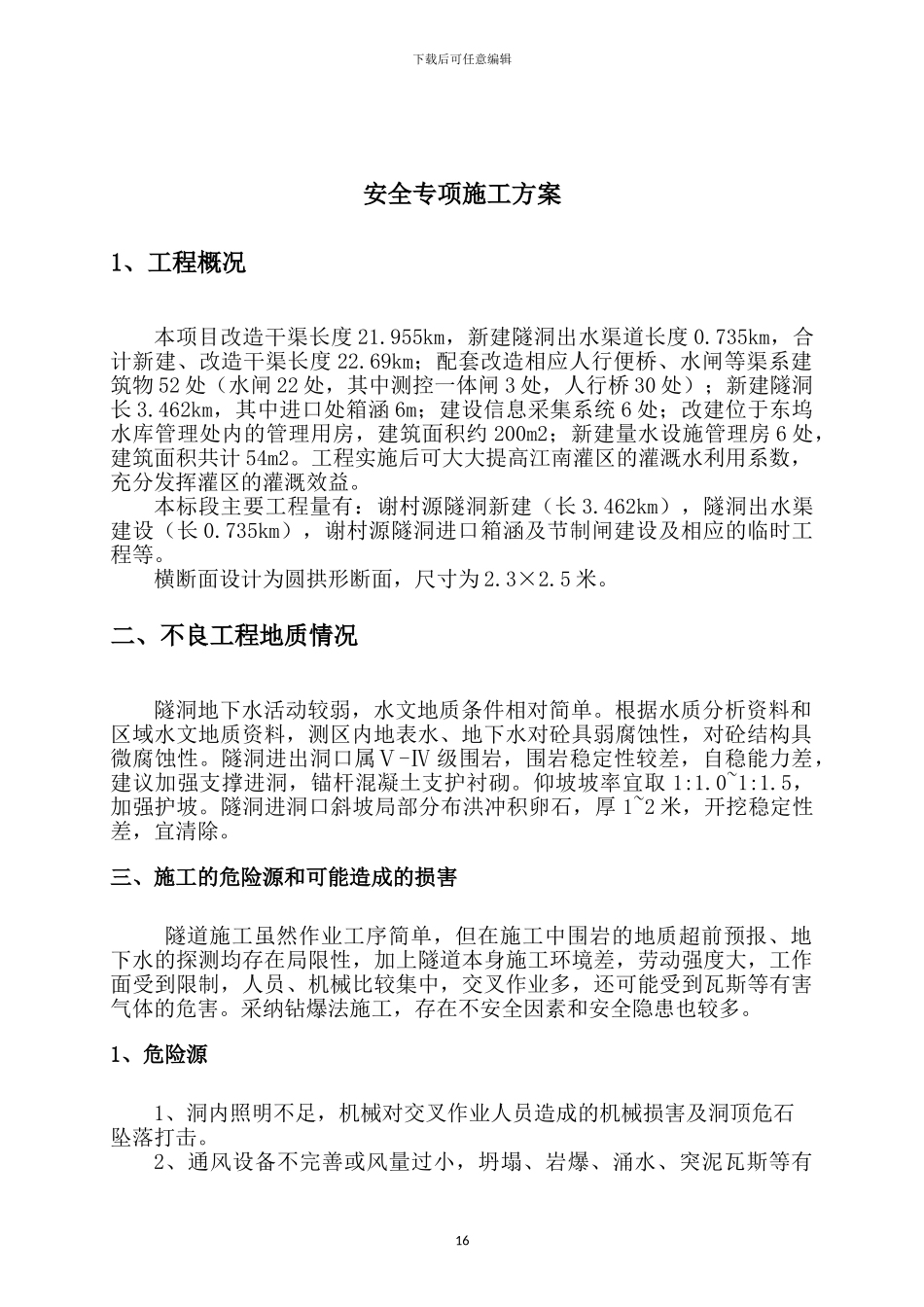

松阳县农业综合开发江南中型灌区节水配套改造项目施工Ⅲ标隧道施工安全专项施工方案 编制: 杨 芳 审核: 夏守高 批准: 赵沛用 浙江景晶建设有限公司江南中型灌区节水配套改造项目施工Ⅲ标项目部二 O 一一年九月下载后可任意编辑安全专项施工方案1、工程概况本项目改造干渠长度 21.955km,新建隧洞出水渠道长度 0.735km,合计新建、改造干渠长度 22.69km;配套改造相应人行便桥、水闸等渠系建筑物 52 处(水闸 22 处,其中测控一体闸 3 处,人行桥 30 处);新建隧洞长 3.462km,其中进口处箱涵 6m;建设信息采集系统 6 处;改建位于东坞水库管理处内的管理用房,建筑面积约 200m2;新建量水设施管理房 6 处,建筑面积共计 54m2。工程实施后可大大提高江南灌区的灌溉水利用系数,充分发挥灌区的灌溉效益。本标段主要工程量有:谢村源隧洞新建(长 3.462km),隧洞出水渠建设(长 0.735km),谢村源隧洞进口箱涵及节制闸建设及相应的临时工程等。横断面设计为圆拱形断面,尺寸为 2.3×2.5 米。二、不良工程地质情况隧洞地下水活动较弱,水文地质条件相对简单。根据水质分析资料和区域水文地质资料,测区内地表水、地下水对砼具弱腐蚀性,对砼结构具微腐蚀性。隧洞进出洞口属Ⅴ-Ⅳ 级围岩,围岩稳定性较差,自稳能力差,建议加强支撑进洞,锚杆混凝土支护衬砌。仰坡坡率宜取 1:1.0~1:1.5,加强护坡。隧洞进洞口斜坡局部分布洪冲积卵石,厚 1~2 米,开挖稳定性差,宜清除。三、施工的危险源和可能造成的损害隧道施工虽然作业工序简单,但在施工中围岩的地质超前预报、地下水的探测均存在局限性,加上隧道本身施工环境差,劳动强度大,工作面受到限制,人员、机械比较集中,交叉作业多,还可能受到瓦斯等有害气体的危害。采纳钻爆法施工,存在不安全因素和安全隐患也较多。1、危险源1、洞内照明不足,机械对交叉作业人员造成的机械损害及洞顶危石坠落打击。2、通风设备不完善或风量过小,坍塌、岩爆、涌水、突泥瓦斯等有16下载后可任意编辑害气体浓度过高及检测不及时,中毒爆炸。3、作业平台高处作业,人体坠落。4、爆破作业,爆破器材存放、回收不及时及瞎炮的处理,可造成爆炸事故。5、本工程地点位于王家河边上、国家级森林保护区内,易发生洪水、枫林火灾。2、可造成的损害:伤残、死亡等安全事故。四、隧道施工安全要点(一)通用要求1、隧道的加工场棚、进料及材料堆放、空压机场房等作出合理的布置加工...
