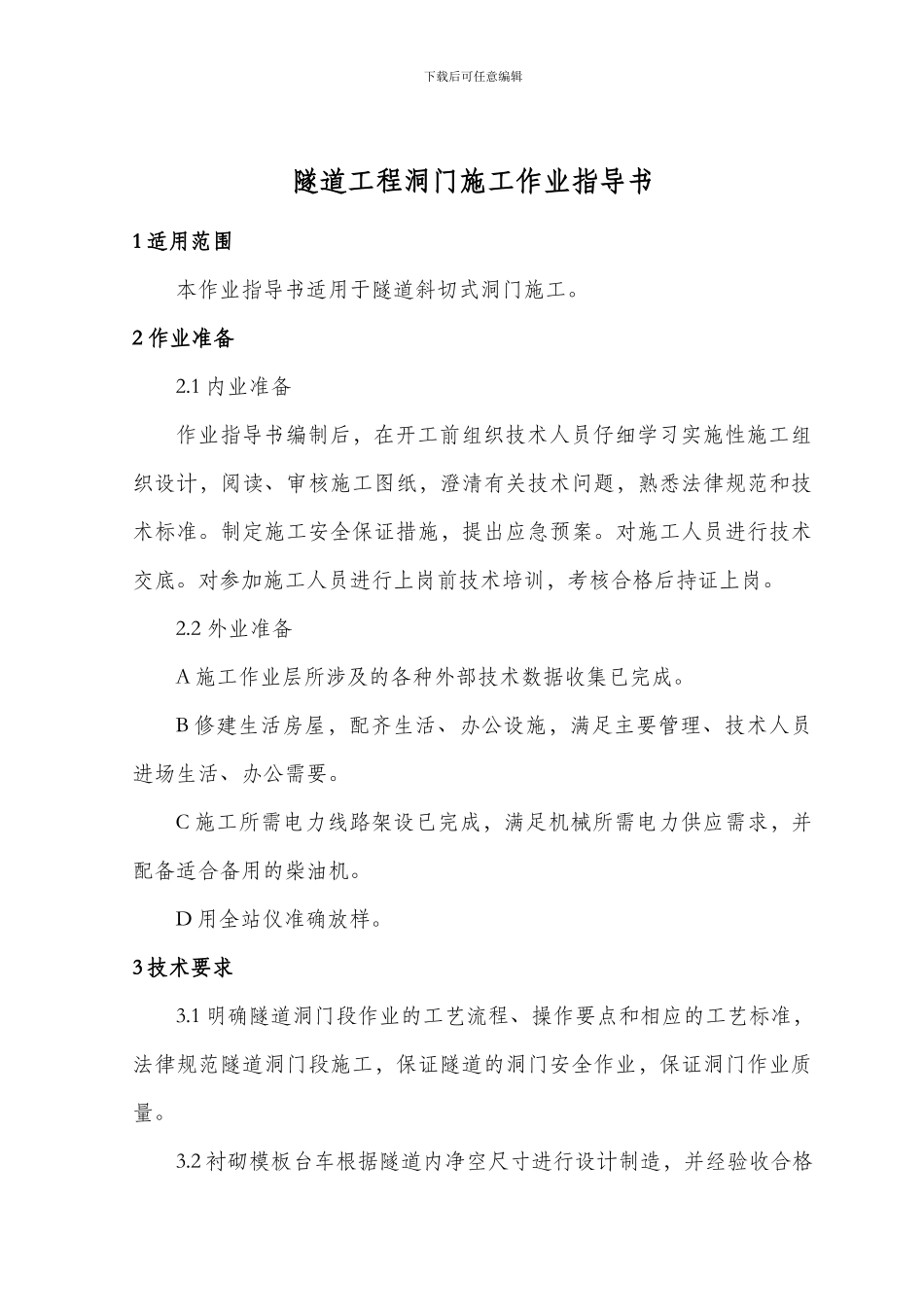

下载后可任意编辑隧道工程洞门施工作业指导书1 适用范围本作业指导书适用于隧道斜切式洞门施工
2 作业准备2
1 内业准备作业指导书编制后,在开工前组织技术人员仔细学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉法律规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底
对参加施工人员进行上岗前技术培训,考核合格后持证上岗
2 外业准备A 施工作业层所涉及的各种外部技术数据收集已完成
B 修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要
C 施工所需电力线路架设已完成,满足机械所需电力供应需求,并配备适合备用的柴油机
D 用全站仪准确放样
3 技术要求3
1 明确隧道洞门段作业的工艺流程、操作要点和相应的工艺标准,法律规范隧道洞门段施工,保证隧道的洞门安全作业,保证洞门作业质量
2 衬砌模板台车根据隧道内净空尺寸进行设计制造,并经验收合格下载后可任意编辑后方可投入使用
4 施工程序与工艺流程4
1 施工程序洞门施工主要包括仰拱、仰拱填充、衬砌等施工,施工顺序为:施工准备→基底开挖→仰拱钢筋绑扎→立仰拱模板→仰拱砼浇注→立仰拱填充模板→仰拱填充砼浇注→台车及模板就位→衬砌及洞门钢筋绑扎→安装外层模板及洞门模板→衬砌及洞门砼浇注→模板拆除→养护→防水板及保温层铺设→拱墙背后回填→施作洞口排水设施、坡面防护

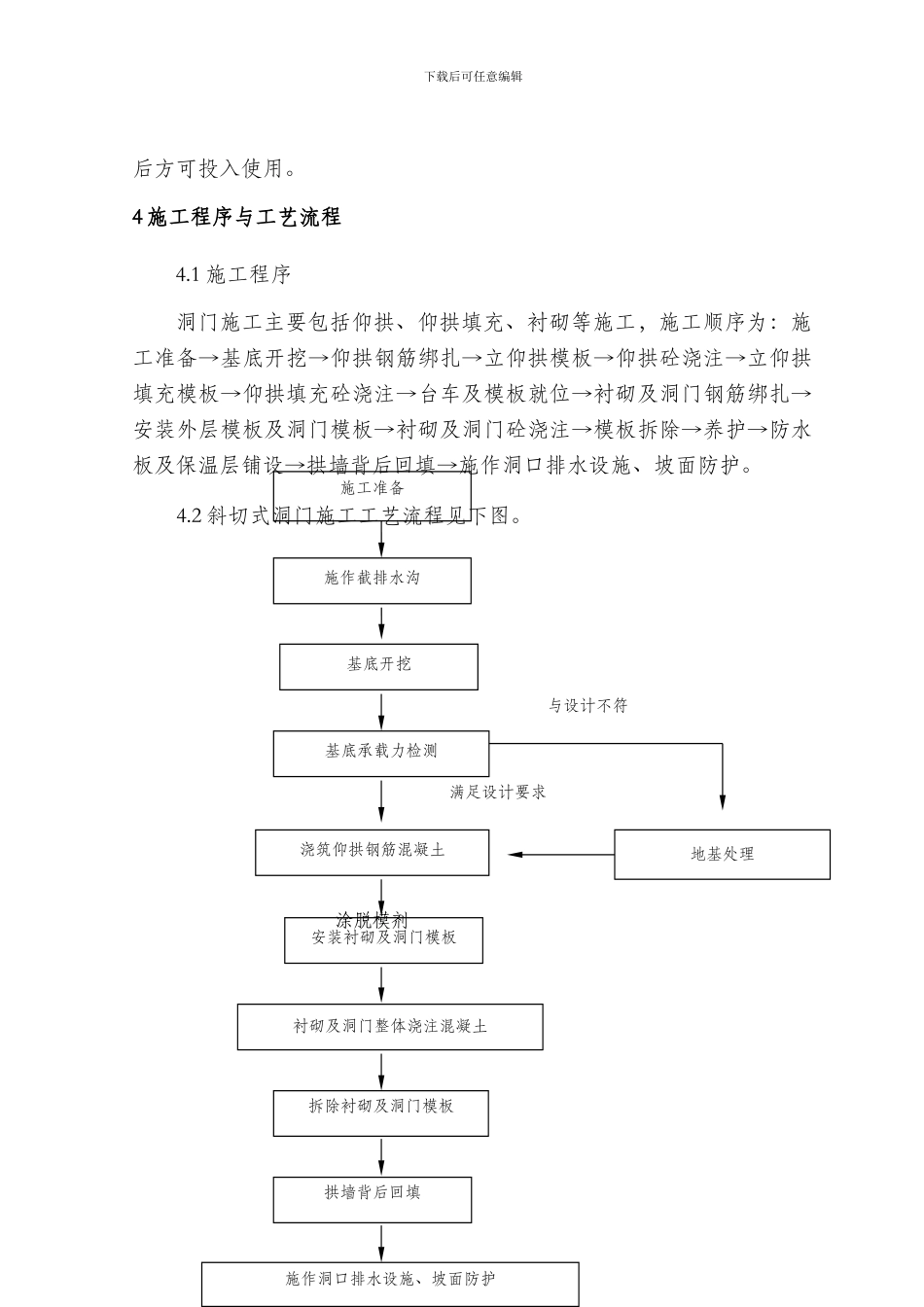

2 斜切式洞门施工工艺流程见下图
施工准备施作截排水沟基底开挖地基处理基底承载力检测浇筑仰拱钢筋混凝土涂脱模剂安装衬砌及洞门模板衬砌及洞门整体浇注混凝土拆除衬砌及洞门模板拱墙背后回填施作洞口排水设施、坡面防护与设计不符满足设计要求下载后可任意编辑5 施工要求5

1 开挖仰坡 5m 外先行施作洞顶截、排泄水天沟,有效治理地表水,确保边仰坡稳定
2 洞门和明洞段一次开挖完成,开挖采纳分层小切口明挖
