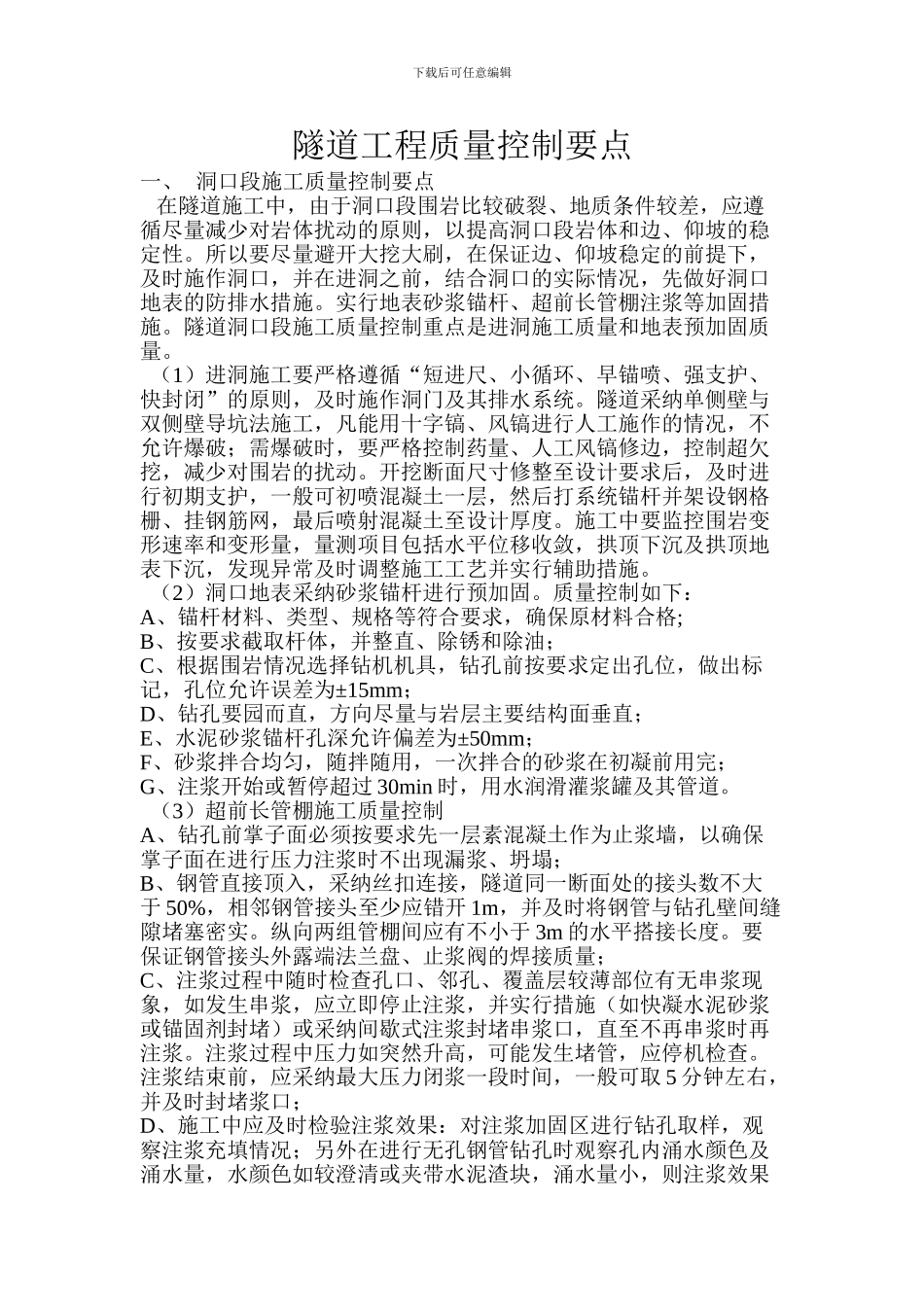

下载后可任意编辑隧道工程质量控制要点一、 洞口段施工质量控制要点 在隧道施工中,由于洞口段围岩比较破裂、地质条件较差,应遵循尽量减少对岩体扰动的原则,以提高洞口段岩体和边、仰坡的稳定性
所以要尽量避开大挖大刷,在保证边、仰坡稳定的前提下,及时施作洞口,并在进洞之前,结合洞口的实际情况,先做好洞口地表的防排水措施
实行地表砂浆锚杆、超前长管棚注浆等加固措施
隧道洞口段施工质量控制重点是进洞施工质量和地表预加固质量
(1)进洞施工要严格遵循“短进尺、小循环、早锚喷、强支护、快封闭”的原则,及时施作洞门及其排水系统
隧道采纳单侧壁与双侧壁导坑法施工,凡能用十字镐、风镐进行人工施作的情况,不允许爆破;需爆破时,要严格控制药量、人工风镐修边,控制超欠挖,减少对围岩的扰动
开挖断面尺寸修整至设计要求后,及时进行初期支护,一般可初喷混凝土一层,然后打系统锚杆并架设钢格栅、挂钢筋网,最后喷射混凝土至设计厚度
施工中要监控围岩变形速率和变形量,量测项目包括水平位移收敛,拱顶下沉及拱顶地表下沉,发现异常及时调整施工工艺并实行辅助措施
(2)洞口地表采纳砂浆锚杆进行预加固
质量控制如下:A、锚杆材料、类型、规格等符合要求,确保原材料合格;B、按要求截取杆体,并整直、除锈和除油;C、根据围岩情况选择钻机机具,钻孔前按要求定出孔位,做出标记,孔位允许误差为±15mm;D、钻孔要园而直,方向尽量与岩层主要结构面垂直;E、水泥砂浆锚杆孔深允许偏差为±50mm;F、砂浆拌合均匀,随拌随用,一次拌合的砂浆在初凝前用完;G、注浆开始或暂停超过 30min 时,用水润滑灌浆罐及其管道

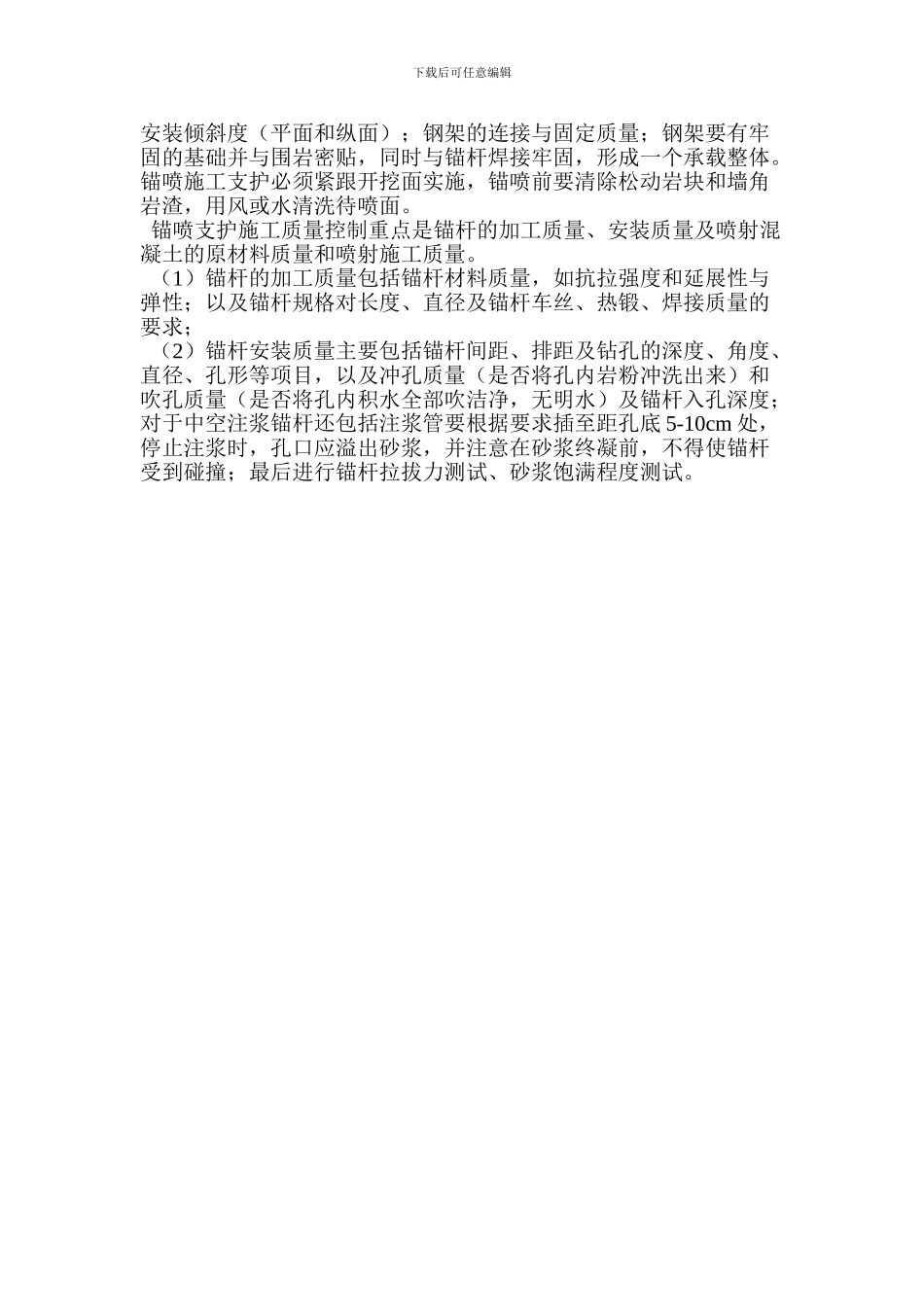

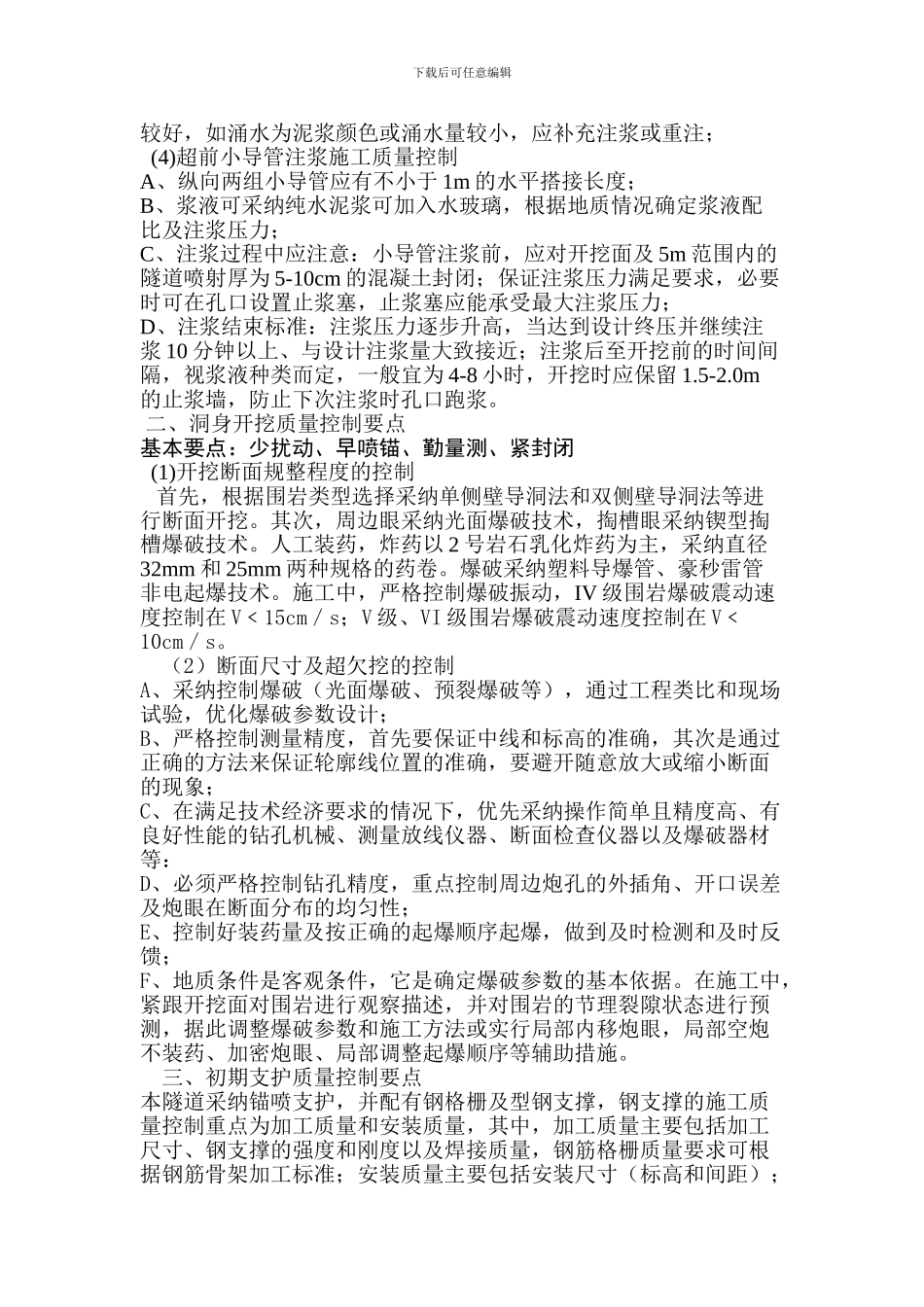

(3)超前长管棚施工质量控制A、钻孔前掌子面必须按要求先一层素混凝土作为止浆墙,以确保掌子面在进行压力注浆时不出现漏浆、坍塌;B、钢管直接顶入,采纳丝扣连接,隧道同一断面处的接头数不大于 50%,相邻钢管接头至少应错开 1m
