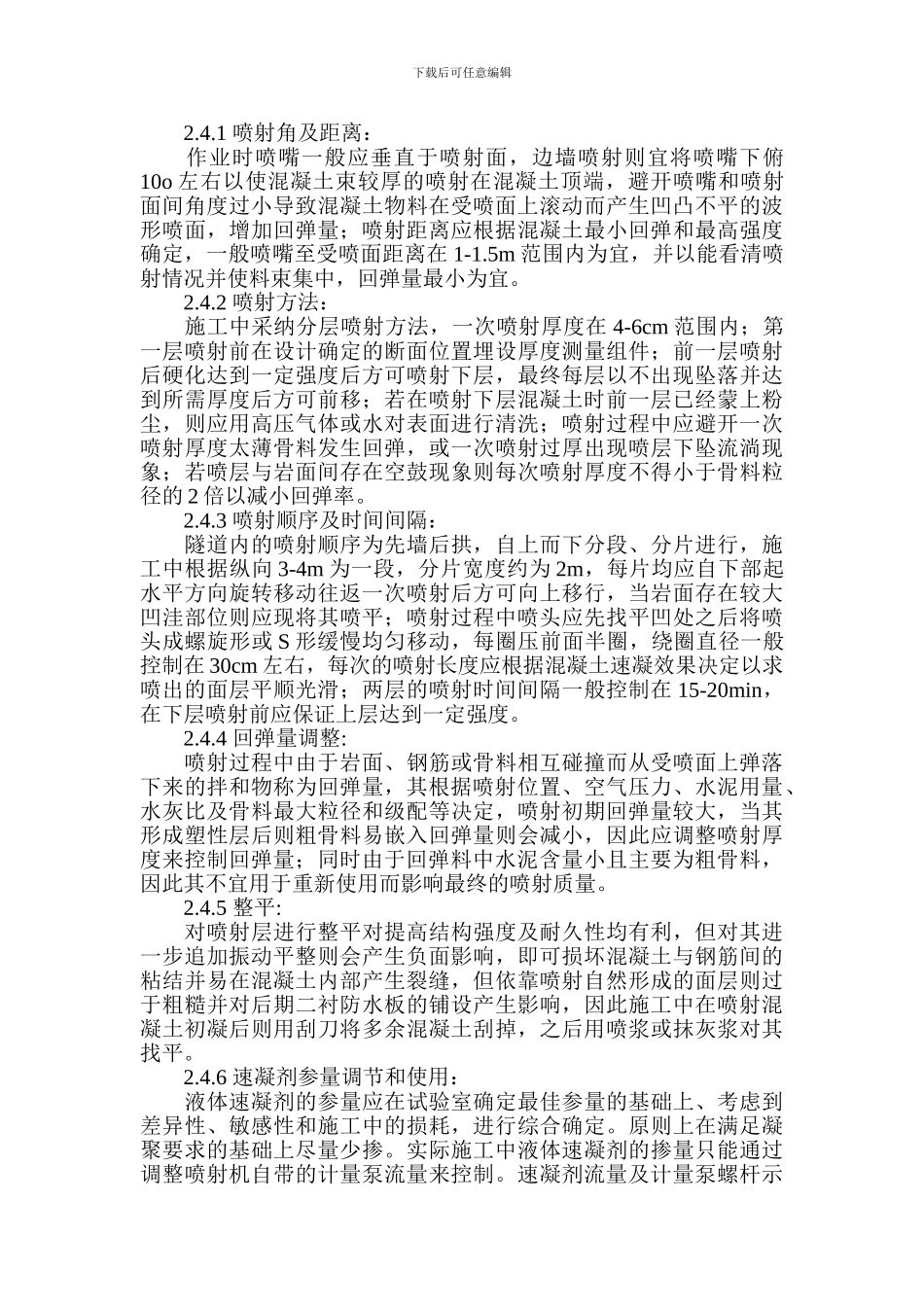

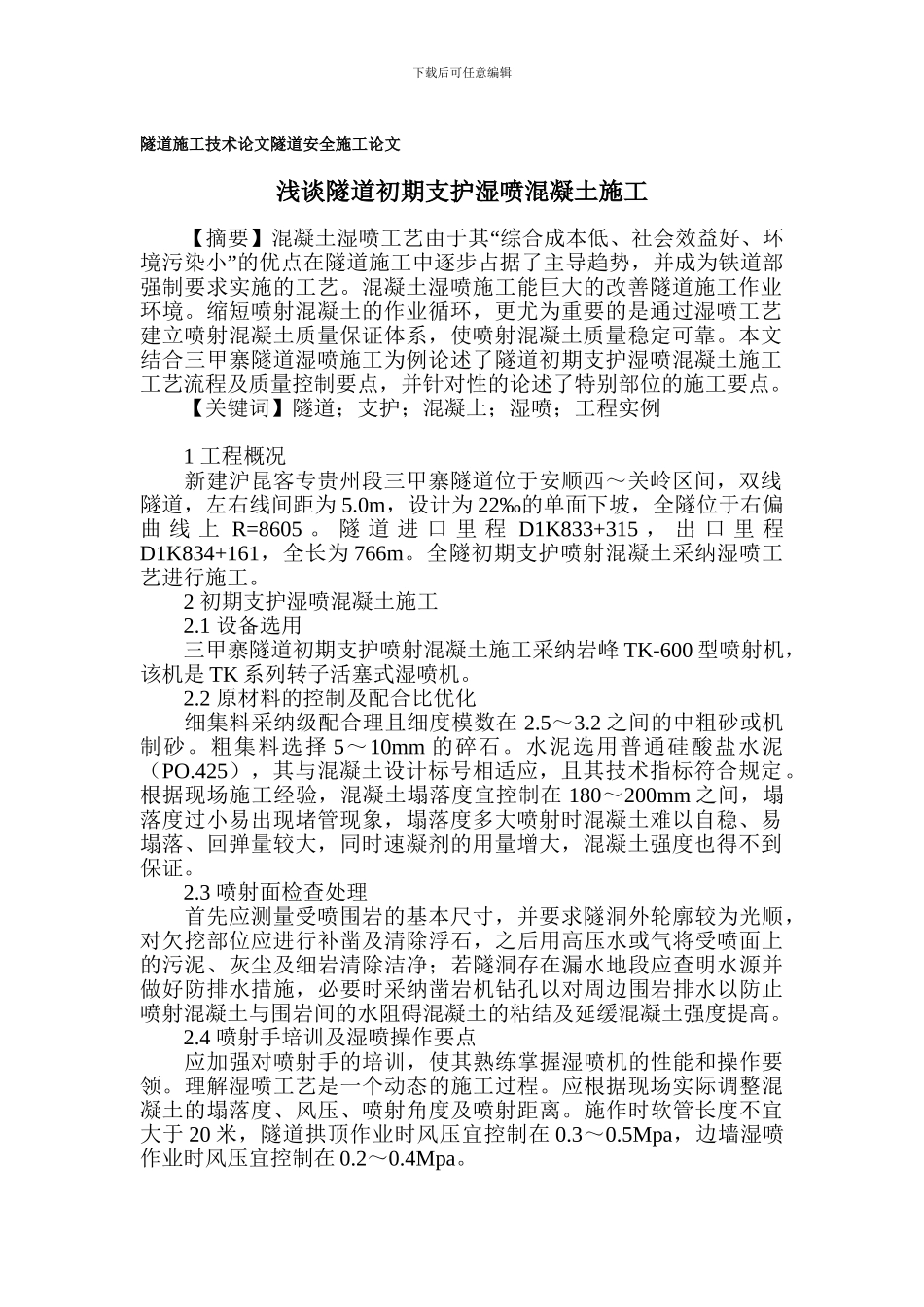

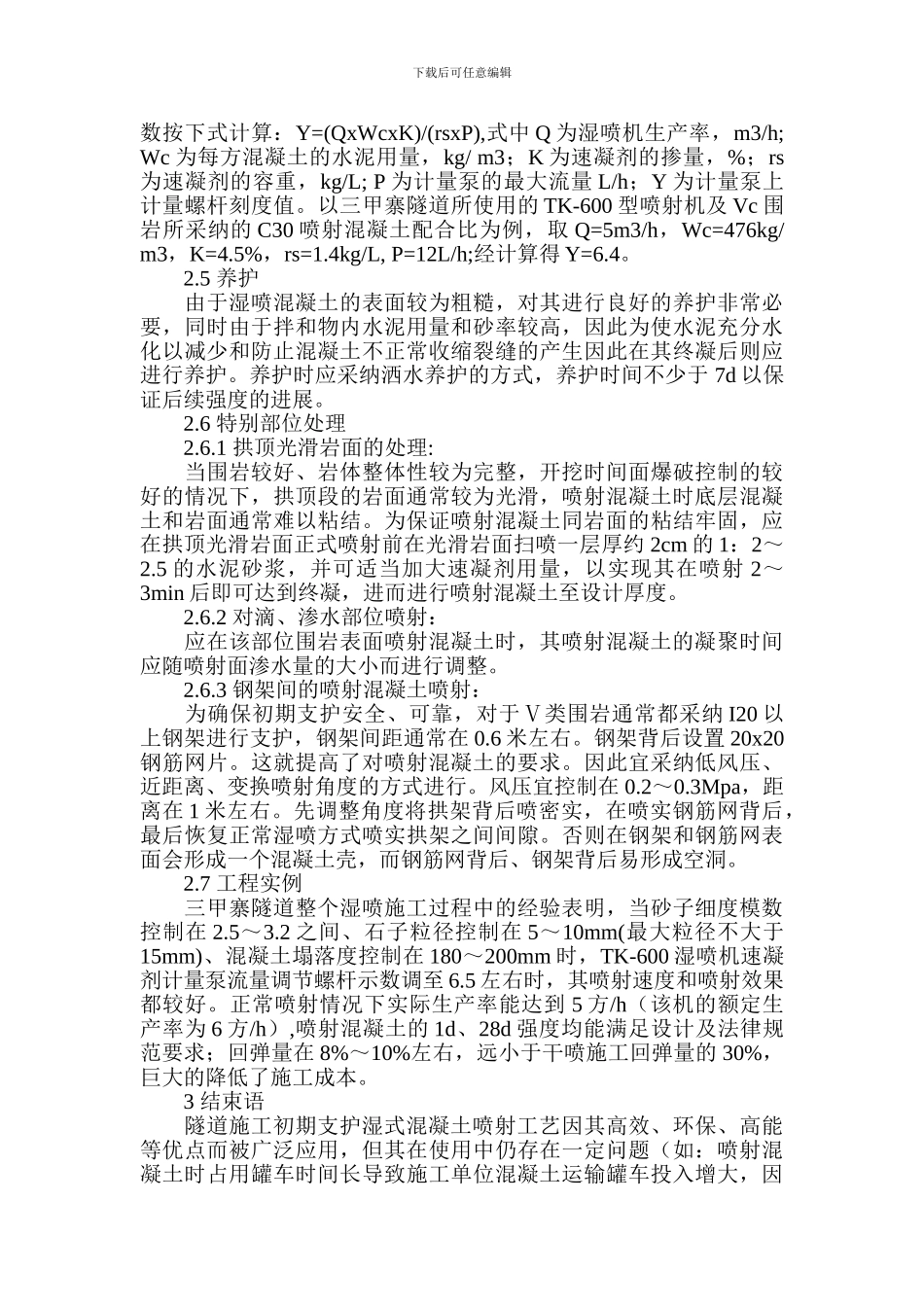

下载后可任意编辑隧道施工技术论文隧道安全施工论文浅谈隧道初期支护湿喷混凝土施工 【摘要】混凝土湿喷工艺由于其“综合成本低、社会效益好、环境污染小”的优点在隧道施工中逐步占据了主导趋势,并成为铁道部强制要求实施的工艺
混凝土湿喷施工能巨大的改善隧道施工作业环境
缩短喷射混凝土的作业循环,更尤为重要的是通过湿喷工艺建立喷射混凝土质量保证体系,使喷射混凝土质量稳定可靠
本文结合三甲寨隧道湿喷施工为例论述了隧道初期支护湿喷混凝土施工工艺流程及质量控制要点,并针对性的论述了特别部位的施工要点
【关键词】隧道;支护;混凝土;湿喷;工程实例 1 工程概况 新建沪昆客专贵州段三甲寨隧道位于安顺西~关岭区间,双线隧道,左右线间距为 5
0m,设计为 22‰的单面下坡,全隧位于右偏曲 线 上 R=8605
隧 道 进 口 里 程 D1K833+315 , 出 口 里 程D1K834+161,全长为 766m
全隧初期支护喷射混凝土采纳湿喷工艺进行施工
2 初期支护湿喷混凝土施工 2
1 设备选用 三甲寨隧道初期支护喷射混凝土施工采纳岩峰 TK-600 型喷射机,该机是 TK 系列转子活塞式湿喷机
2 原材料的控制及配合比优化 细集料采纳级配合理且细度模数在 2
2 之间的中粗砂或机制砂
粗集料选择 5~10mm 的碎石
水泥选用普通硅酸盐水泥(PO
425),其与混凝土设计标号相适应,且其技术指标符合规定
根据现场施工经验,混凝土塌落度宜控制在 180~200mm 之间,塌落度过小易出现堵管现象,塌落度多大喷射时混凝土难以自稳、易塌落、回弹量较大,同时速凝剂的用量增大,混凝土强度也得不到保证
3 喷射面检查处理 首先应测量受喷围岩的基本尺寸,并要求隧洞外轮廓较为光顺,对欠挖部位应进行补凿及清除浮石,之后用高压水或气将受喷面上的污泥、灰尘及细岩清除洁净;若隧洞存在漏水
