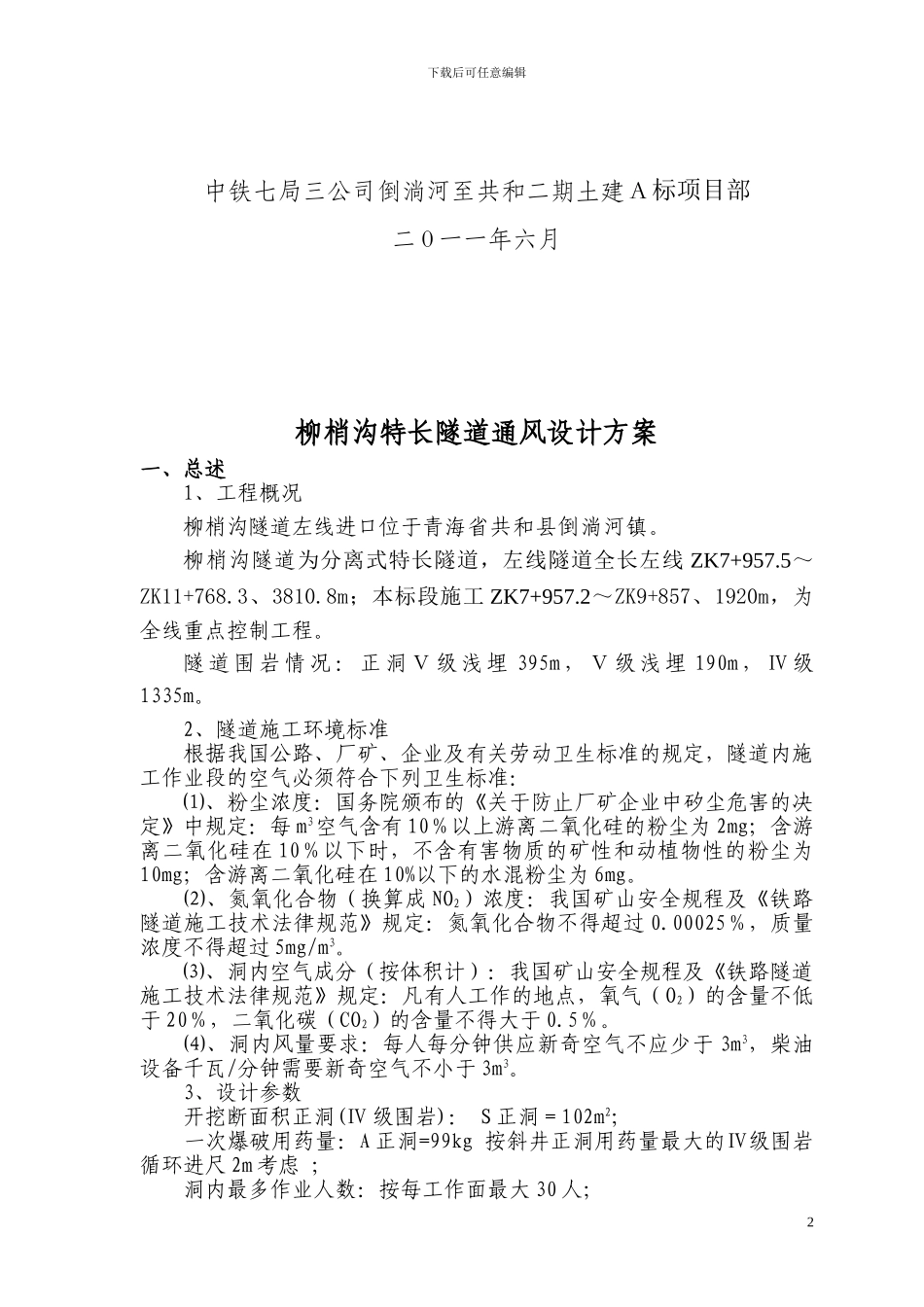

精品文档下载 最新资料,word 文档,可以自由编辑!!下载后可任意编辑【本页是封面,下载后可以删除!】柳梢沟隧道通风施工方案编制: 审核: 批准人: 1下载后可任意编辑中铁七局三公司倒淌河至共和二期土建 A 标项目部二 0 一一年六月柳梢沟特长隧道通风设计方案一、总述1、工程概况柳梢沟隧道左线进口位于青海省共和县倒淌河镇。柳梢沟隧道为分离式特长隧道,左线隧道全长左线 ZK7+957.5~ZK11+768.3、3810.8m;本标段施工 ZK7+957.2~ZK9+857、1920m,为全线重点控制工程。隧 道 围 岩 情 况 : 正 洞 Ⅴ 级 浅 埋 395m , Ⅴ 级 浅 埋 190m , Ⅳ 级1335m。2、隧道施工环境标准 根据我国公路、厂矿、企业及有关劳动卫生标准的规定,隧道内施工作业段的空气必须符合下列卫生标准: ⑴、粉尘浓度:国务院颁布的《关于防止厂矿企业中矽尘危害的决定》中规定:每 m3空气含有 10%以上游离二氧化硅的粉尘为 2mg;含游离二氧化硅在 10%以下时,不含有害物质的矿性和动植物性的粉尘为10mg;含游离二氧化硅在 10%以下的水混粉尘为 6mg。 ⑵、氮氧化合物(换算成 NO2)浓度:我国矿山安全规程及《铁路隧道施工技术法律规范》规定:氮氧化合物不得超过 0.00025%,质量浓度不得超过 5mg/m3。 ⑶、洞内空气成分(按体积计):我国矿山安全规程及《铁路隧道施工技术法律规范》规定:凡有人工作的地点,氧气(O2)的含量不低于 20%,二氧化碳(CO2)的含量不得大于 0.5%。 ⑷、洞内风量要求:每人每分钟供应新奇空气不应少于 3m3,柴油设备千瓦/分钟需要新奇空气不小于 3m3。 3、设计参数 开挖断面积正洞(Ⅳ 级围岩): S 正洞=102m2; 一次爆破用药量:A 正洞=99kg 按斜井正洞用药量最大的Ⅳ级围岩循环进尺 2m 考虑 ; 洞内最多作业人数:按每工作面最大 30 人; 2下载后可任意编辑 爆破后通风排烟时间:t=30min; 通风管:采纳 φ1.3m 软管; 管道百米漏风率:β=1.2%; 风 管 沿 程 摩 阻 系 数 α=λρ/8=0.0015kg/m3 , 式 中 ( 达 西 系 数λ=0.01,空气密度 ρ =1.2);最大压入通风长度:根据工期安排正洞单口掘进 L=1920m, L-坑道长度,通风按 1900m 管道长度计算。 4、通风设计原则 充分利用现有设备,在满足通风效果的前提下,进行合理调配减少新购风机的数量。在净空允许的情况下,采纳大直径风管,减少能耗损失。通过适当增加一次...
