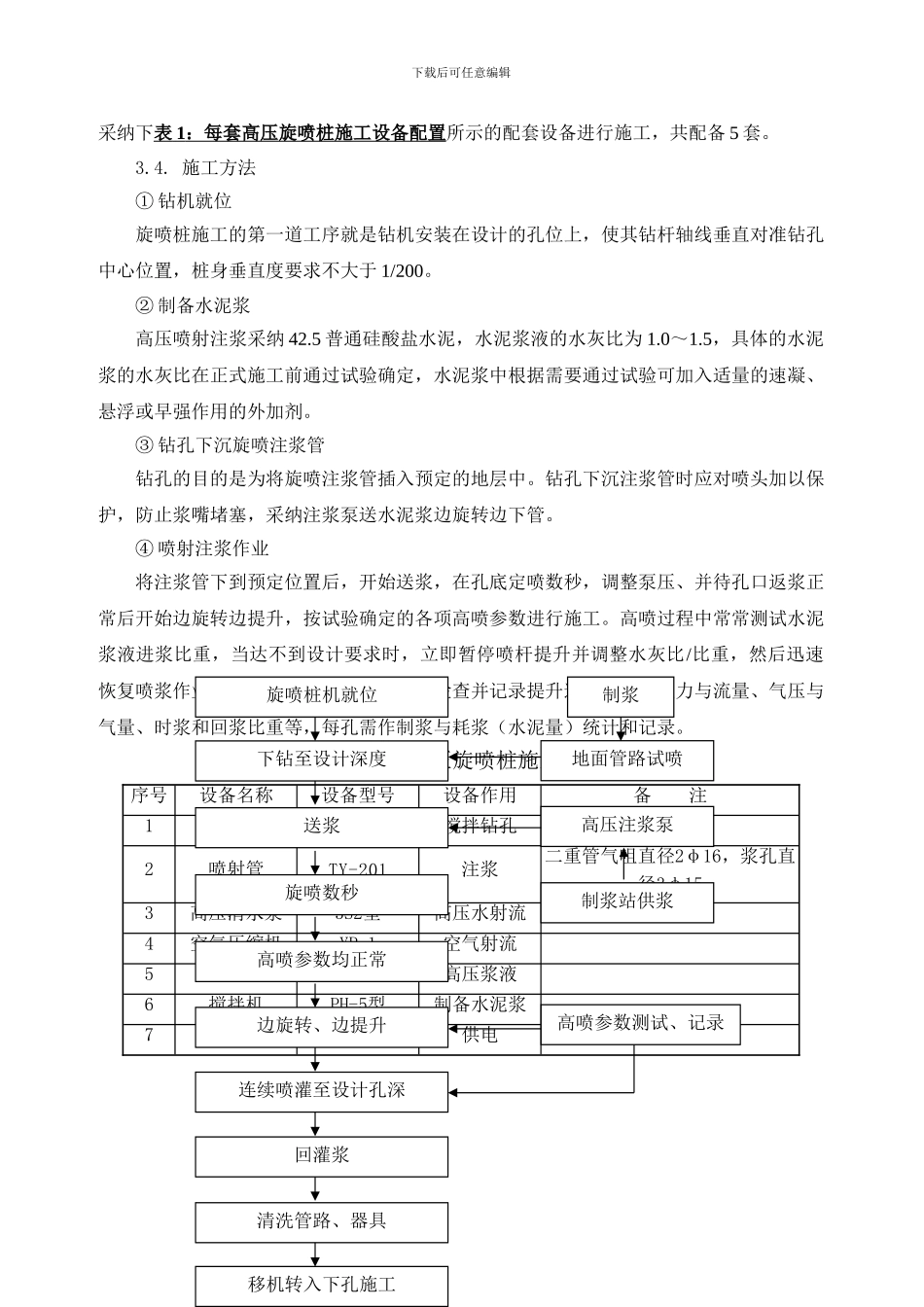

下载后可任意编辑高压旋喷桩施工3.1. 方案的选择 本工程采纳 φ600 的旋喷桩作为基坑防渗帷幕。旋喷桩拟采纳双管高压旋喷法施工。3.1.1. 喷射方式:旋喷。3.1.2. 布孔位置 基坑周边设止水帷幕,1000mm@1200mm 或 1200mm@1400mm 钻孔桩间设桩径 600mm 旋喷桩止水帷幕,其长度要求深化基坑底 1m。 3.1.3. 灌浆材料搅拌浆液宜选用强度等级为 42.5 级及以上的普通硅酸盐水泥,湿法的水泥浆水灰比可选用 1.0~1.5。水取用降水井抽出的水,并补充一定量的自来水。3.1.4. 主要技术参数 高压水:压力 P=20~25Mpa,水量 Q=60~70L/min。 压缩空气:压力 P=0.5~0.7Mpa,风量 Q=0.8~1.0m3/min。 浆液:压力 P=0.3~1.0Mpa,浆量 Q=70~80L/min,浆液比重 1.65~1.67。 提升速度:6~12cm/min。 旋转速度:10~20rpm。 开工前,首先选一开阔地,按桩距 600mm 定出 4 个桩位,然后钻机钻孔,深 5.0m,高喷设备就位以上述参数进行试喷实验,依据现场试喷开挖后搭接情况,确定适当的施工参数。 3.2. 施工工艺顺序(详见图 1:旋喷桩施工工艺流程图)① 平整场地,测定桩位,试桩确定旋喷桩的施工技术参数;② 桩机就位,调整沉管与地面垂直,确保垂直度偏差不大于 1.5%。③ 搅拌下沉将喷射注浆管入土中, 喷嘴达到设计标高时,即可喷射注浆。④ 在喷射注浆参数达到规定值后,提升喷射管,由下而上喷射注浆至设计桩顶,固结体有效直径±50mm;⑤ 高压喷射注浆完成后,冲洗喷嘴,做好桩顶标记;⑥ 重复②~⑤ 步骤,进行下一旋喷桩的施工。3.3. 旋喷桩施工设备本工程高压旋喷桩施工的设备采纳 MG-50 双管钻机,每套施工设备主要包括钻机、高压泵、泥浆泵、空气压缩机、注浆管、喷咀、制浆机等。根据本工程特点,本工程施工下载后可任意编辑采纳下表 1 :每套高压旋喷桩施工设备配置 所示的配套设备进行施工,共配备 5 套。3.4. 施工方法① 钻机就位旋喷桩施工的第一道工序就是钻机安装在设计的孔位上,使其钻杆轴线垂直对准钻孔中心位置,桩身垂直度要求不大于 1/200。② 制备水泥浆高压喷射注浆采纳 42.5 普通硅酸盐水泥,水泥浆液的水灰比为 1.0~1.5,具体的水泥浆的水灰比在正式施工前通过试验确定,水泥浆中根据需要通过试验可加入适量的速凝、悬浮或早强作用的外加剂。③ 钻孔下沉旋喷注浆管钻孔的目的是为将旋喷注浆管插入预定的地层中。钻孔下沉注浆管时应对喷头加以保护,防止浆嘴堵塞,采纳注浆泵...
