下载后可任意编辑 博览中心站右线始发洞门破除 施工技术交底编号: 表 B2工程名称武汉市轨道交通 6 号线一期工程第四标段土建工程分部工程洞门破除施工部位老~博区间始发右线洞门破除交底时间2024 年 8 月 6 日交底内容:一、交底范围:本交底适用于老关村站~博览中心站始发洞门破除施工
二、洞门破除1、洞门凿除平台用脚手架搭设
脚手架采纳 Ф48 钢管,高度 6
8m(含顶部 1
2 m 护栏),设置 5 道竖撑,5 道横撑,间距均为 1
8m,宽度 1
脚手架需下部垫实,脚手架侧面须用斜撑将其撑实,正面与盾构机撑实
上人横撑上面均铺设木板,并与横撑固定

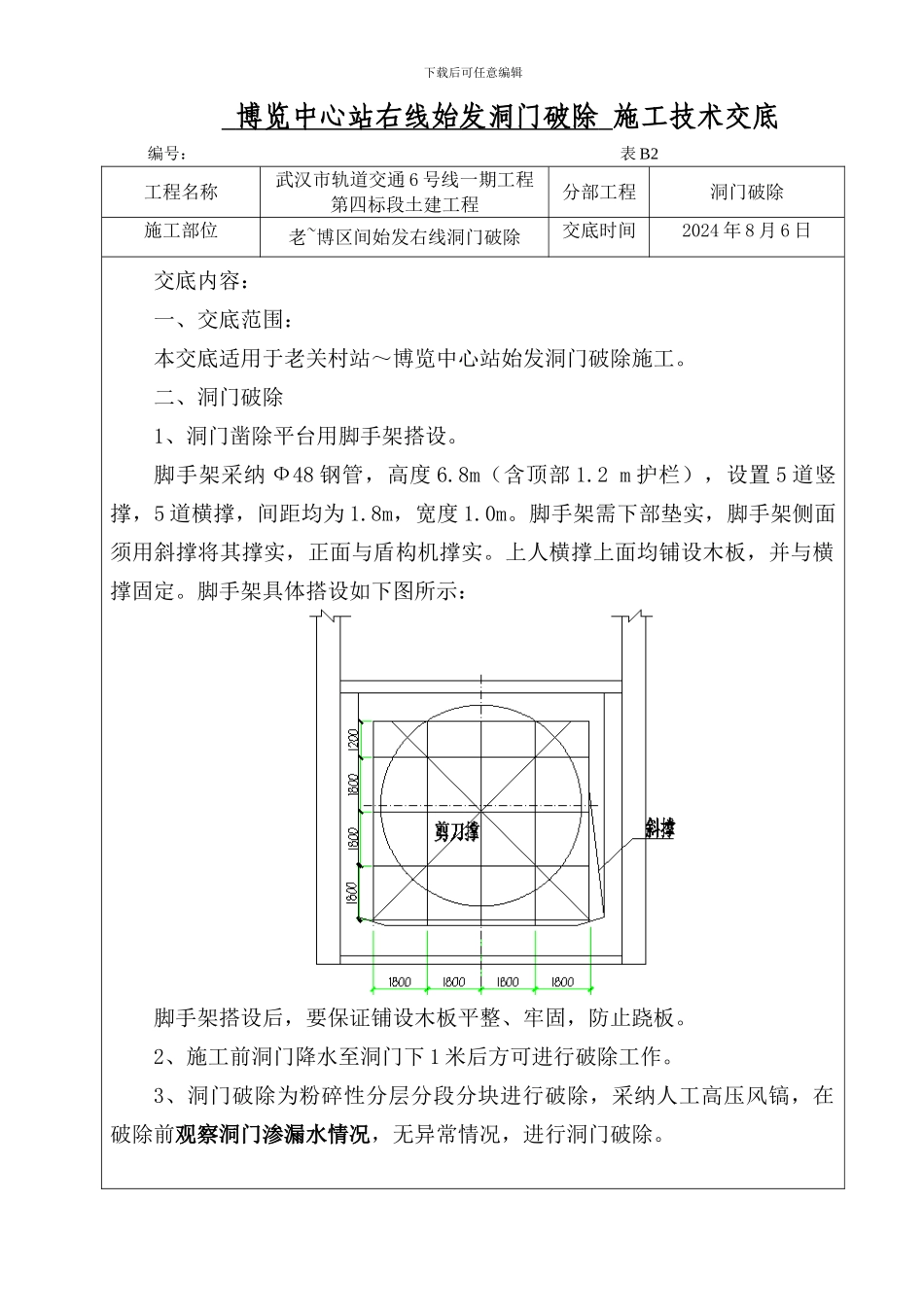

脚手架具体搭设如下图所示:脚手架搭设后,要保证铺设木板平整、牢固,防止跷板
2、施工前洞门降水至洞门下 1 米后方可进行破除工作
3、洞门破除为粉碎性分层分段分块进行破除,采纳人工高压风镐,在破除前观察洞门渗漏水情况,无异常情况,进行洞门破除
下载后可任意编辑洞门破除示意图:破除分层分段分块图洞门破除步骤:第一步将第一层地连墙 680mm 进行分段分块破除,第二步将第二层剩余 120mm 地连墙钢筋进行割除
4、洞门破除第一步:首先将第一层地连墙自上而下、由内向外,按第一段 1、2、3 块;第二段 4、5、6 块;第三段 7、8、9 块的顺序进行破除
将地连墙外侧钢筋切割洁净,混凝土全部清理
洞门钢圈周围钢筋切断时,注意切割到边,严禁钢筋头侵入盾构机通过的区域,避开掘进过程中钢筋头刮蹭盾构机刀盘与盾体,以至于卡住刀盘或盾体
在破除过程中,时刻观察洞门土体的稳定性、渗漏水现象,确保施工安全,作业人员安全
前 680mm地连墙破除顺序如下:下载后可任意编辑(1)第一层第一段钢筋混凝土破除:(2)第一层第二段钢筋混凝土破除:(3)第一层第三段钢筋混凝土破除:下载后可任意编辑5、洞门破除第二步:剔除第二层地连墙的钢筋,用方
