下载后可任意编辑隧道防水层工程作业指导书 一、防水层铺设施工工艺防水层的施工应符合以下规定:1、防水层应在基层验收合格后方可施工
2、防水层施工过程中,应对每一个工序进行检查,合格后方可进行下一工序的施工
防水层采纳 9M 长自制简易台架进行安装

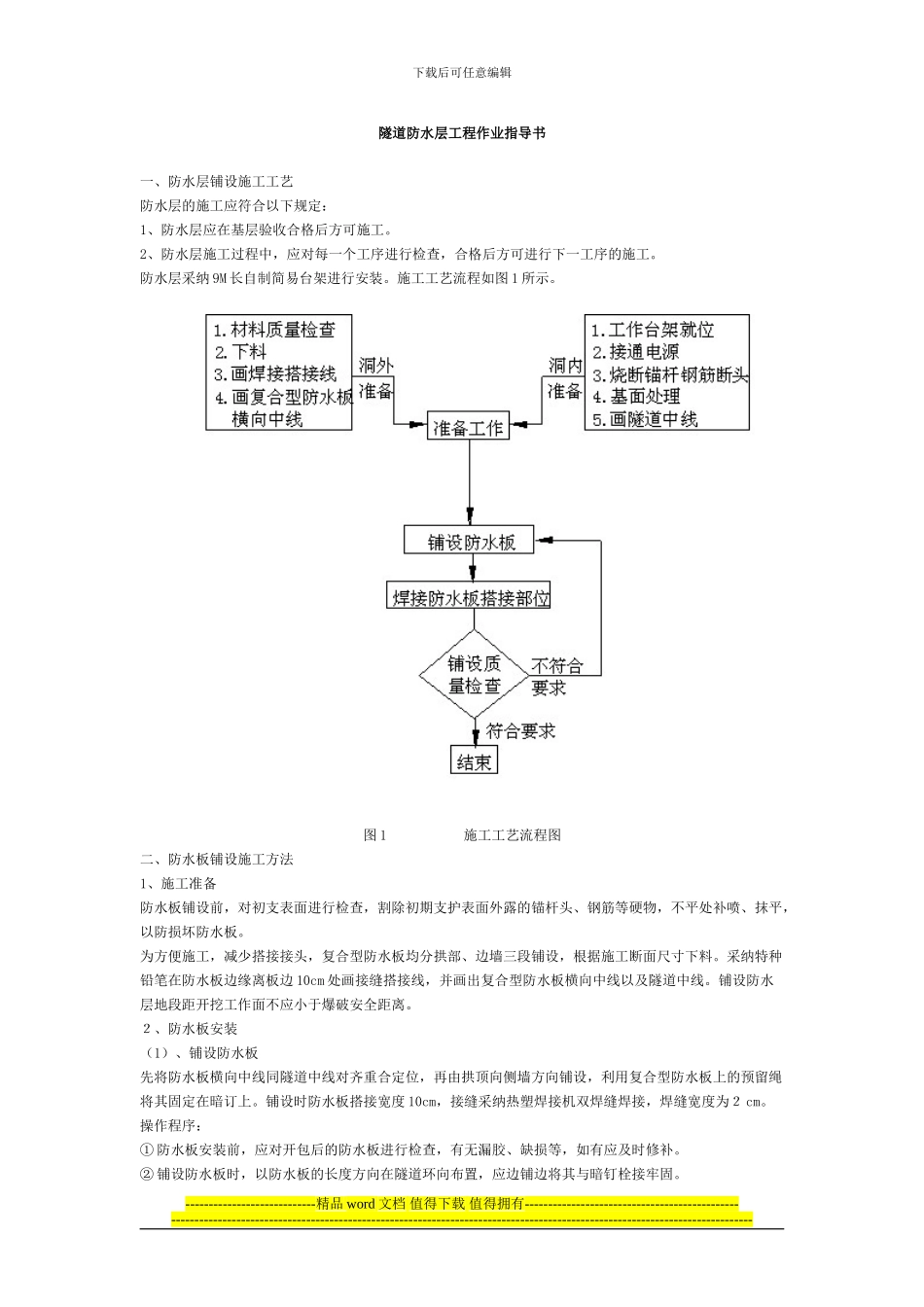

施工工艺流程如图 1 所示
图 1 施工工艺流程图二、防水板铺设施工方法1、施工准备防水板铺设前,对初支表面进行检查,割除初期支护表面外露的锚杆头、钢筋等硬物,不平处补喷、抹平,以防损坏防水板
为方便施工,减少搭接接头,复合型防水板均分拱部、边墙三段铺设,根据施工断面尺寸下料
采纳特种铅笔在防水板边缘离板边 10cm 处画接缝搭接线,并画出复合型防水板横向中线以及隧道中线
铺设防水层地段距开挖工作面不应小于爆破安全距离
2、防水板安装(1)、铺设防水板先将防水板横向中线同隧道中线对齐重合定位,再由拱顶向侧墙方向铺设,利用复合型防水板上的预留绳将其固定在暗订上
铺设时防水板搭接宽度 10cm,接缝采纳热塑焊接机双焊缝焊接,焊缝宽度为2 cm
操作程序:① 防水板安装前,应对开包后的防水板进行检查,有无漏胶、缺损等,如有应及时修补
② 铺设防水板时,以防水板的长度方向在隧道环向布置,应边铺边将其与暗钉栓接牢固
----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑③ 防水板从拱顶向两边边墙方向施工,第一环安装完后,同法安装第二环、第三环,以
