下载后可任意编辑----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------京福高速公路 FA9 标 隧道防水层施工作业指导书(编号:ZT1505ZYZDS-Q-S-O5)编 制 人: 审核:编制单位:中铁十五局五处京福高速公路 FA9 标项目经理部 时 间:2001 年 12 月 2 日 下载后可任意编辑隧道防水层施工作业指导书 根据设计文件要求,本隧道防水采纳复合衬砌夹层全封闭防水层,材料为防水板和土工布,无钉和双焊缝铺设

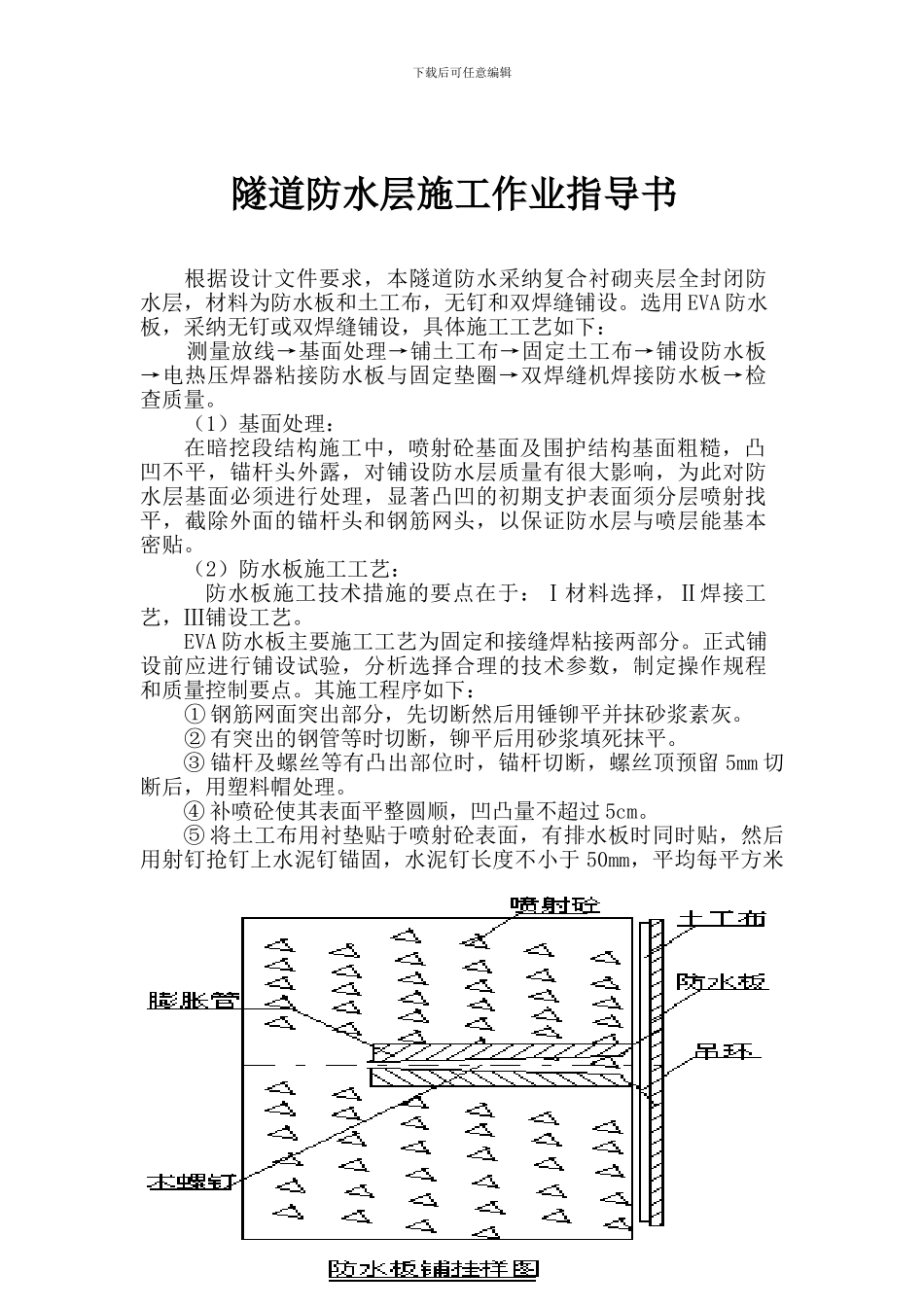

选用 EVA 防水板,采纳无钉或双焊缝铺设,具体施工工艺如下: 测量放线→基面处理→铺土工布→固定土工布→铺设防水板→电热压焊器粘接防水板与固定垫圈→双焊缝机焊接防水板→检查质量
(1)基面处理:在暗挖段结构施工中,喷射砼基面及围护结构基面粗糙,凸凹不平,锚杆头外露,对铺设防水层质量有很大影响,为此对防水层基面必须进行处理,显著凸凹的初期支护表面须分层喷射找平,截除外面的锚杆头和钢筋网头,以保证防水层与喷层能基本密贴
(2)防水板施工工艺:防水板施工技术措施的要点在于:Ⅰ材料选择,Ⅱ焊接工艺,Ⅲ铺设工艺
EVA 防水板主要施工工艺为固定和接缝焊粘接两部分
正式铺设前应进行铺设试验,分析选择合理的技术参数,制定操作规程和质量控制要点
其施工程序如下:① 钢筋网面突出部分,先切断然后用锤铆平并抹砂浆素灰
② 有突出的钢管等时切断,铆平后用砂浆填死抹平

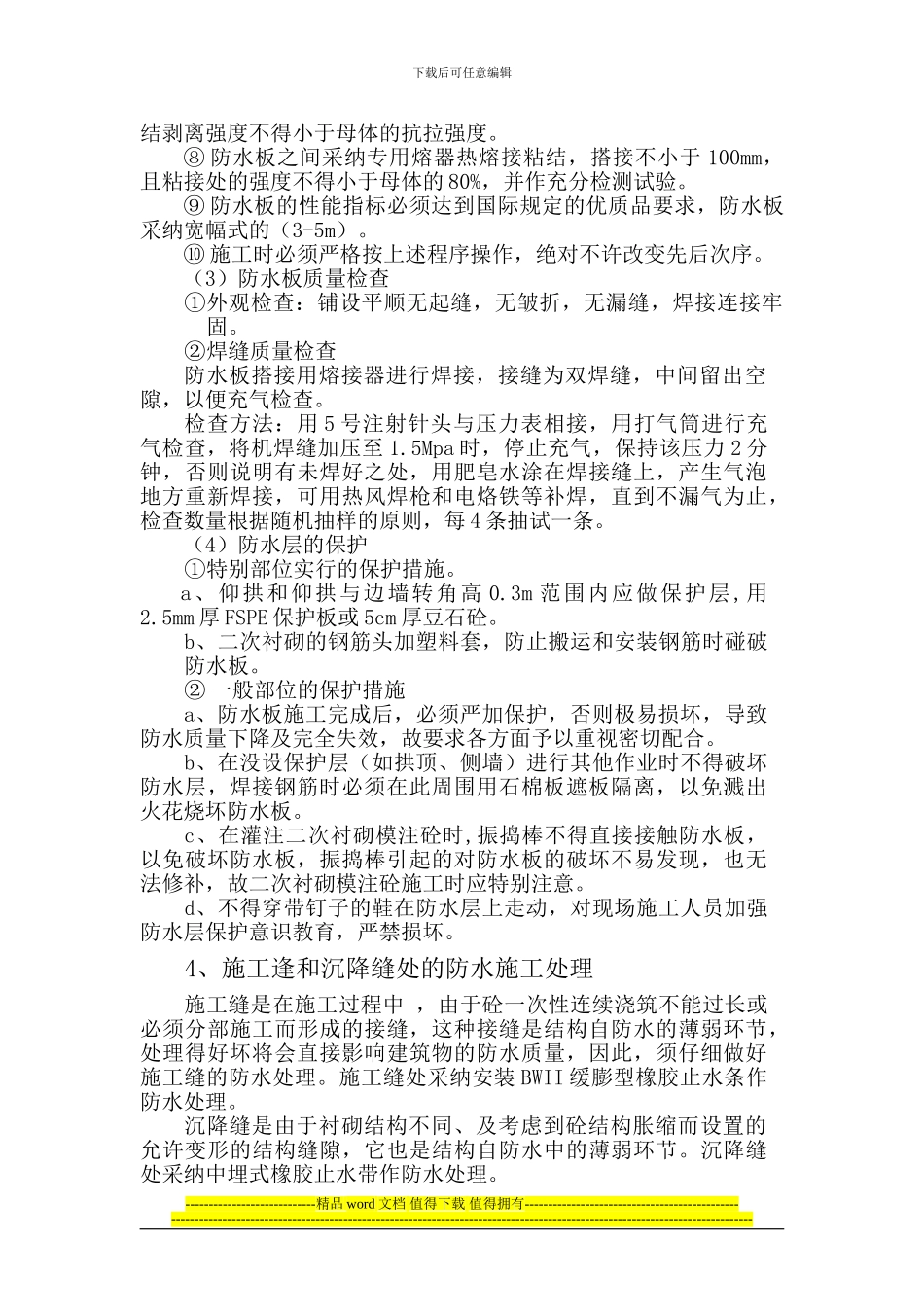

③ 锚杆及螺丝等有凸出部位时,
