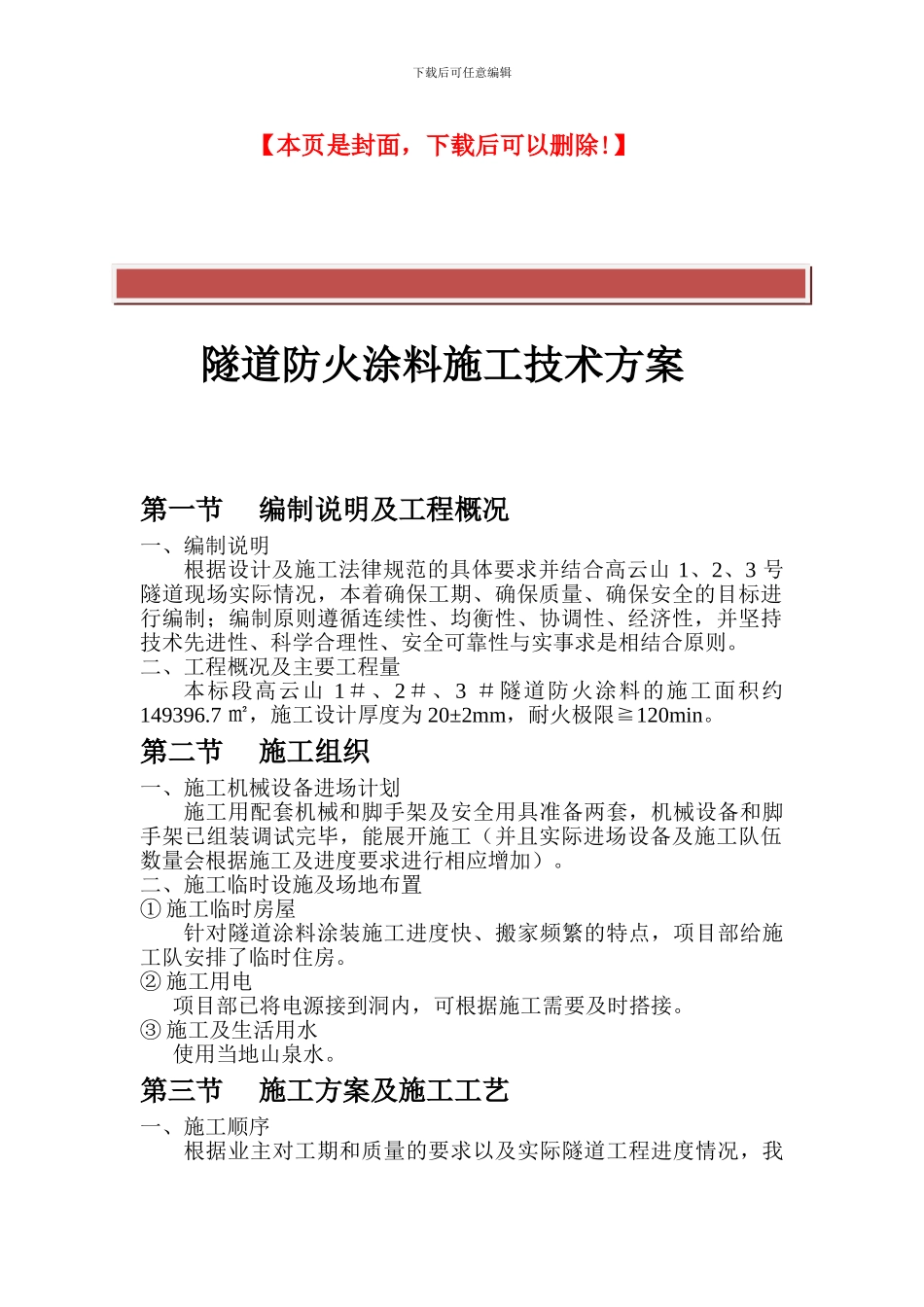

下载后可任意编辑 精品文档下载 最新资料,word 文档,可以自由编辑!!下载后可任意编辑【本页是封面,下载后可以删除!】隧道防火涂料施工技术方案第一节 编制说明及工程概况一、编制说明根据设计及施工法律规范的具体要求并结合高云山 1、2、3 号隧道现场实际情况,本着确保工期、确保质量、确保安全的目标进行编制;编制原则遵循连续性、均衡性、协调性、经济性,并坚持技术先进性、科学合理性、安全可靠性与实事求是相结合原则。二、工程概况及主要工程量本标段高云山 1#、2#、3 #隧道防火涂料的施工面积约 149396.7 ㎡,施工设计厚度为 20±2mm,耐火极限≧120min。第二节 施工组织一、施工机械设备进场计划施工用配套机械和脚手架及安全用具准备两套,机械设备和脚手架已组装调试完毕,能展开施工(并且实际进场设备及施工队伍数量会根据施工及进度要求进行相应增加)。二、施工临时设施及场地布置① 施工临时房屋针对隧道涂料涂装施工进度快、搬家频繁的特点,项目部给施工队安排了临时住房。② 施工用电项目部已将电源接到洞内,可根据施工需要及时搭接。③ 施工及生活用水使用当地山泉水。第三节 施工方案及施工工艺一、施工顺序根据业主对工期和质量的要求以及实际隧道工程进度情况,我下载后可任意编辑标段对防火涂料的施工设备和施工队伍进行了合理分配。防火涂料的试验段施工先在高云山 2#隧道进行,试验段长度为 100 米。二、工期安排严格根据业主的施工工期要求进行施工,并相应的增加施工班组及设备,以保证工期如期完成。三、施工工艺(一)隧道涂装涂料施工前,对隧道衬砌基层表面进行下列处理:① 施工前,用砂轮机等清除基层的疏松层、浮灰、浮尘、脱模剂、油污和污泽等杂物。② 基层用高压水冲洗洁净。③ 喷涂施工前,混凝土基体保持充分湿润,且基层表面不得有明水。④ 隧道衬砌接头部或衬砌表面有严重错台时,用水泥胶砂将其找补处理圆顺。(二)隧道涂装涂料施工前根据设计要求确定材料的单位面积用量和施工层数。(三)防火涂料配合比:每 100 公斤涂料粉加水 125 公斤。① 隧道涂装涂料的拌制采纳双层低速搅拌机搅拌。 先将搅拌机清理洁净。 拌制时先投隧道涂装涂料干粉然后加入水搅拌均匀。拌制时间不低于 10min 然后置入下层料斗,并静止 10min,再搅拌 3min 后方可喷涂施工。拌制好的材料色泽应均匀,无结块、团粉。在喷涂施工过程中应不时的搅拌涂料,不得向已搅拌好的涂料中...
