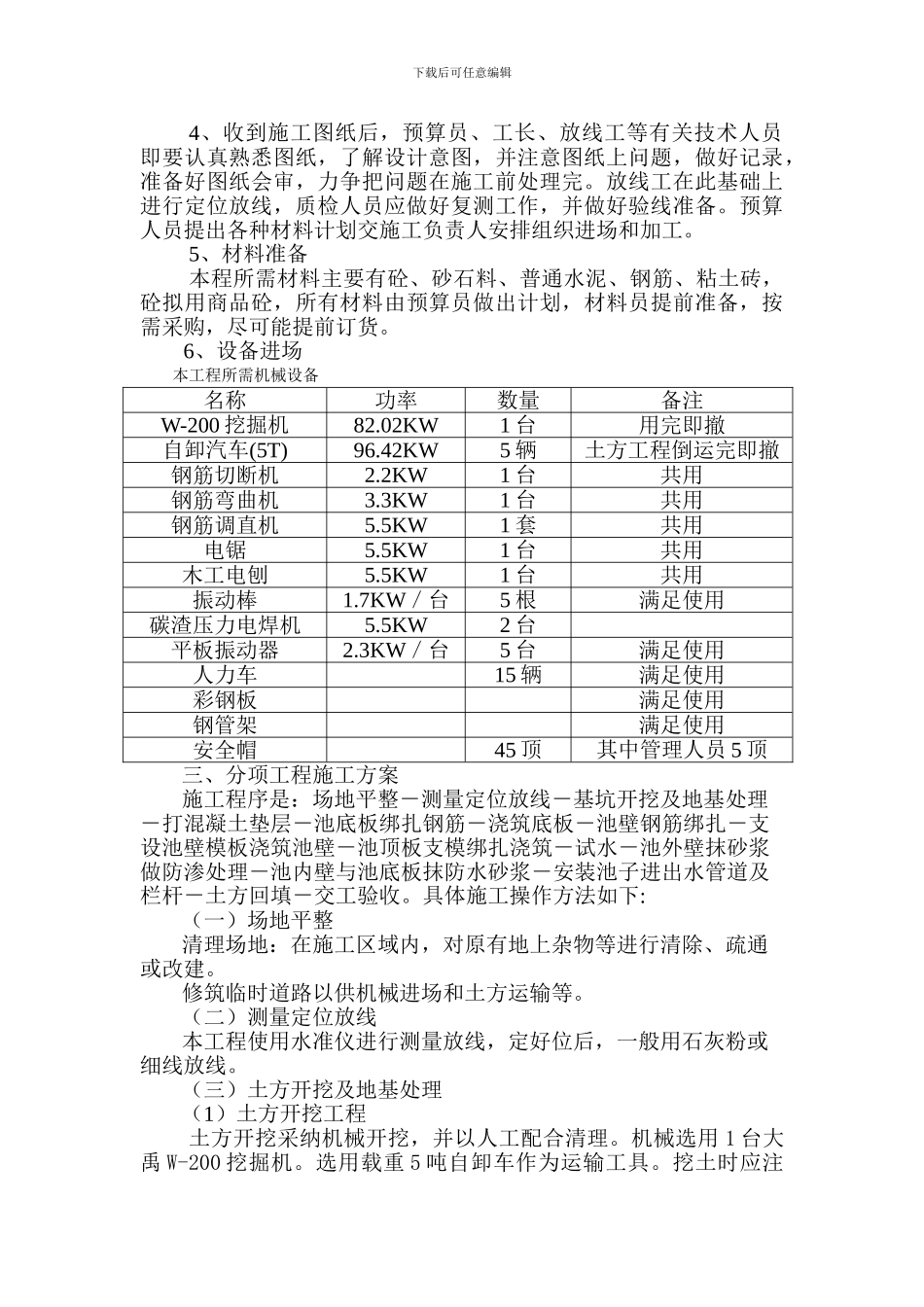

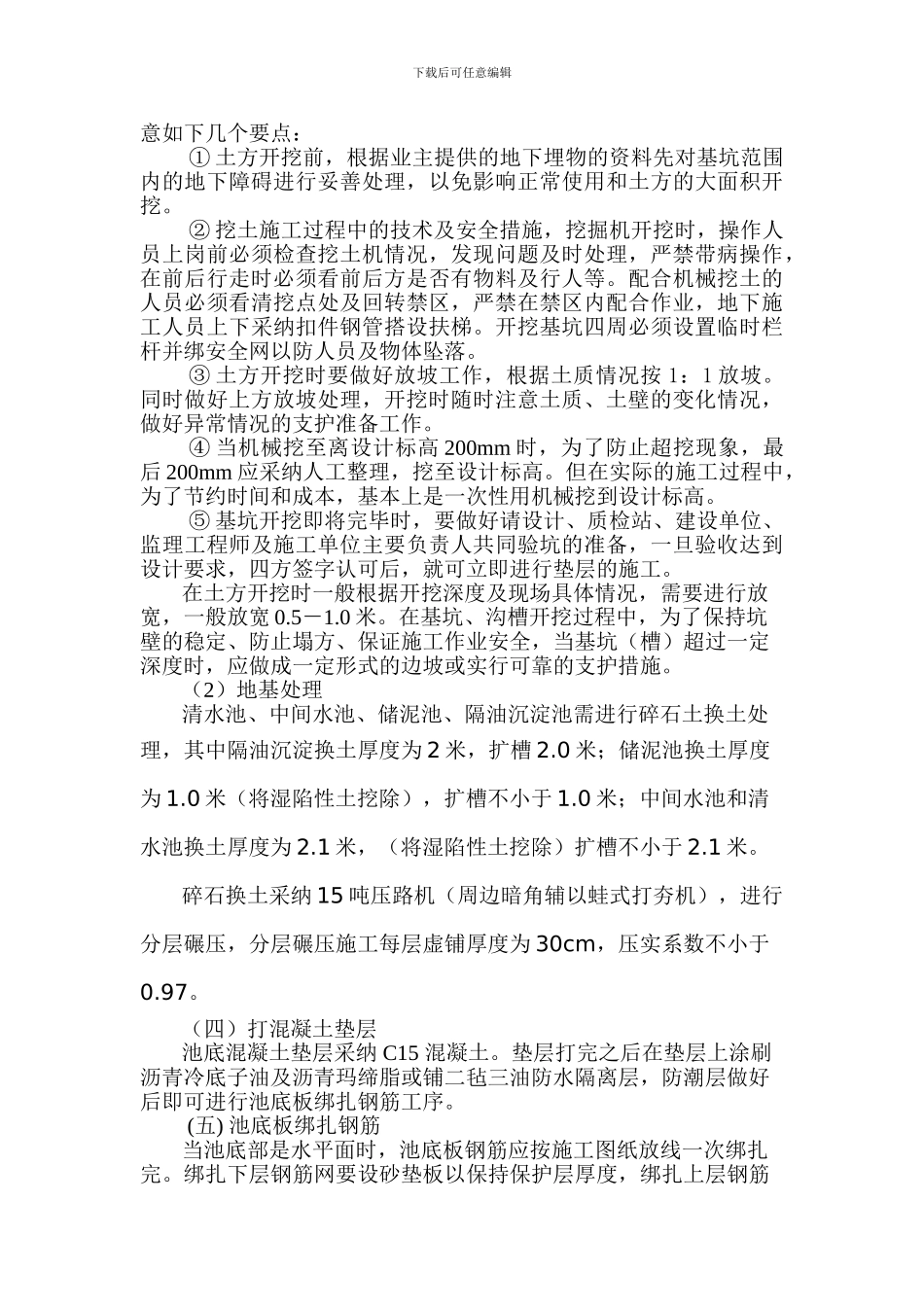

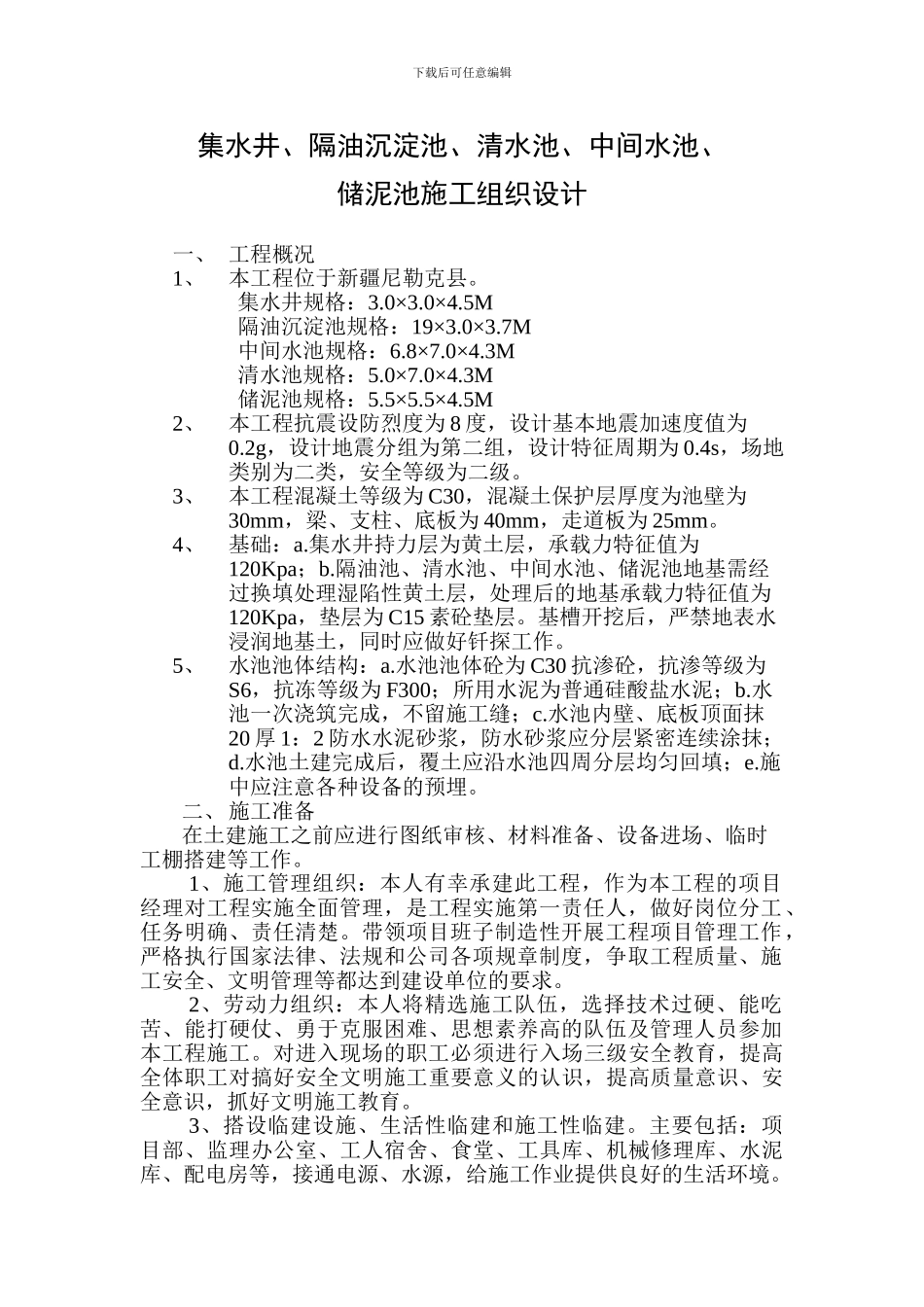

下载后可任意编辑集水井、隔油沉淀池、清水池、中间水池、储泥池施工组织设计一、 工程概况1、本工程位于新疆尼勒克县
集水井规格:3
5M隔油沉淀池规格:19×3
7M中间水池规格:6
3M清水池规格:5
3M储泥池规格:5
5M2、本工程抗震设防烈度为 8 度,设计基本地震加速度值为0
2g,设计地震分组为第二组,设计特征周期为 0
4s,场地类别为二类,安全等级为二级
3、本工程混凝土等级为 C30,混凝土保护层厚度为池壁为30mm,梁、支柱、底板为 40mm,走道板为 25mm
4、基础:a
集水井持力层为黄土层,承载力特征值为120Kpa;b
隔油池、清水池、中间水池、储泥池地基需经过换填处理湿陷性黄土层,处理后的地基承载力特征值为120Kpa,垫层为 C15 素砼垫层
基槽开挖后,严禁地表水浸润地基土,同时应做好钎探工作
5、水池池体结构:a
水池池体砼为 C30 抗渗砼,抗渗等级为S6,抗冻等级为 F300;所用水泥为普通硅酸盐水泥;b
水池一次浇筑完成,不留施工缝;c
水池内壁、底板顶面抹20 厚 1:2 防水水泥砂浆,防水砂浆应分层紧密连续涂抹;d
水池土建完成后,覆土应沿水池四周分层均匀回填;e
施中应注意各种设备的预埋
二、施工准备在土建施工之前应进行图纸审核、材料准备、设备进场、临时工棚搭建等工作
1、施工管理组织:本人有幸承建此工程,作为本工程的项目经理对工程实施全面管理,是工程实施第一责任人,做好岗位分工、任务明确、责任清楚
带领项目班子制造性开展工程项目管理工作,严格执行国家法律、法规和公司各项规章制度,争取工程质量、施工安全、文明管理等都达到建设单位的要求
2、劳动力组织:本人将精选施工队伍,选择技术过硬、能吃苦、能打硬仗、勇于克服困难、思想素养高的队伍及管理人员参加本工程施工
