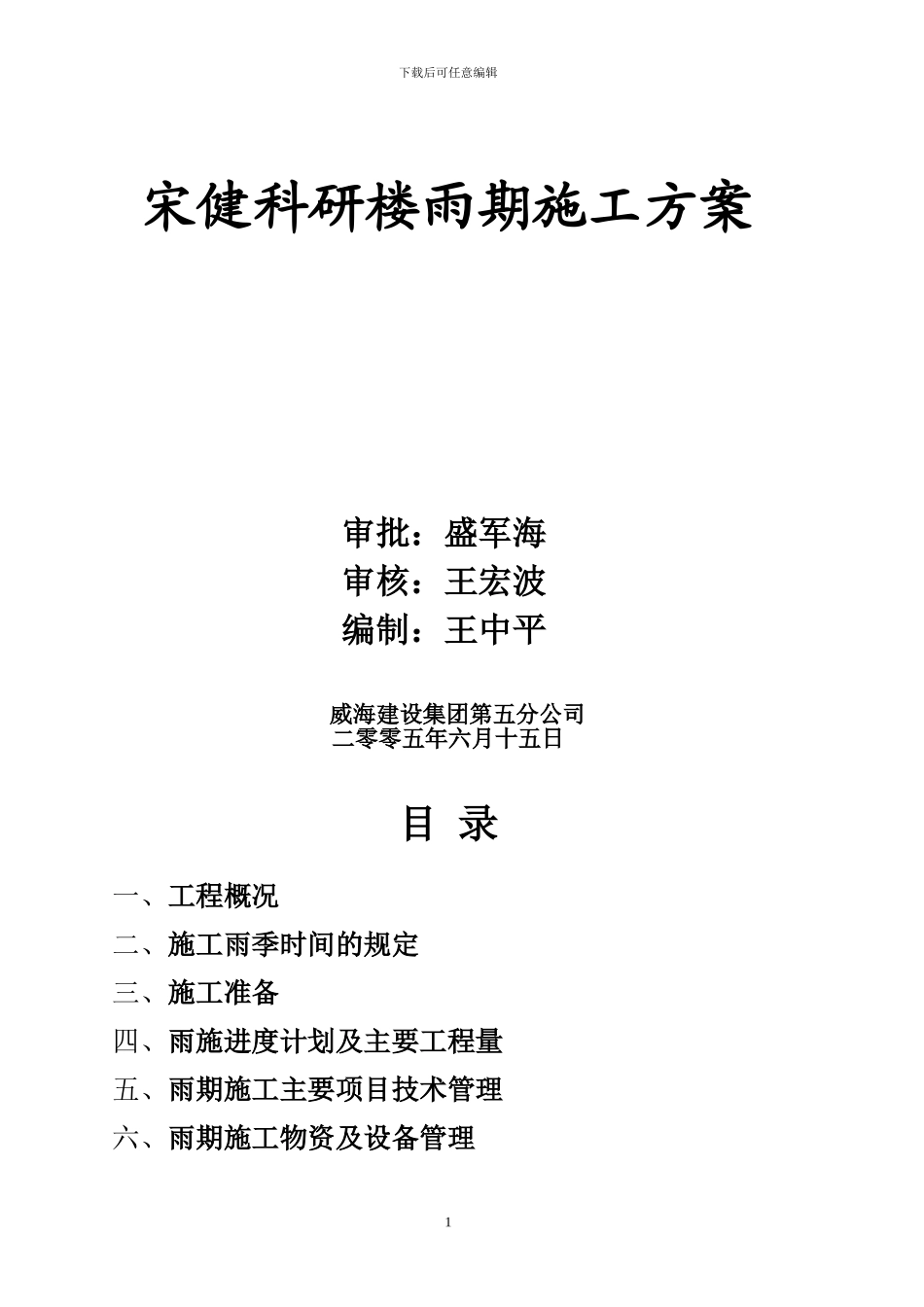

下载后可任意编辑宋健科研楼雨期施工方案审批:盛军海审核:王宏波编制:王中平威海建设集团第五分公司二零零五年六月十五日目 录一、工程概况二、施工雨季时间的规定三、施工准备四、雨施进度计划及主要工程量五、雨期施工主要项目技术管理六、雨期施工物资及设备管理1下载后可任意编辑七、雨期施工安全技术措施一、工程概况该工程1#楼由哈尔滨工业大学建筑设计院设计,威海建设集团第五分公司承建、集科研办公为一体的工程,位于哈尔滨工业大学(威海)校园内,总建筑面积约54000平方米,地下一层,地上九层,结构形式为框架剪力墙结构
二、施工雨季时间的规定1、依据威海市气象统计资料,定于6 月底至9 月初为雨季施工季节
同时根据集团及公司关于雨期施工文件求,为保证雨期工程施工质量和施工进度,特制定本雨期施工方案,雨期施工把材料和成品作为施工保护重点
2、坚持贯彻疏导堵挡、抽排相结合的施工原则,结合施工现场地形和施工要求,全面考虑,做好切实可行的雨期施工方案
整个施工现场周边设有市政排水管,将雨水引出施工现场接入就近市政管路
各施工单位通力配合,确保工程项目质量、安全和施工生产按计划高标准完成

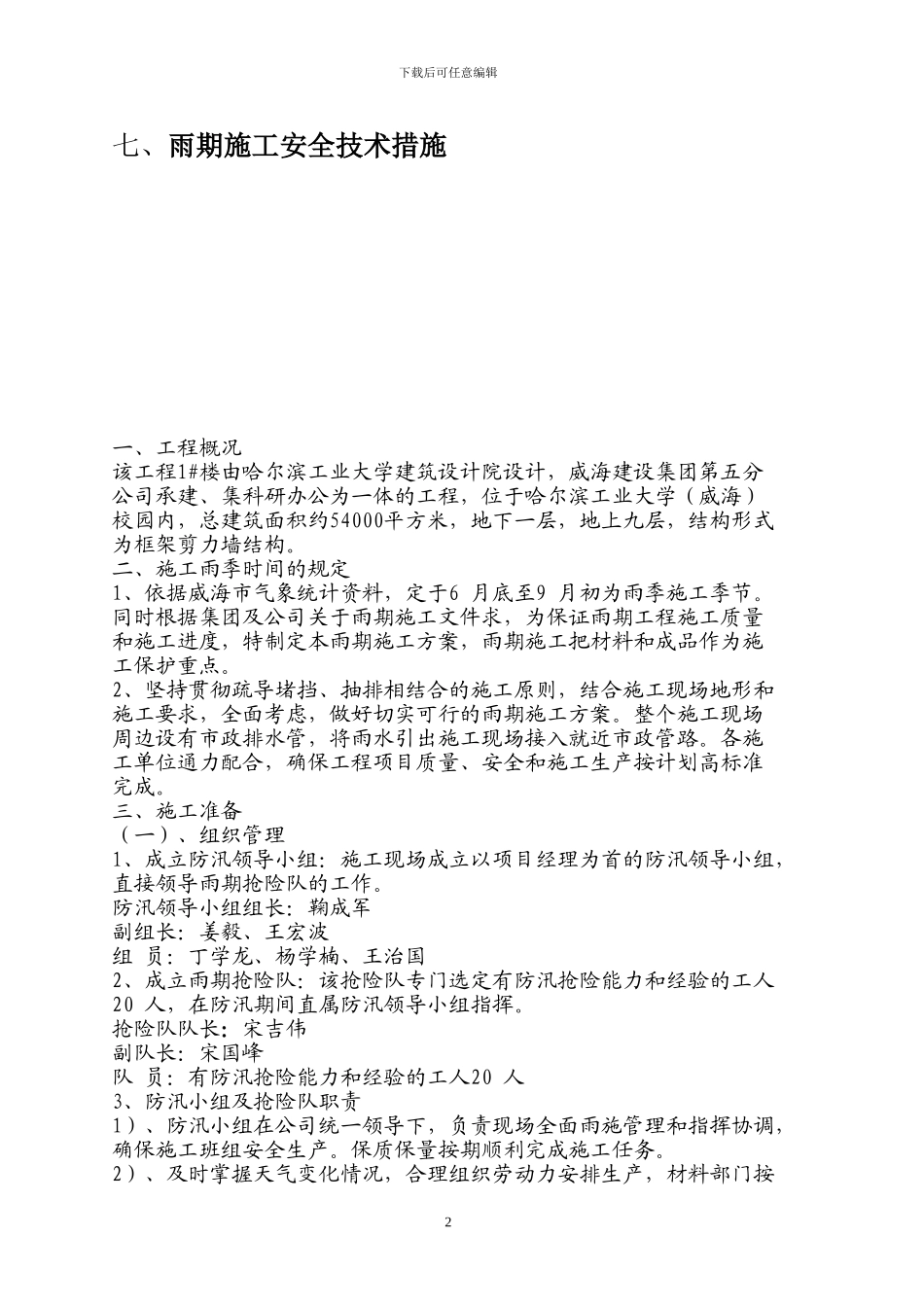

三、施工准备(一)、组织管理1、成立防汛领导小组:施工现场成立以项目经理为首的防汛领导小组,直接领导雨期抢险队的工作
防汛领导小组组长:鞠成军副组长:姜毅、王宏波组 员:丁学龙、杨学楠、王治国2、成立雨期抢险队:该抢险队专门选定有防汛抢险能力和经验的工人20 人,在防汛期间直属防汛领导小组指挥
抢险队队长:宋吉伟副队长:宋国峰队 员:有防汛抢险能力和经验的工人20 人3、防汛小组及抢险队职责1)、防汛小组在公司统一领导下,负责现场全面雨施管理和指挥协调,确保施工班组安全生产
保质保量按期顺利完成施工任务

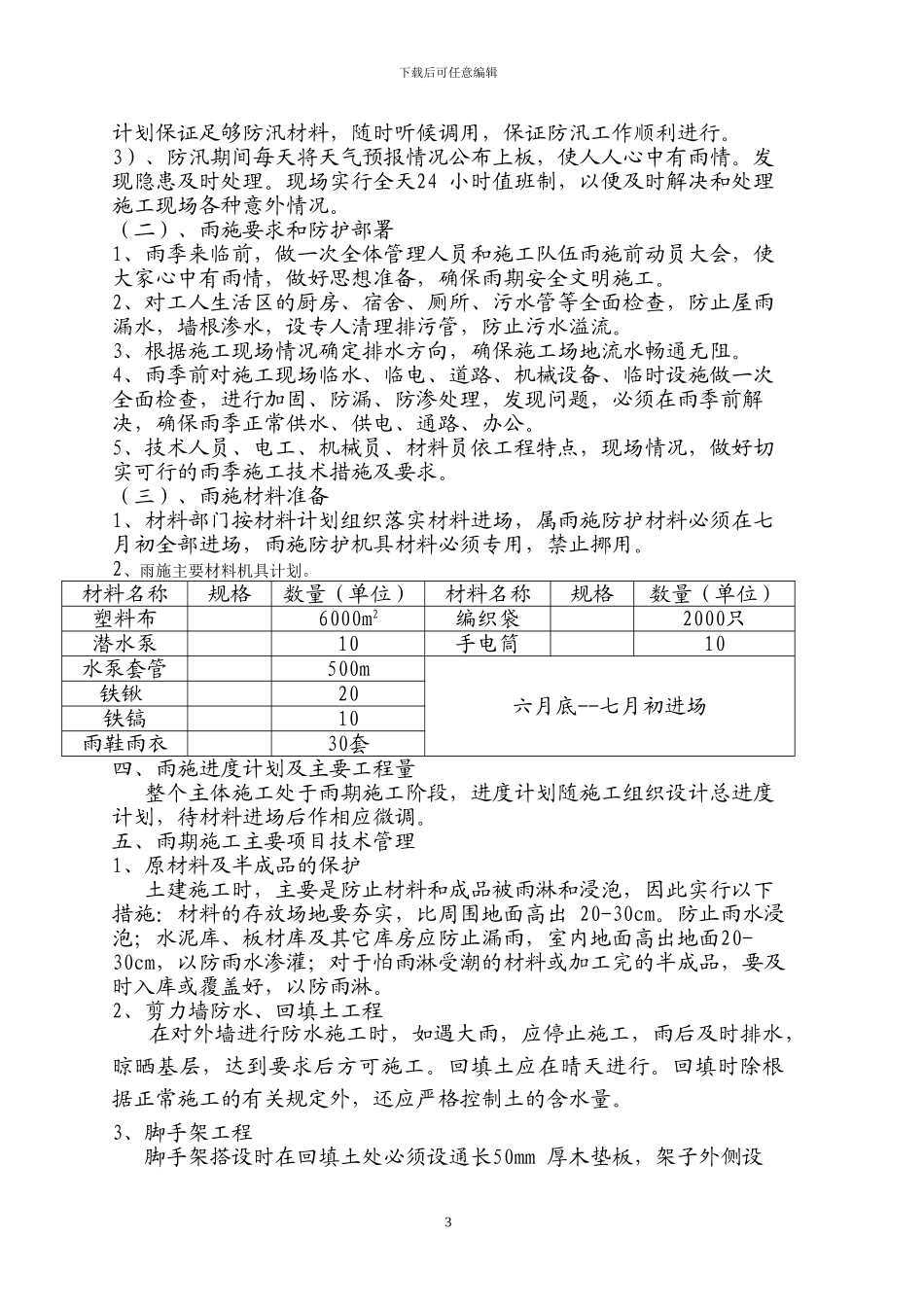

2)、及时掌握天气变化情况,合理组织劳动力安排生产,材料部门按2下载后可任意编辑计划保证足够防汛材料,随时听候调
