无为县城南新城军二(经一)路Ⅱ标段雨水专项施工方案常州市市政建设工程有限公司2010 年 12 月 28 日无为县城南新城军二(经一)路Ⅱ标段雨水专项施工方案一、工程简况由我公司承建的无为县城南新城军二(经一)路扩建市政道路工程Ⅱ标段起止桩号为 K42+542
221~K43+933
981 段,全长为 1391
雨水管道位于道路中心线两侧 17
5 米处,雨水边沟分别在快车道与绿化带路缘石、慢车道与人行道路缘石边
管材:管径 d≤500 时采纳聚乙烯(PE)双壁波纹管,环刚度等级不得低于 8KN/m2,弹性密封橡胶圈接口;管径 d>500 时采纳钢筋砼管(Ⅱ级),柔性接口
二、工期计划本工程计划开工时间为 2024 年 01 月 01 日,完工时间为 2024 年04 月 20 日
具体开工时间依据总监理工程师颁布的开工指令为准

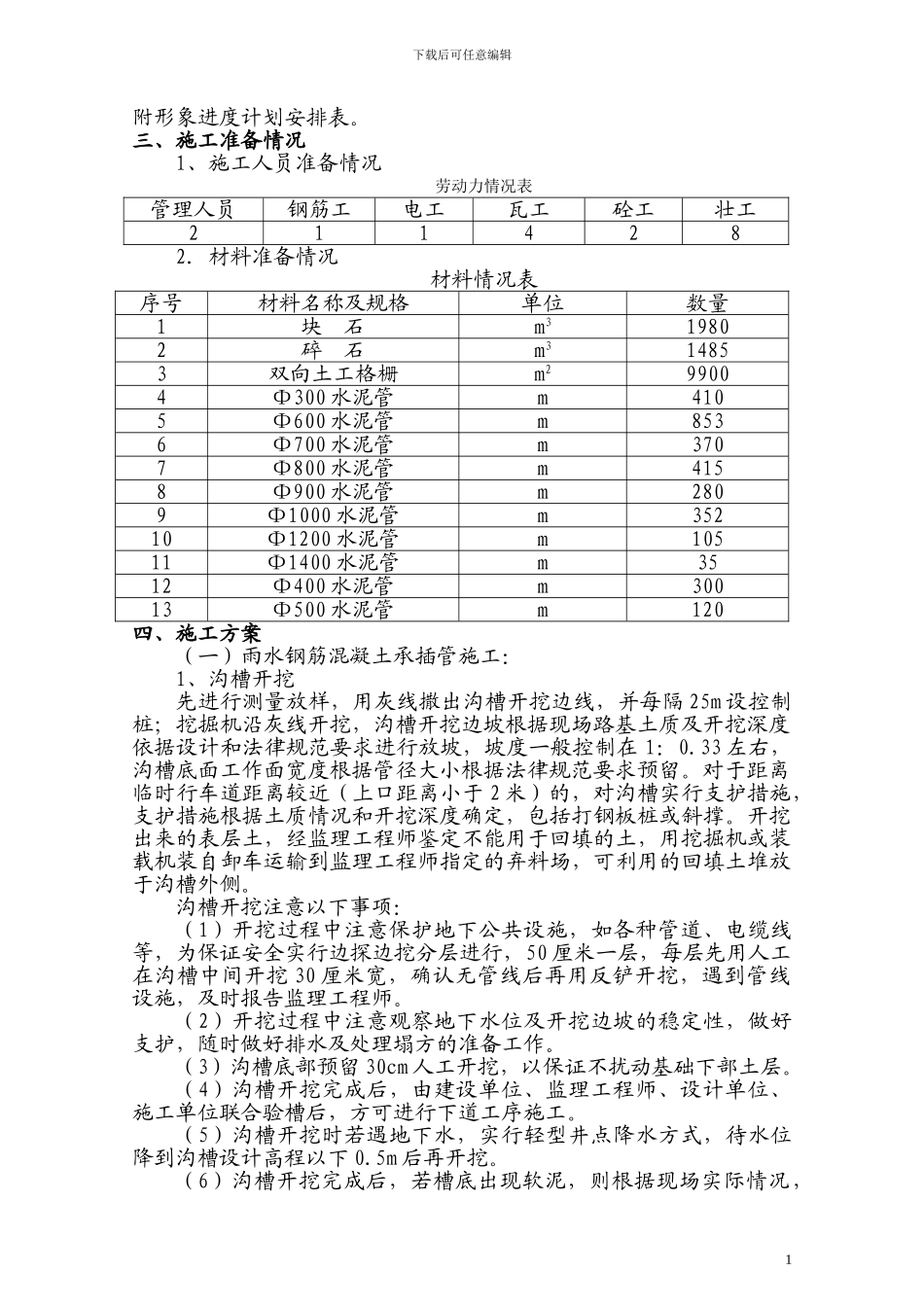

下载后可任意编辑附形象进度计划安排表
三、施工准备情况1、施工人员准备情况劳动力情况表管理人员钢筋工电工瓦工砼工壮工2114282
材料准备情况材料情况表序号材料名称及规格单位数量1块 石m319802碎 石m314853双向土工格栅m299004Φ300 水泥管m4105Φ600 水泥管m8536Φ700 水泥管m3707Φ800 水泥管m4158Φ900 水泥管m2809Φ1000 水泥管m35210Φ1200 水泥管m10511Φ1400 水泥管m3512Φ400 水泥管m30013Φ500 水泥管m120四、施工方案(一)雨水钢筋混凝土承插管施工:1、沟槽开挖先进行测量放样,用灰线撒出沟槽开挖边线,并每隔 25m 设控制桩;挖掘机沿灰线开挖,沟槽开挖边坡根据现场路基土质及开挖深度依据设计和法律规范要求进行放坡,坡度一般控制在 1:0
33 左右,沟槽底面工作面宽度根据管径大小根据法律规范要求预留

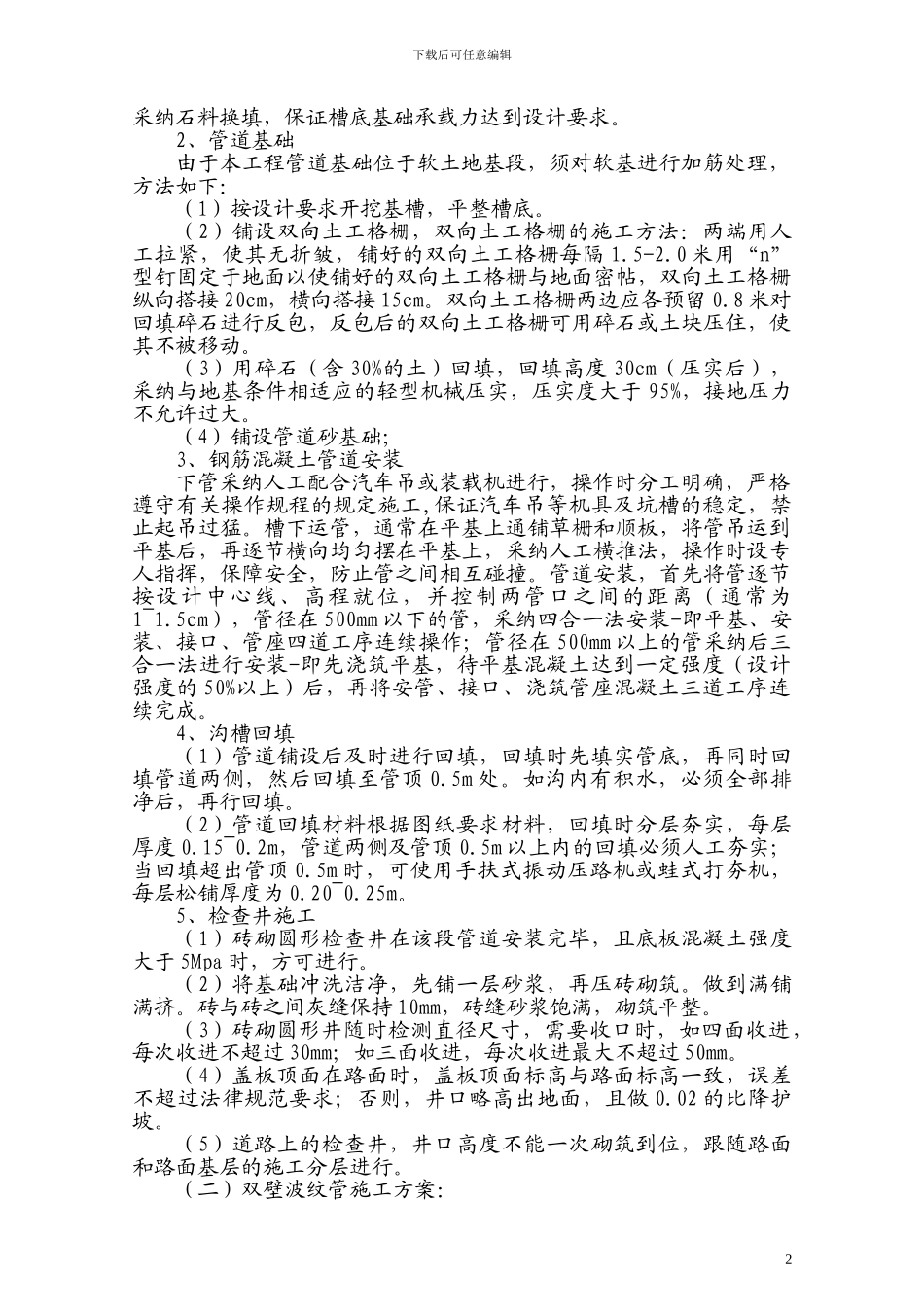

对于距离临时行车道距离较近(上
