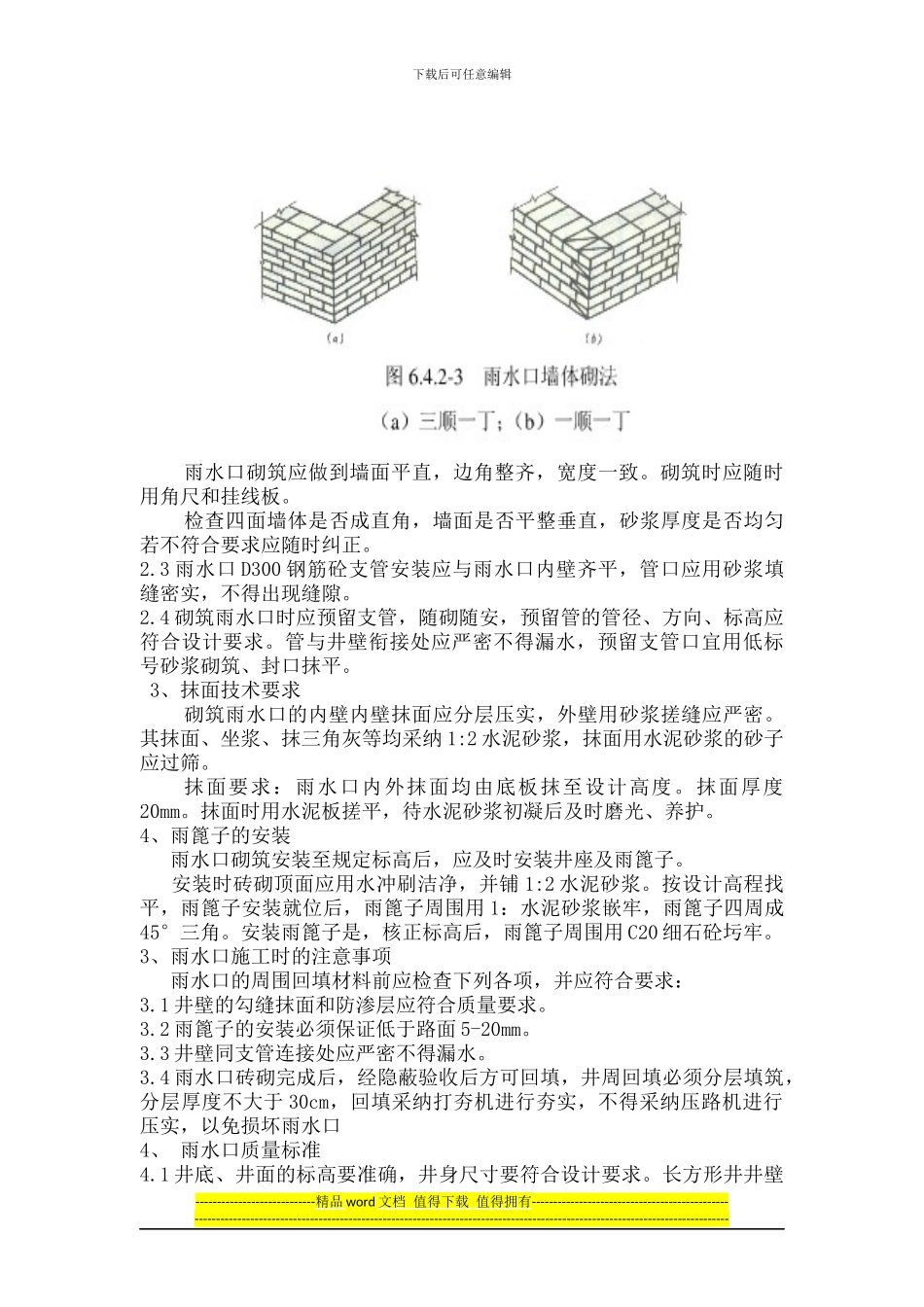

下载后可任意编辑成新蒲快速路六期工程项目雨水检查井井盖安装施工方案成新蒲快速路六期工程项目经理部----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑2024 年 4 月 23 日雨水口及支管施工方案第一章 工程概况工程名称:成新蒲快速路六期工程项目(双流段)。建设地点:成都市双流县彭镇 K5+450-K8+750。施工内容:M7.5 砖砌雨水口、高分子复合材料雨篦子安装、D300钢筋砼雨水口支管埋设。雨水口共计 378 座,雨水口支管共计2170m。采纳材料:标准机制页岩砖,过梁 C25 商品砼,高分子复合材料雨篦子,M7.5 砂浆,D300 钢筋砼Ⅰ级平口管。质量要求:合格。第二章 雨水口、雨水口支管施工方案及施工方法本工程 M7.5 砖砌雨水口共有 378 座,雨水口支管共计 2170m。本工程雨水口数量较多,在施工进行时根据施工进度,配备足够的人力、物力、机械进行施工,确保其按时完成,下面简介其施工方法。一、雨水口施工1、准备工作1.1 清理基础表面,复核尺寸、位置和标高是否符合设计要求。1.2 按设计要求选用合格机制普通页岩砖,并将砖湿润,但浇水应适应,否则会使墙面不清洁、灰缝不平整。1.3 准备砂浆,根据设计给定的标号配置配合比上料、拌制,控制好拌制时间,使砂浆拌制均匀,做到随拌随用。2、雨水口砌筑要求2.1 安装设计图要求,放出雨水口中心位置线,按雨水口尺寸摆出井壁砖墙位置。2.2 雨水口底面为 C20 现浇砼 10cm 底板。待砼达到 3 天强度后,在底板面上先铺砂浆再砌砖,采纳一顺一丁砌筑,如下图所示(图 6.4.2-3)。砌筑时在基础面上放线,摆砖铺灰后砌筑,其中底皮与顶皮砖均应采纳丁砖砌筑。每层砖上下皮竖灰缝应错开。随砌筑随检查尺寸。----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑雨水口砌筑应做到墙面平直,边角整齐,宽度一致。砌筑时应随时用角尺和挂线板。检查四面墙体是否成直角,墙面是否平整垂直,砂浆厚度是否均匀若不符合要求应随时纠正。2.3 ...
