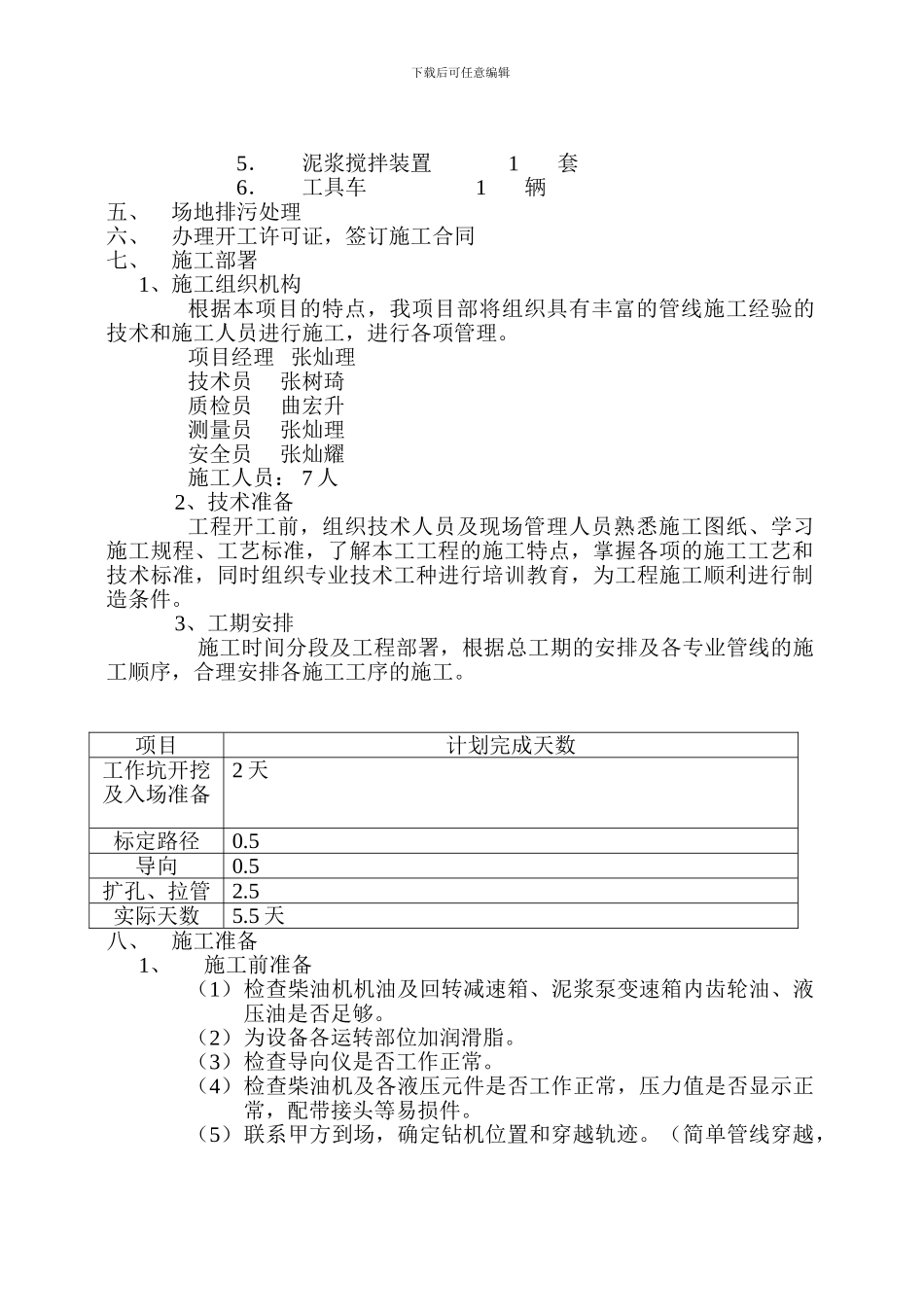

下载后可任意编辑 精品文档下载 最新资料,word 文档,可以自由编辑!!下载后可任意编辑【本页是封面,下载后可以删除!】非开挖燃气管线施工方案一、工程概况 本工程内容:设计天然气管线气源接自次渠大街现状 DN500 中压 A 天然气管线。设计管线起点神树路,终点东玉江佳园西路,管径为 DN300,位于次渠西路道路中心线以西 3.0m。为中压 A 天然气管线设计压力:0.4MPa。原设计天然气管线过次渠大街为明开挖施工,现由于道路交通繁忙,不能断路施工故改为拉管过次渠大街。拉管规格 DN323.9×10.3,焊接钢管,长约 75m, 钻机停放在次渠大街南侧,出孔点选在次渠大街北侧门岗附近。二、已有地下管线调查:次渠大街地下,有雨水、天然气管道,规划还有雨、污水管线。三、地下地质条件: 土层混有少量卵石和粉砂。有一定施工难度管线穿越简介及轨迹设计图1、入土点选定 钻机入土点定在次渠大街南侧门岗附近,钻机施工作业区约宽 5 米,长 15米,作业区内挖约 8 x8 x2 米的入钻坑。2、出孔点选定次渠大街北侧门岗附近, 出口内挖约 10 x1.5 米的工作坑(钢管放坡用)3、设计轨迹穿越最深深度约 4.5 米,造斜角度约 8 度。 4、难度:由于道路、房屋影响,要沿入土点和出土点间直线有一越间距12 米弧度。另钢管施工曲率很小,要求控制角度,确保出孔深度。四、主要施工设备:1.HT--42L 非开挖钻机 1 台2. GUID 导向仪 2 套3.发电机 2 台4.污水处理泵 3 套 下载后可任意编辑5.泥浆搅拌装置 1 套6.工具车 1 辆 五、场地排污处理六、办理开工许可证,签订施工合同七、施工部署 1、施工组织机构根据本项目的特点,我项目部将组织具有丰富的管线施工经验的技术和施工人员进行施工,进行各项管理。项目经理 张灿理技术员 张树琦质检员 曲宏升测量员 张灿理安全员 张灿耀施工人员: 7 人2、技术准备 工程开工前,组织技术人员及现场管理人员熟悉施工图纸、学习施工规程、工艺标准,了解本工工程的施工特点,掌握各项的施工工艺和技术标准,同时组织专业技术工种进行培训教育,为工程施工顺利进行制造条件。3、工期安排施工时间分段及工程部署,根据总工期的安排及各专业管线的施工顺序,合理安排各施工工序的施工。项目计划完成天数工作坑开挖及入场准备2 天标定路径0.5导向0.5扩孔、拉管2.5实际天数5.5 天八、施工准备1、施工前准备(1)检查柴油机机油及回转减速箱、泥浆泵变速箱内齿轮...
