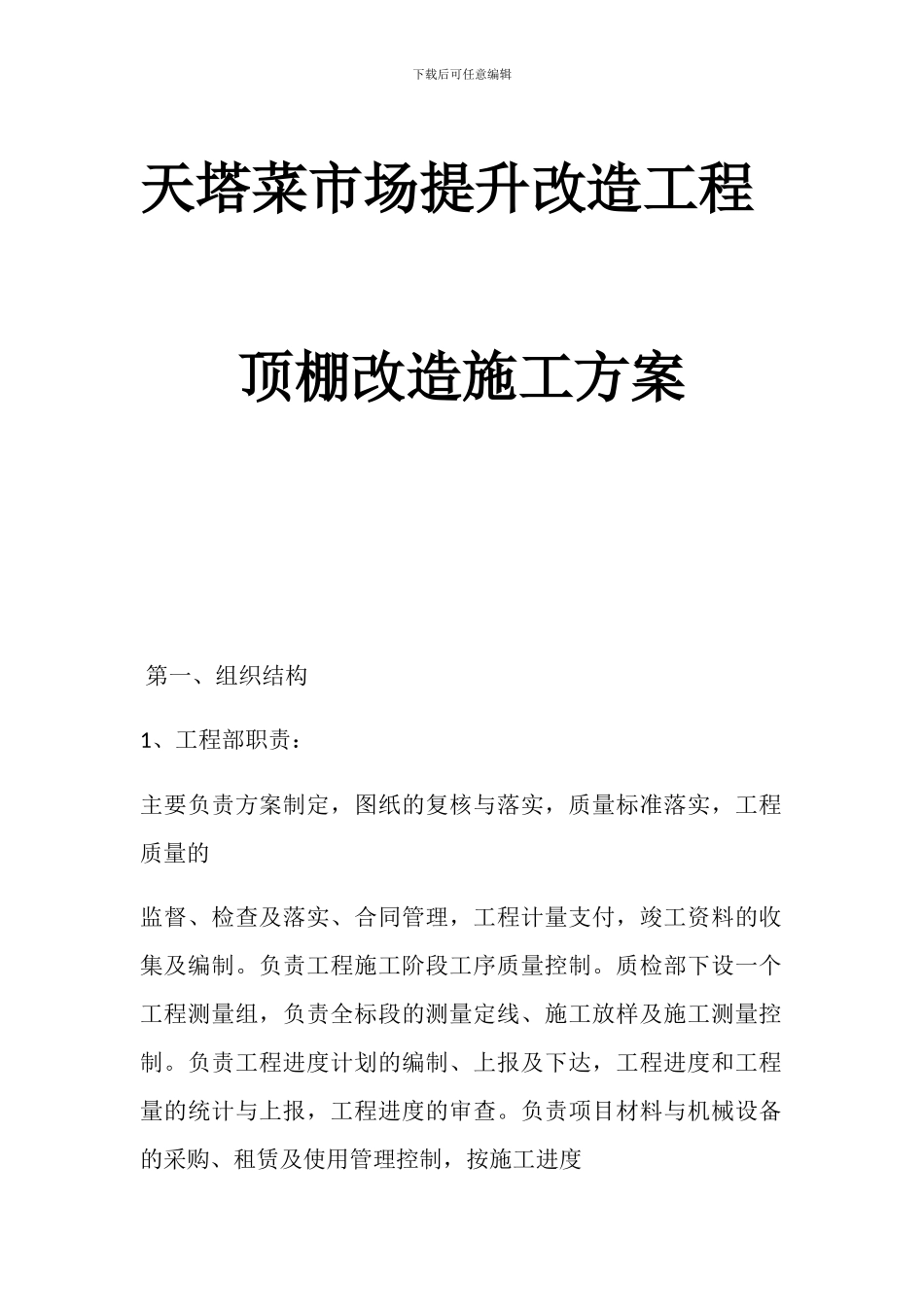

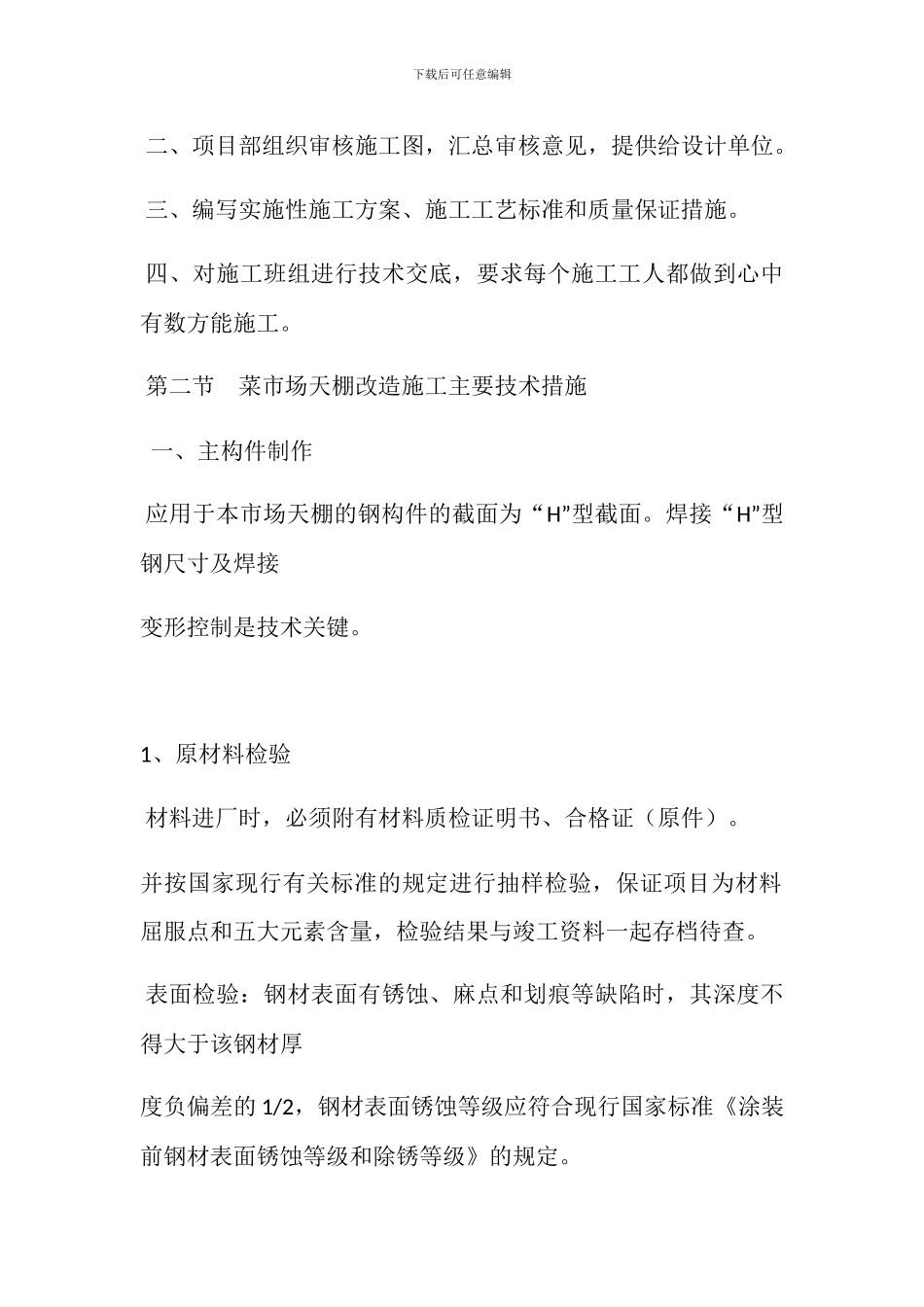

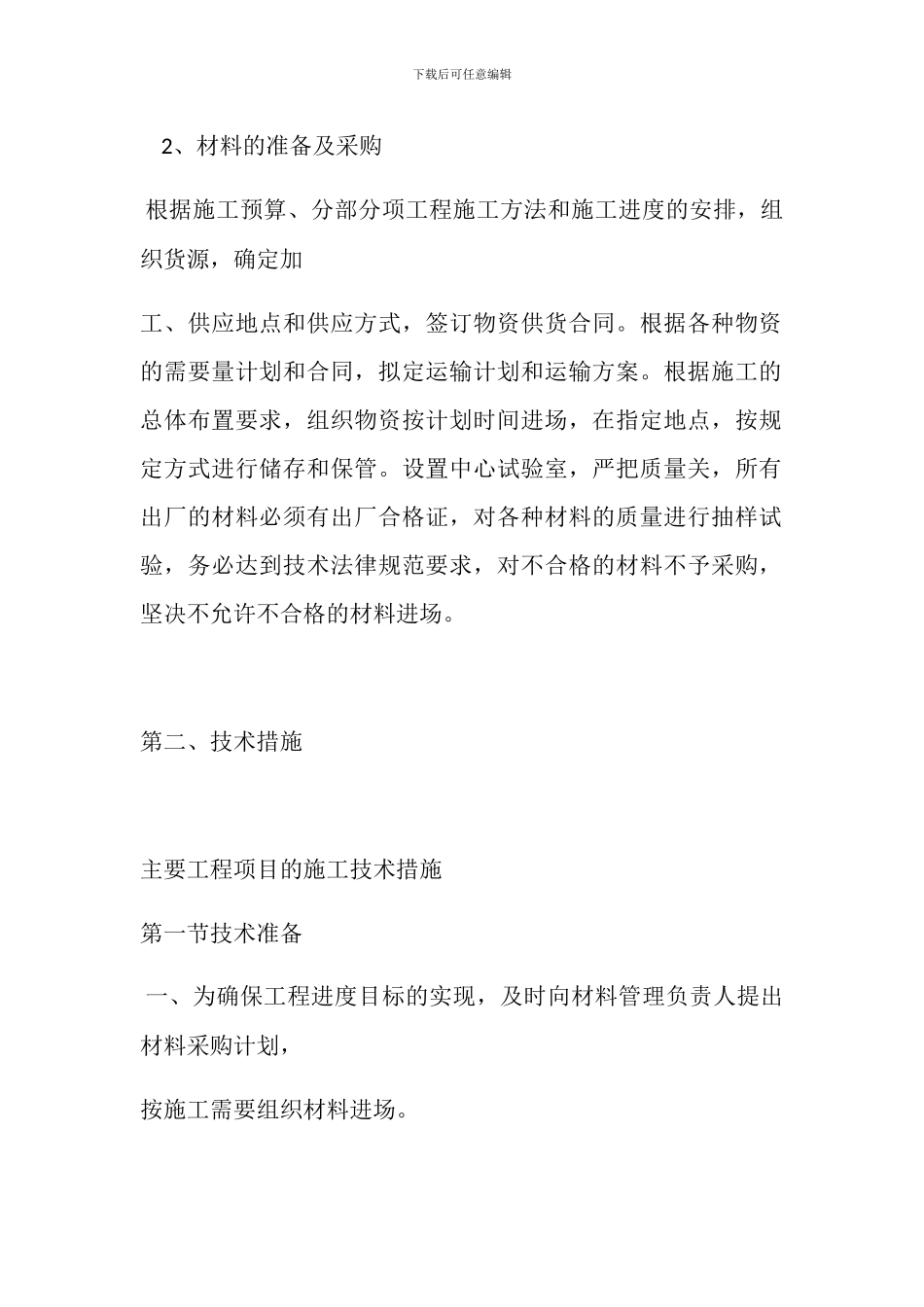

下载后可任意编辑天塔菜市场提升改造工程顶棚改造施工方案 第一、组织结构1、工程部职责:主要负责方案制定,图纸的复核与落实,质量标准落实,工程质量的监督、检查及落实、合同管理,工程计量支付,竣工资料的收集及编制。负责工程施工阶段工序质量控制。质检部下设一个工程测量组,负责全标段的测量定线、施工放样及施工测量控制。负责工程进度计划的编制、上报及下达,工程进度和工程量的统计与上报,工程进度的审查。负责项目材料与机械设备的采购、租赁及使用管理控制,按施工进度下载后可任意编辑 2、材料的准备及采购 根据施工预算、分部分项工程施工方法和施工进度的安排,组织货源,确定加工、供应地点和供应方式,签订物资供货合同。根据各种物资的需要量计划和合同,拟定运输计划和运输方案。根据施工的总体布置要求,组织物资按计划时间进场,在指定地点,按规定方式进行储存和保管。设置中心试验室,严把质量关,所有出厂的材料必须有出厂合格证,对各种材料的质量进行抽样试验,务必达到技术法律规范要求,对不合格的材料不予采购,坚决不允许不合格的材料进场。第二、技术措施 主要工程项目的施工技术措施 第一节技术准备 一、为确保工程进度目标的实现,及时向材料管理负责人提出材料采购计划,按施工需要组织材料进场。下载后可任意编辑 二、项目部组织审核施工图,汇总审核意见,提供给设计单位。 三、编写实施性施工方案、施工工艺标准和质量保证措施。 四、对施工班组进行技术交底,要求每个施工工人都做到心中有数方能施工。 第二节 菜市场天棚改造施工主要技术措施 一、主构件制作 应用于本市场天棚的钢构件的截面为“H”型截面。焊接“H”型钢尺寸及焊接变形控制是技术关键。 1、原材料检验 材料进厂时,必须附有材料质检证明书、合格证(原件)。并按国家现行有关标准的规定进行抽样检验,保证项目为材料屈服点和五大元素含量,检验结果与竣工资料一起存档待查。 表面检验:钢材表面有锈蚀、麻点和划痕等缺陷时,其深度不得大于该钢材厚度负偏差的 1/2,钢材表面锈蚀等级应符合现行国家标准《涂装前钢材表面锈蚀等级和除锈等级》的规定。下载后可任意编辑 2、下料 构件下料按放样尺寸号料。放样和号料应根据工艺要求预留制作时焊接收缩余量及切割边缘加工等加工余量。气割前将钢材切割区域表面的铁锈、污物等清除洁净,气割后应清除熔渣和飞溅物。不应有明显的损伤划痕,钢板不平常应预先校平后再进行...
