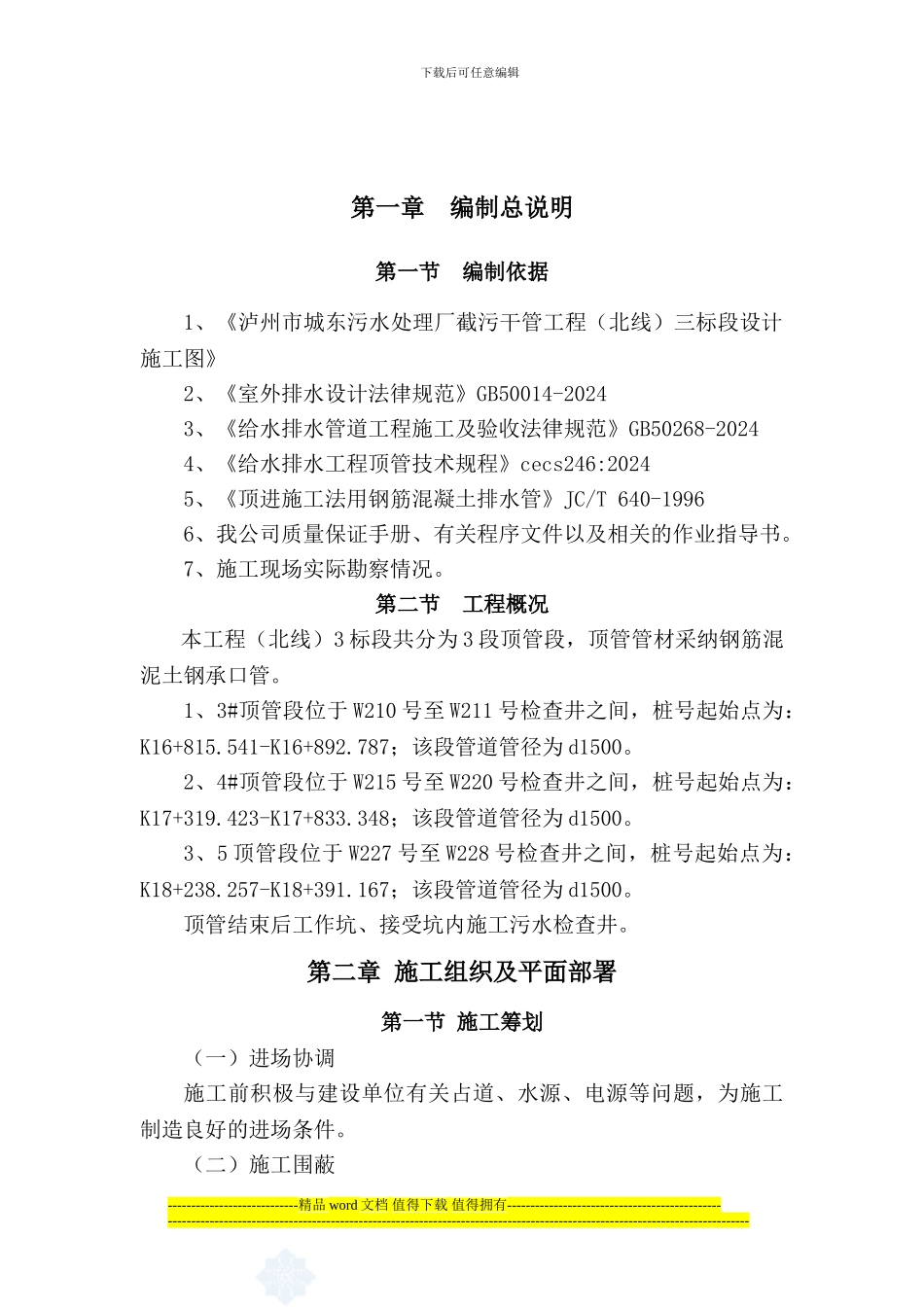

下载后可任意编辑泸州市城东污水处理厂截污干管工程(北线)三标段 顶 管 施 工 方 案编制: 校核: 审核: 年 月 日----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑第一章 编制总说明第一节 编制依据1、《泸州市城东污水处理厂截污干管工程(北线)三标段设计施工图》2、《室外排水设计法律规范》GB50014-20243、《给水排水管道工程施工及验收法律规范》GB50268-20244、《给水排水工程顶管技术规程》cecs246:20245、《顶进施工法用钢筋混凝土排水管》JC/T 640-19966、我公司质量保证手册、有关程序文件以及相关的作业指导书。7、施工现场实际勘察情况。第二节 工程概况 本工程(北线)3 标段共分为 3 段顶管段,顶管管材采纳钢筋混泥土钢承口管。1、3#顶管段位于 W210 号至 W211 号检查井之间,桩号起始点为:K16+815.541-K16+892.787;该段管道管径为 d1500。2、4#顶管段位于 W215 号至 W220 号检查井之间,桩号起始点为:K17+319.423-K17+833.348;该段管道管径为 d1500。3、5 顶管段位于 W227 号至 W228 号检查井之间,桩号起始点为:K18+238.257-K18+391.167;该段管道管径为 d1500。顶管结束后工作坑、接受坑内施工污水检查井。第二章 施工组织及平面部署第一节 施工筹划(一)进场协调施工前积极与建设单位有关占道、水源、电源等问题,为施工制造良好的进场条件。(二)施工围蔽----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑为减少施工对工程附近交通的干扰,进场施工前首先对施工区域利用警戒线进行围蔽。项目经理部本着指挥机构靠近一线又方便与外界联系的原则,计划设在现场附近,搭建高标准活动房。管材、膨润土等材料本着就近使用的原则堆放于现场。(四)施工用电根据临时用电负荷变化大、工程分布情况,计划向附近单位借用 300KW 的临时用电以供顶管使用。并配备 180KW 环保低噪音型发电机各一台备用配电导线选用 BX 型(铜芯橡皮线)导线截...
