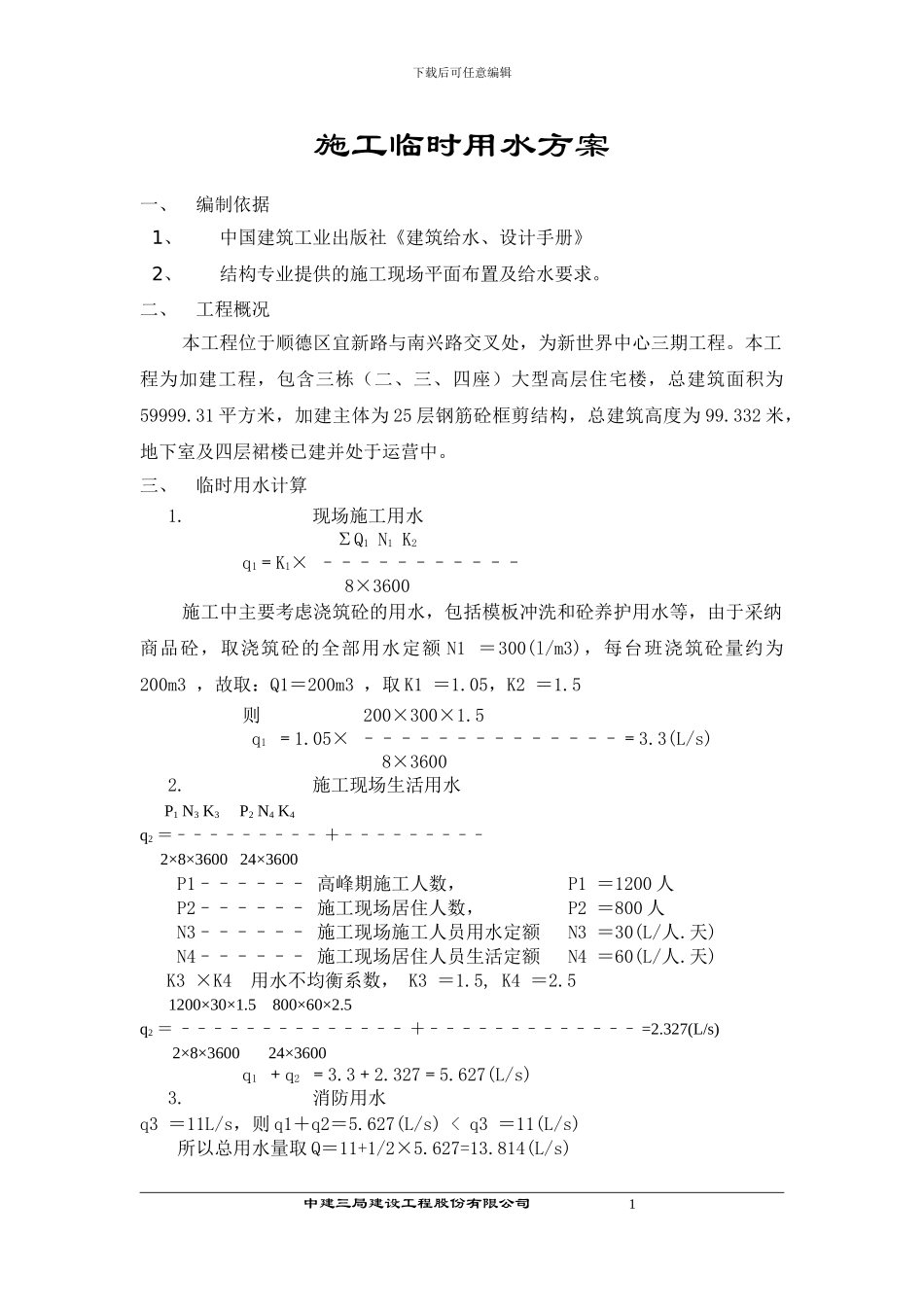

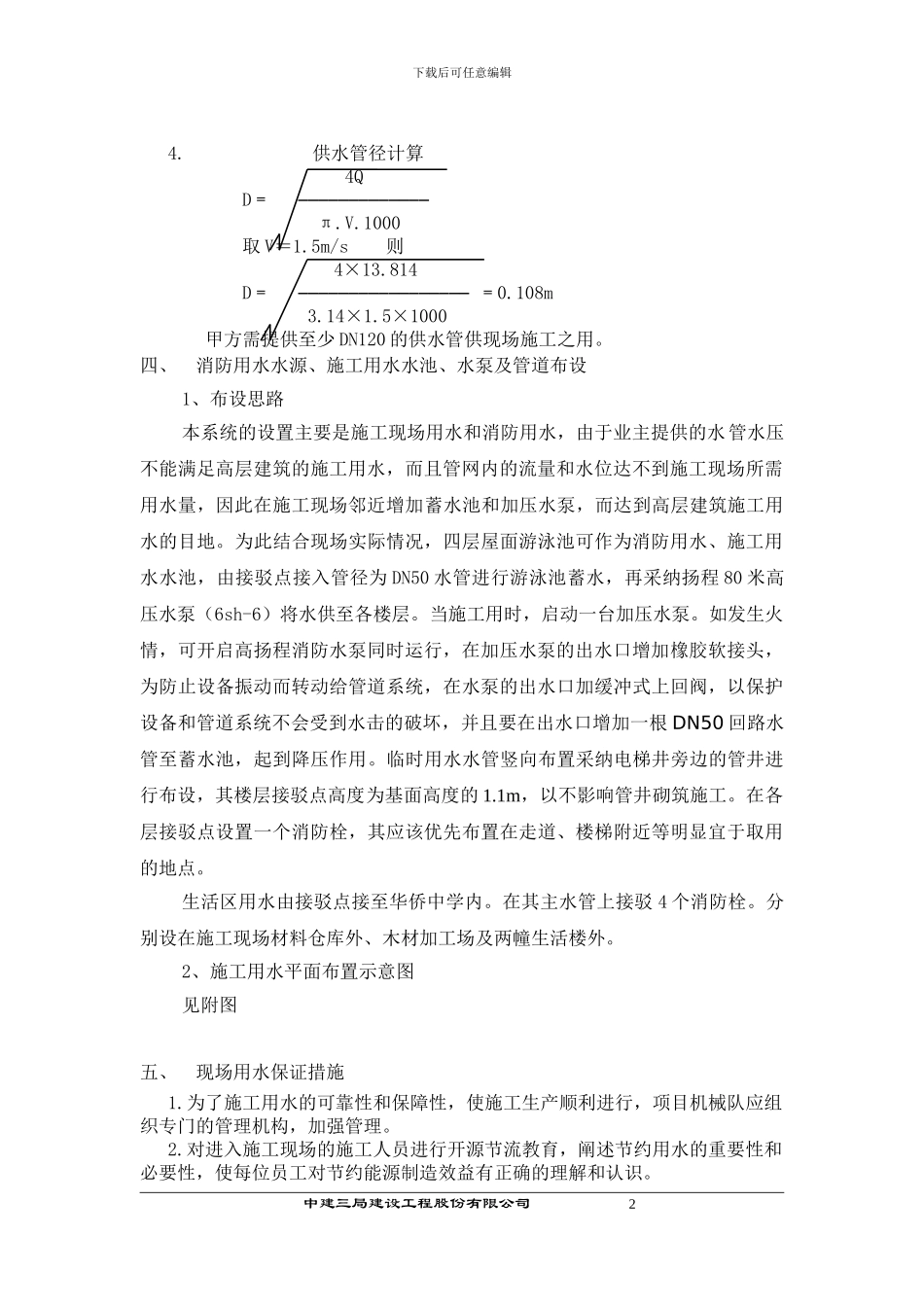

下载后可任意编辑施工临时用水方案一、编制依据 1、 中国建筑工业出版社《建筑给水、设计手册》 2、 结构专业提供的施工现场平面布置及给水要求
二、工程概况本工程位于顺德区宜新路与南兴路交叉处,为新世界中心三期工程
本工程为加建工程,包含三栋(二、三、四座)大型高层住宅楼,总建筑面积为59999
31 平方米,加建主体为 25 层钢筋砼框剪结构,总建筑高度为 99
332 米,地下室及四层裙楼已建并处于运营中
三、临时用水计算1
现场施工用水 ∑Q1 N1 K2 q1=K1× ––––––––––– 8×3600施工中主要考虑浇筑砼的用水,包括模板冲洗和砼养护用水等,由于采纳商品砼,取浇筑砼的全部用水定额 N1 =300(l/m3),每台班浇筑砼量约为200m3 ,故取:Q1=200m3 ,取 K1 =1
05,K2 =1
5 则 200×300×1
5 q1 =1
05× ––––––––––––––=3
3(L/s) 8×36002
施工现场生活用水 P1 N3 K3 P2 N4 K4 q2 =––––––––– +––––––––– 2×8×3600 24×3600 P1–––––– 高峰期施工人数, P1 =1200 人 P2–––––– 施工现场居住人数, P2 =800 人 N3–––––– 施工现场施工人员用水定额 N3 =30(L/人
天) N4–––––– 施工现场居住人员生活定额 N4 =60(L/人
天) K3 ×K4 用水不均衡系数, K3 =1
5, K4 =2
5 1200×30×1
5 800×60×2
5 q2 = –––––––––––––– +––––––––––––– =2
327(L/s) 2×8×3600 24×3600 q1 +q2 =3
627(L/s)3
消防用水q3 =11L/s,则 q1+q2=5
