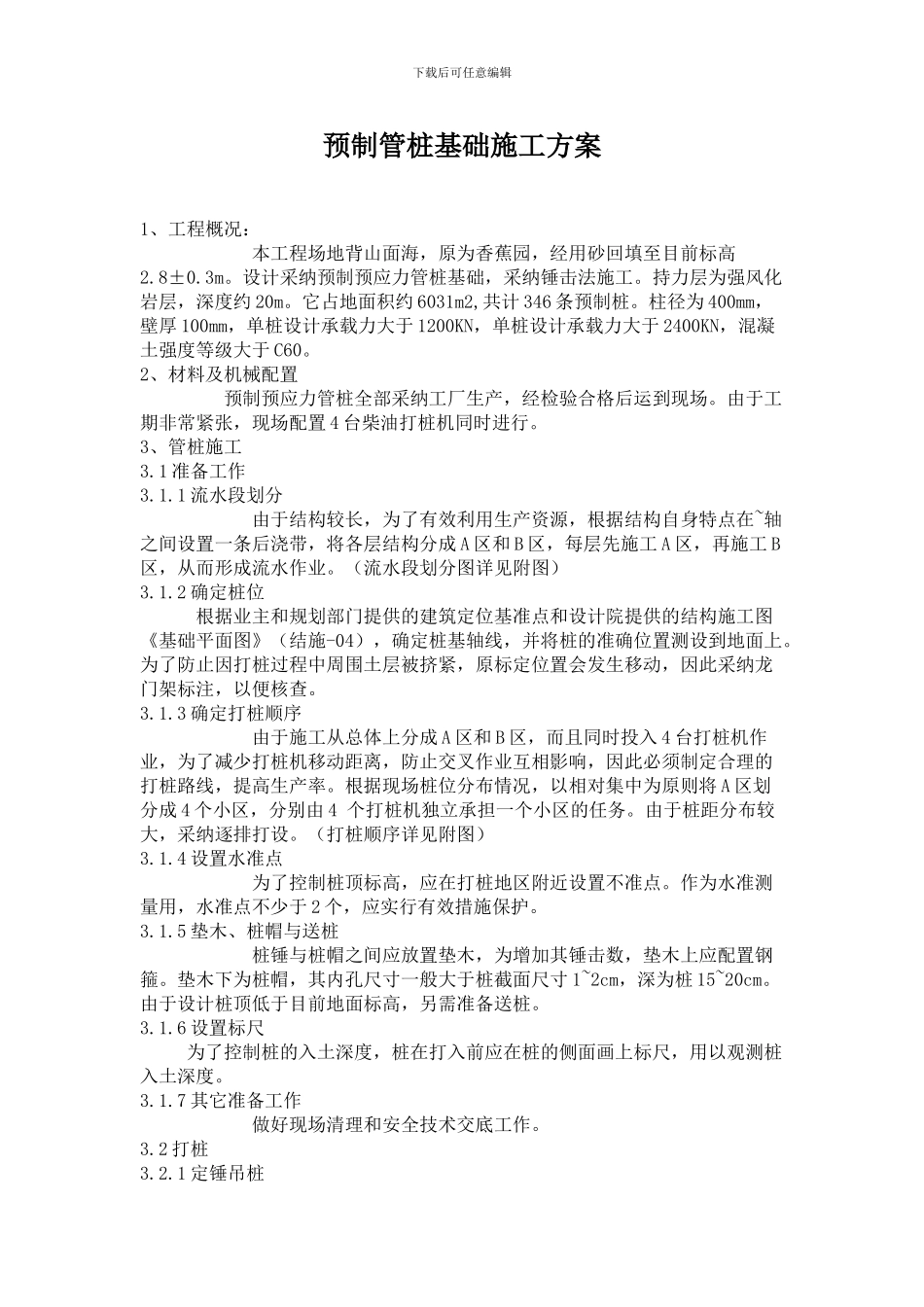

下载后可任意编辑预制管桩基础施工方案1、工程概况: 本工程场地背山面海,原为香蕉园,经用砂回填至目前标高2
设计采纳预制预应力管桩基础,采纳锤击法施工
持力层为强风化岩层,深度约 20m
它占地面积约 6031m2,共计 346 条预制桩
柱径为 400mm,壁厚 100mm,单桩设计承载力大于 1200KN,单桩设计承载力大于 2400KN,混凝土强度等级大于 C60
2、材料及机械配置 预制预应力管桩全部采纳工厂生产,经检验合格后运到现场
由于工期非常紧张,现场配置 4 台柴油打桩机同时进行

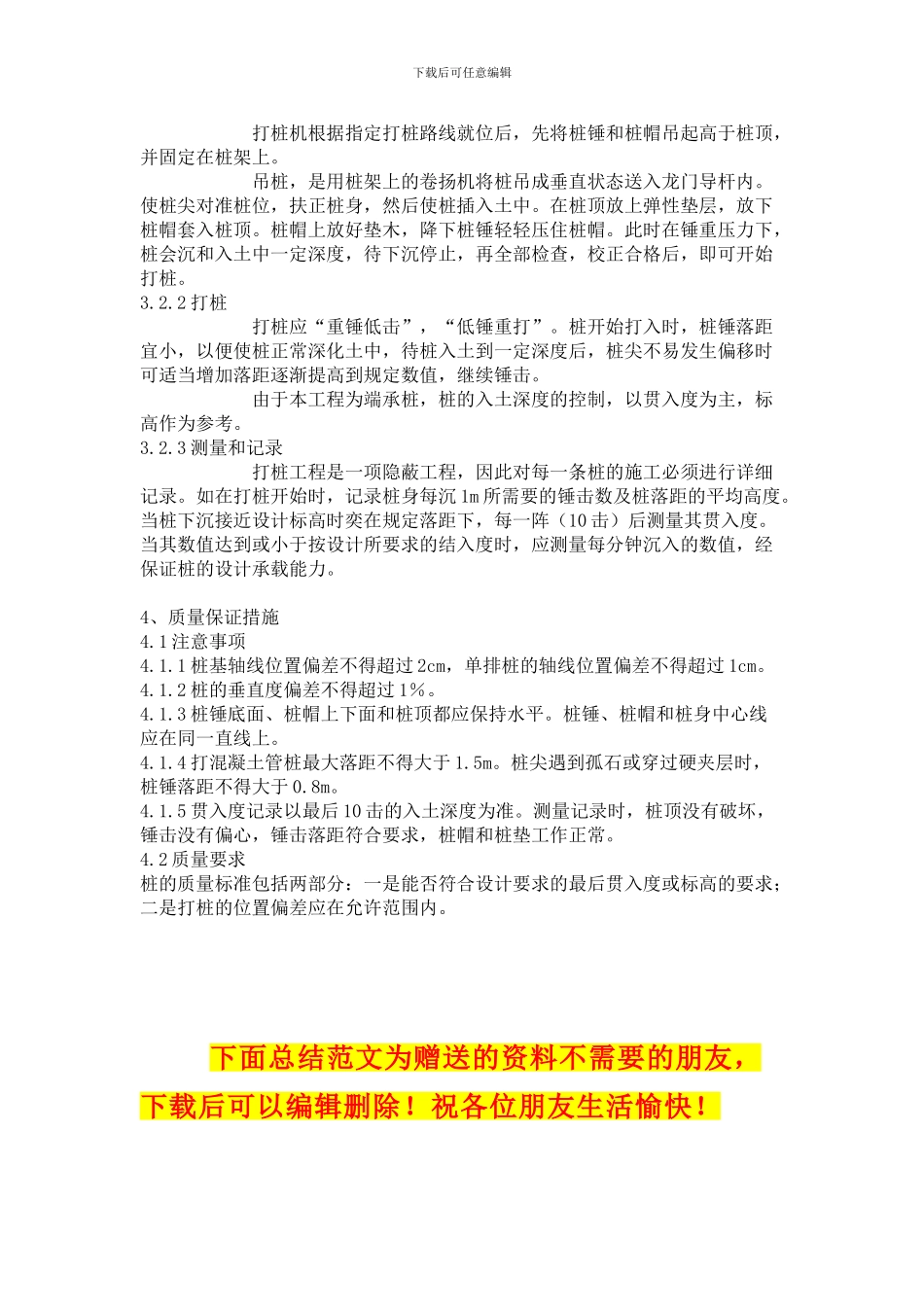

3、管桩施工3
1 准备工作3
1 流水段划分 由于结构较长,为了有效利用生产资源,根据结构自身特点在~轴之间设置一条后浇带,将各层结构分成 A 区和 B 区,每层先施工 A 区,再施工 B区,从而形成流水作业
(流水段划分图详见附图)3
2 确定桩位 根据业主和规划部门提供的建筑定位基准点和设计院提供的结构施工图《基础平面图》(结施-04),确定桩基轴线,并将桩的准确位置测设到地面上
为了防止因打桩过程中周围土层被挤紧,原标定位置会发生移动,因此采纳龙门架标注,以便核查
3 确定打桩顺序 由于施工从总体上分成 A 区和 B 区,而且同时投入 4 台打桩机作业,为了减少打桩机移动距离,防止交叉作业互相影响,因此必须制定合理的打桩路线,提高生产率
根据现场桩位分布情况,以相对集中为原则将 A 区划分成 4 个小区,分别由 4 个打桩机独立承担一个小区的任务
由于桩距分布较大,采纳逐排打设
(打桩顺序详见附图)3
4 设置水准点 为了控制桩顶标高,应在打桩地区附近设置不准点
作为水准测量用,水准点不少于 2 个,应实行有效措施保护
5 垫木、桩帽与送桩 桩锤与桩帽之间应放置垫木,为增加其锤击数,垫木上应配置钢箍
垫木下为桩帽,其内孔尺寸一般大于
