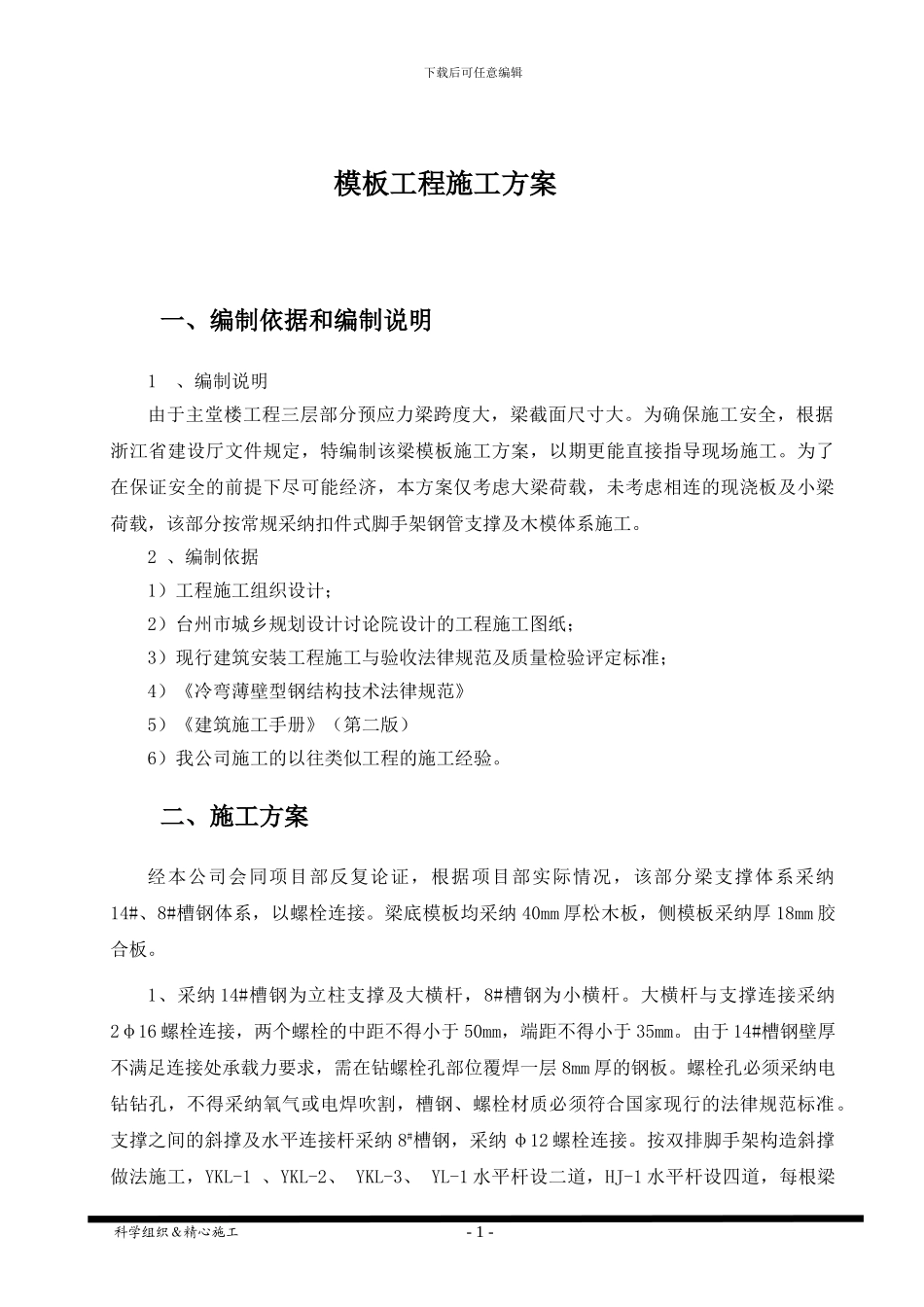

下载后可任意编辑模板工程施工方案一、编制依据和编制说明1、编制说明由于主堂楼工程三层部分预应力梁跨度大,梁截面尺寸大
为确保施工安全,根据浙江省建设厅文件规定,特编制该梁模板施工方案,以期更能直接指导现场施工
为了在保证安全的前提下尽可能经济,本方案仅考虑大梁荷载,未考虑相连的现浇板及小梁荷载,该部分按常规采纳扣件式脚手架钢管支撑及木模体系施工
2 、编制依据1)工程施工组织设计;2)台州市城乡规划设计讨论院设计的工程施工图纸;3)现行建筑安装工程施工与验收法律规范及质量检验评定标准;4)《冷弯薄壁型钢结构技术法律规范》5)《建筑施工手册》(第二版)6)我公司施工的以往类似工程的施工经验
二、施工方案经本公司会同项目部反复论证,根据项目部实际情况,该部分梁支撑体系采纳14#、8#槽钢体系,以螺栓连接
梁底模板均采纳 40mm 厚松木板,侧模板采纳厚 18mm 胶合板
1、采纳 14#槽钢为立柱支撑及大横杆,8#槽钢为小横杆
大横杆与支撑连接采纳2φ16 螺栓连接,两个螺栓的中距不得小于 50mm,端距不得小于 35mm
由于 14#槽钢壁厚不满足连接处承载力要求,需在钻螺栓孔部位覆焊一层 8mm 厚的钢板
螺栓孔必须采纳电钻钻孔,不得采纳氧气或电焊吹割,槽钢、螺栓材质必须符合国家现行的法律规范标准
支撑之间的斜撑及水平连接杆采纳 8#槽钢,采纳 φ12 螺栓连接
按双排脚手架构造斜撑做法施工,YKL-1 、YKL-2、 YKL-3、 YL-1 水平杆设二道,HJ-1 水平杆设四道,每根梁 科学组织&精心施工 - 1 - 下载后可任意编辑设剪刀撑二道

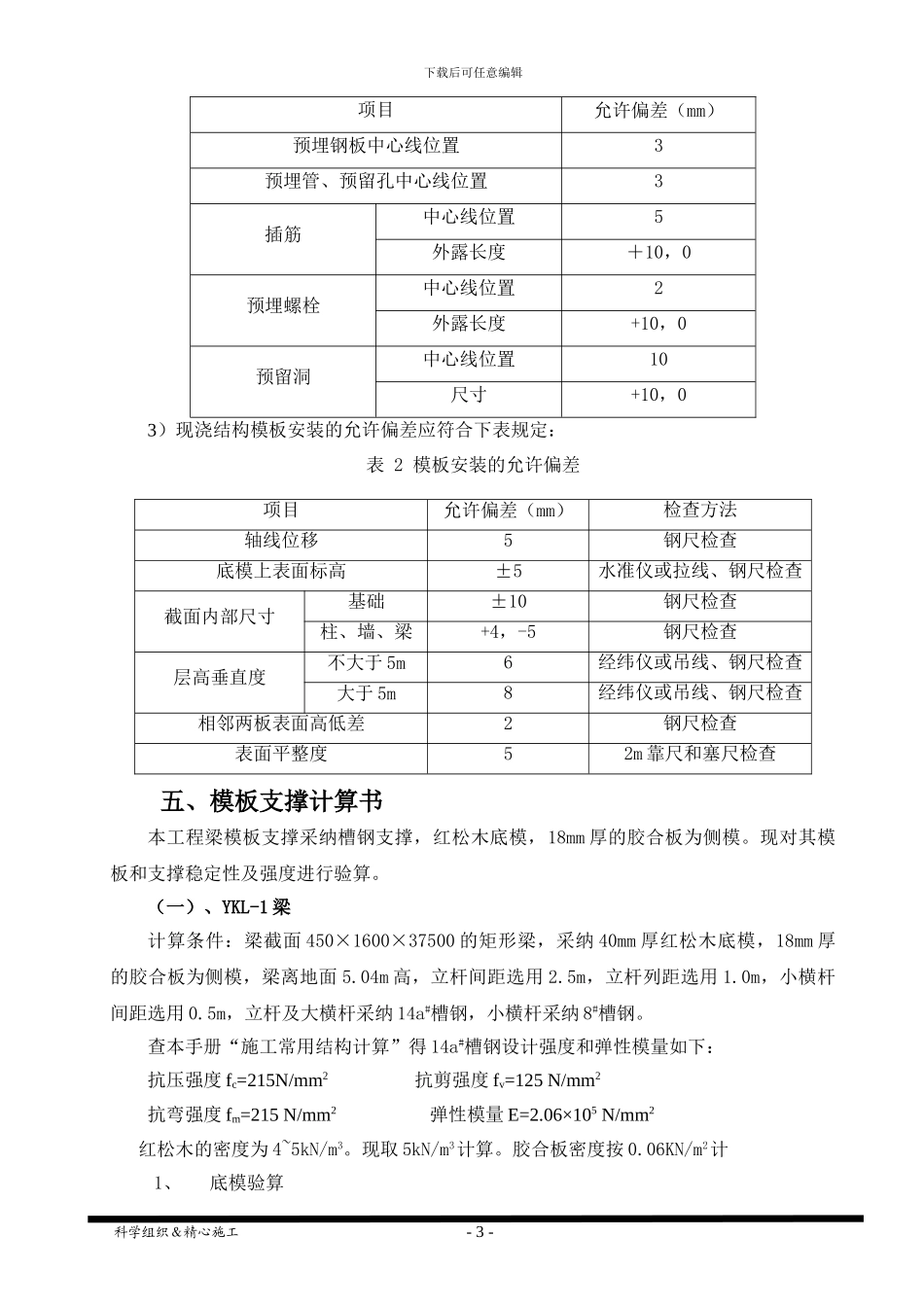

2、底模采纳 40mm 厚的松木板,侧模采纳 18mm 厚的胶合板,侧板加强肋(立档)为50×80mm 的方木竖向放置,由于梁高度较大,梁侧模加强肋间距经计算见下表,垂直布置,再用三排钢管水平固定,用 φ121000 的对拉螺栓
