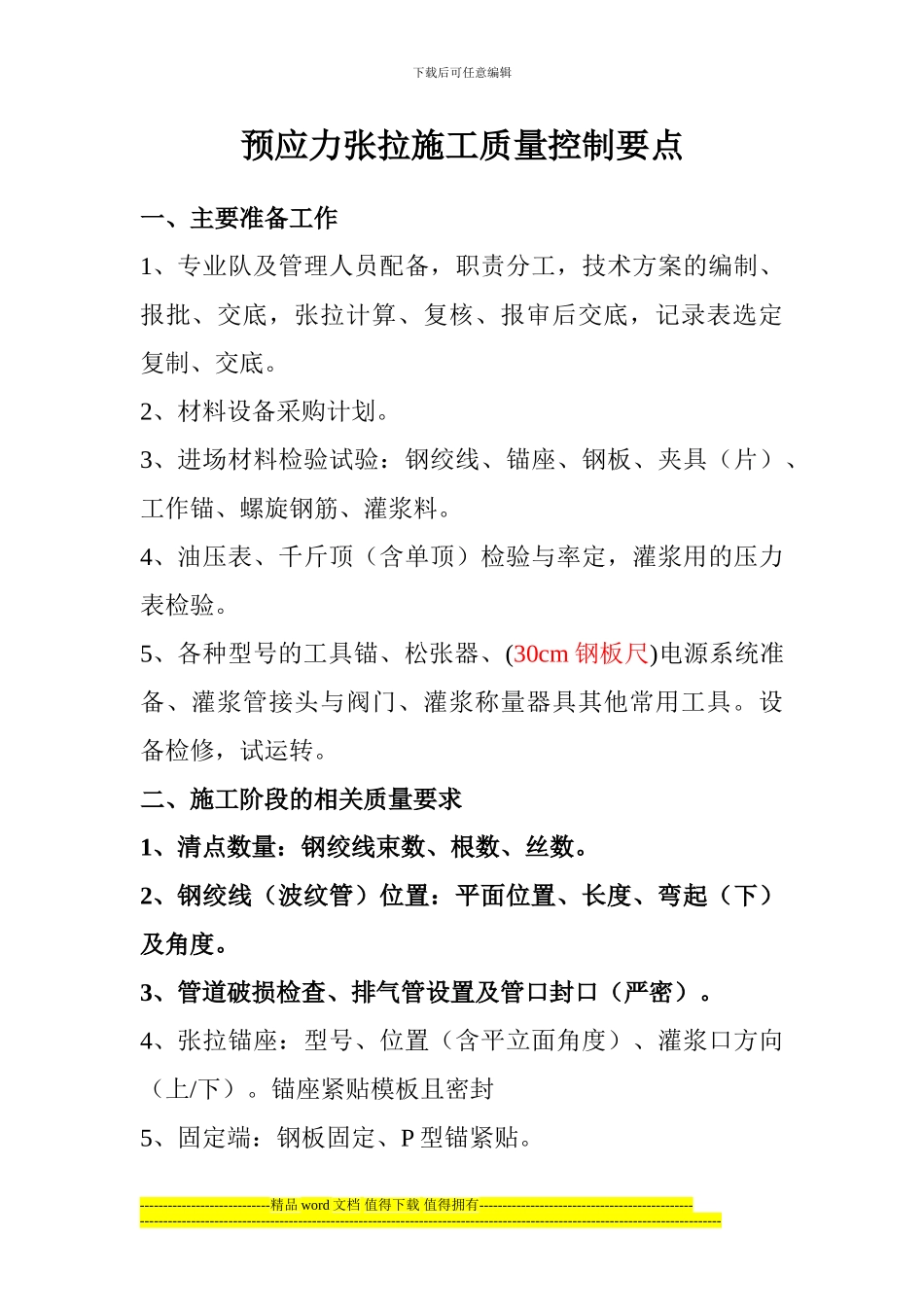

下载后可任意编辑预应力张拉施工质量控制要点一、主要准备工作1、专业队及管理人员配备,职责分工,技术方案的编制、报批、交底,张拉计算、复核、报审后交底,记录表选定复制、交底
2、材料设备采购计划
3、进场材料检验试验:钢绞线、锚座、钢板、夹具(片)、工作锚、螺旋钢筋、灌浆料
4、油压表、千斤顶(含单顶)检验与率定,灌浆用的压力表检验
5、各种型号的工具锚、松张器、(30cm 钢板尺)电源系统准备、灌浆管接头与阀门、灌浆称量器具其他常用工具
设备检修,试运转
二、施工阶段的相关质量要求1、清点数量:钢绞线束数、根数、丝数
2、钢绞线(波纹管)位置:平面位置、长度、弯起(下)及角度
3、管道破损检查、排气管设置及管口封口(严密)
4、张拉锚座:型号、位置(含平立面角度)、灌浆口方向(上/下)
锚座紧贴模板且密封5、固定端:钢板固定、P 型锚紧贴

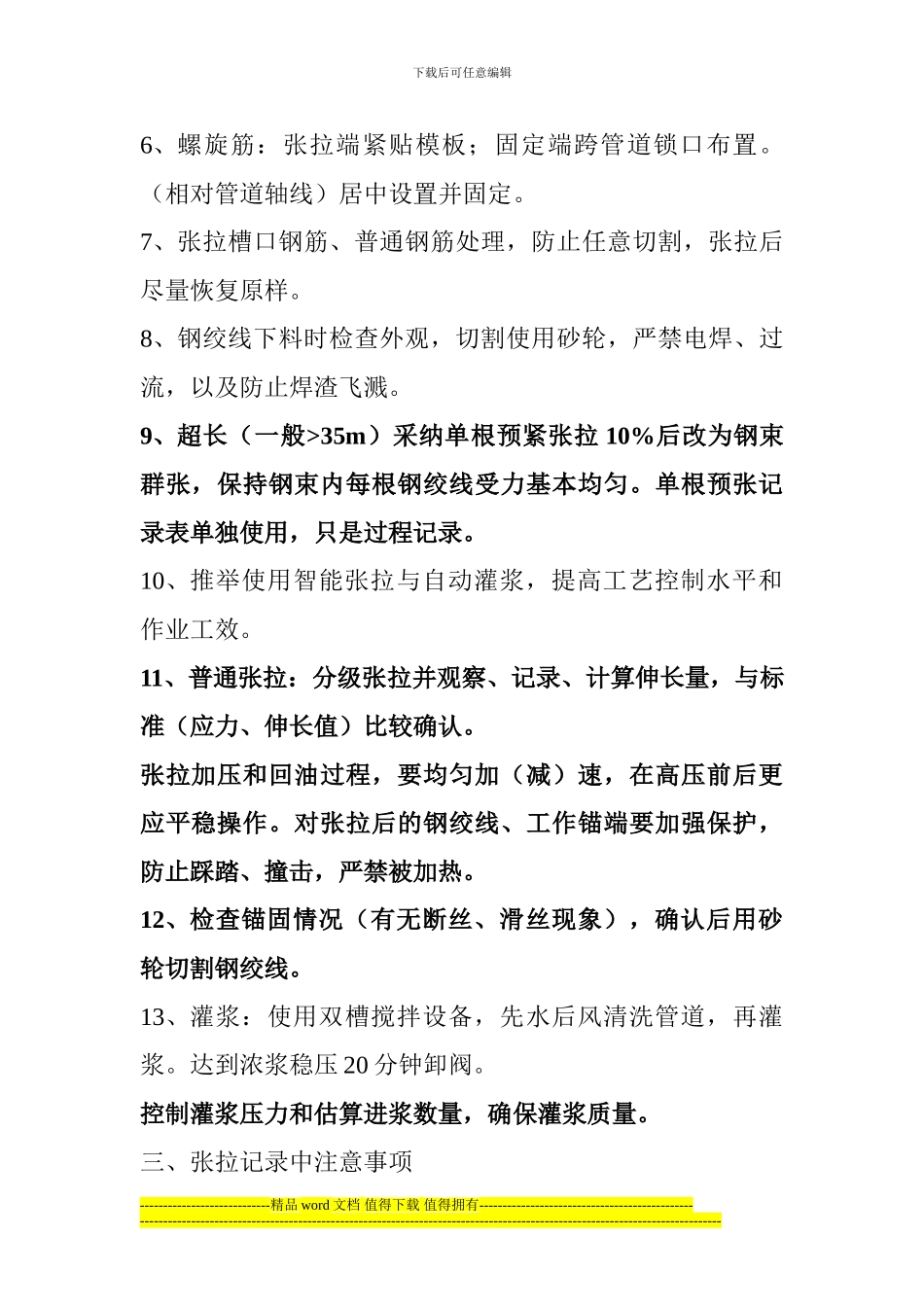

----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑6、螺旋筋:张拉端紧贴模板;固定端跨管道锁口布置
(相对管道轴线)居中设置并固定
7、张拉槽口钢筋、普通钢筋处理,防止任意切割,张拉后尽量恢复原样
8、钢绞线下料时检查外观,切割使用砂轮,严禁电焊、过流,以及防止焊渣飞溅
9、超长(一般>35m)采纳单根预紧张拉 10%后改为钢束群张,保持钢束内每根钢绞线受力基本均匀
单根预张记录表单独使用,只是过程记录
10、推举使用智能张拉与自动灌浆,提高
