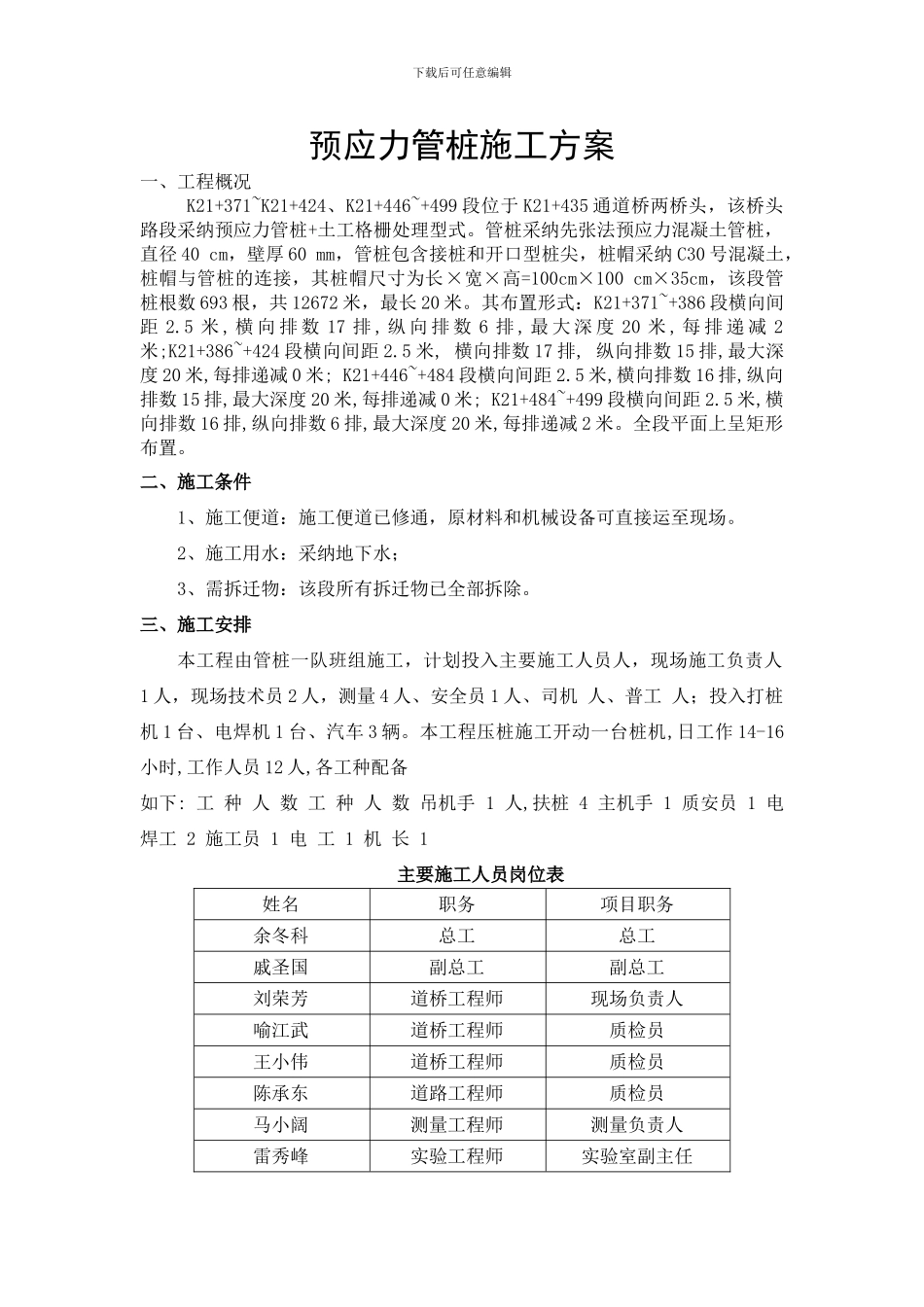

下载后可任意编辑预应力管桩施工方案一、工程概况K21+371~K21+424、K21+446~+499 段位于 K21+435 通道桥两桥头,该桥头路段采纳预应力管桩+土工格栅处理型式
管桩采纳先张法预应力混凝土管桩,直径 40 cm,壁厚 60 mm,管桩包含接桩和开口型桩尖,桩帽采纳 C30 号混凝土,桩帽与管桩的连接,其桩帽尺寸为长×宽×高=100cm×100 cm×35cm,该段管桩根数 693 根,共 12672 米,最长 20 米
其布置形式:K21+371~+386 段横向间距 2
5 米 , 横 向 排 数 17 排 , 纵 向 排 数 6 排 , 最 大 深 度 20 米 , 每 排 递 减 2米;K21+386~+424 段横向间距 2
5 米, 横向排数 17 排, 纵向排数 15 排,最大深度 20 米,每排递减 0 米; K21+446~+484 段横向间距 2
5 米,横向排数 16 排,纵向排数 15 排,最大深度 20 米,每排递减 0 米; K21+484~+499 段横向间距 2
5 米,横向排数 16 排,纵向排数 6 排,最大深度 20 米,每排递减 2 米
全段平面上呈矩形布置
二、施工条件1、施工便道:施工便道已修通,原材料和机械设备可直接运至现场
2、施工用水:采纳地下水;3、需拆迁物:该段所有拆迁物已全部拆除
三、施工安排本工程由管桩一队班组施工,计划投入主要施工人员人,现场施工负责人1 人,现场技术员 2 人,测量 4 人、安全员 1 人、司机 人、普工 人;投入打桩机 1 台、电焊机 1 台、汽车 3 辆
本工程压桩施工开动一台桩机,日工作 14-16小时,工作人员 12 人,各工种配备如下: 工 种 人 数 工 种 人 数 吊机手 1 人,扶桩 4 主机手 1 质安员 1 电焊工 2 施工员 1 电 工 1 机 长 1
