下载后可任意编辑1

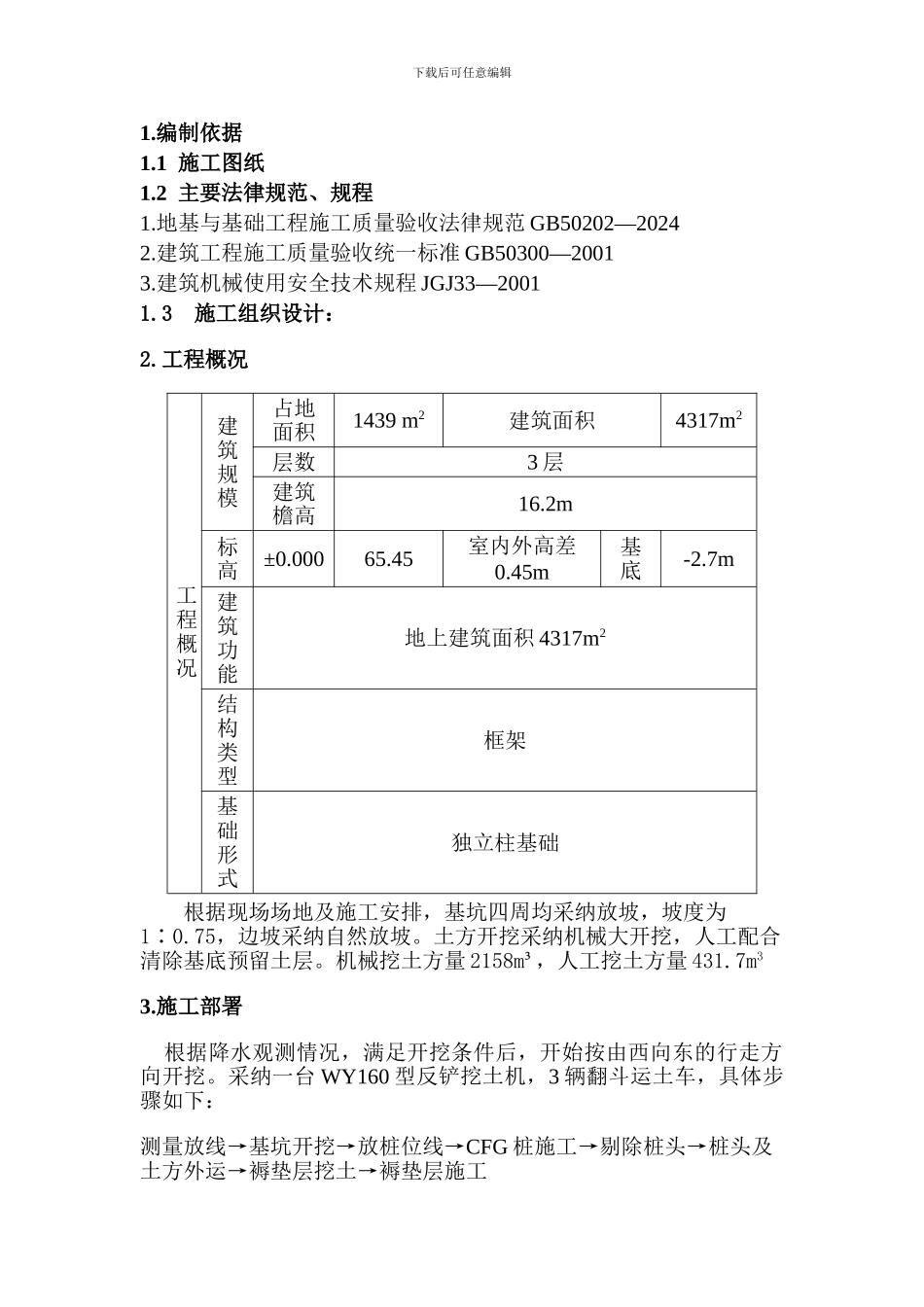

编制依据 1
1 施工图纸 1
2 主要法律规范、规程 1
地基与基础工程施工质量验收法律规范 GB50202—2024 2
建筑工程施工质量验收统一标准 GB50300—2001 3
建筑机械使用安全技术规程 JGJ33—2001 1
3 施工组织设计: 2
工程概况 工程概况 建筑规模 占地面积 1439 m2 建筑面积 4317m2 层数 3 层建筑檐高 16
2m 标高 ±0
000 65
45 室内外高差 0
45m 基底 -2
7m建筑功能 地上建筑面积 4317m2 结构类型 框架 基础形式 独立柱基础 根据现场场地及施工安排,基坑四周均采纳放坡,坡度为1∶0
75,边坡采纳自然放坡
土方开挖采纳机械大开挖,人工配合清除基底预留土层
机械挖土方量 2158m³,人工挖土方量 431
施工部署 根据降水观测情况,满足开挖条件后,开始按由西向东的行走方向开挖
采纳一台 WY160 型反铲挖土机,3 辆翻斗运土车,具体步骤如下: 测量放线→基坑开挖→放桩位线→CFG 桩施工→剔除桩头→桩头及土方外运→褥垫层挖土→褥垫层施工下载后可任意编辑4

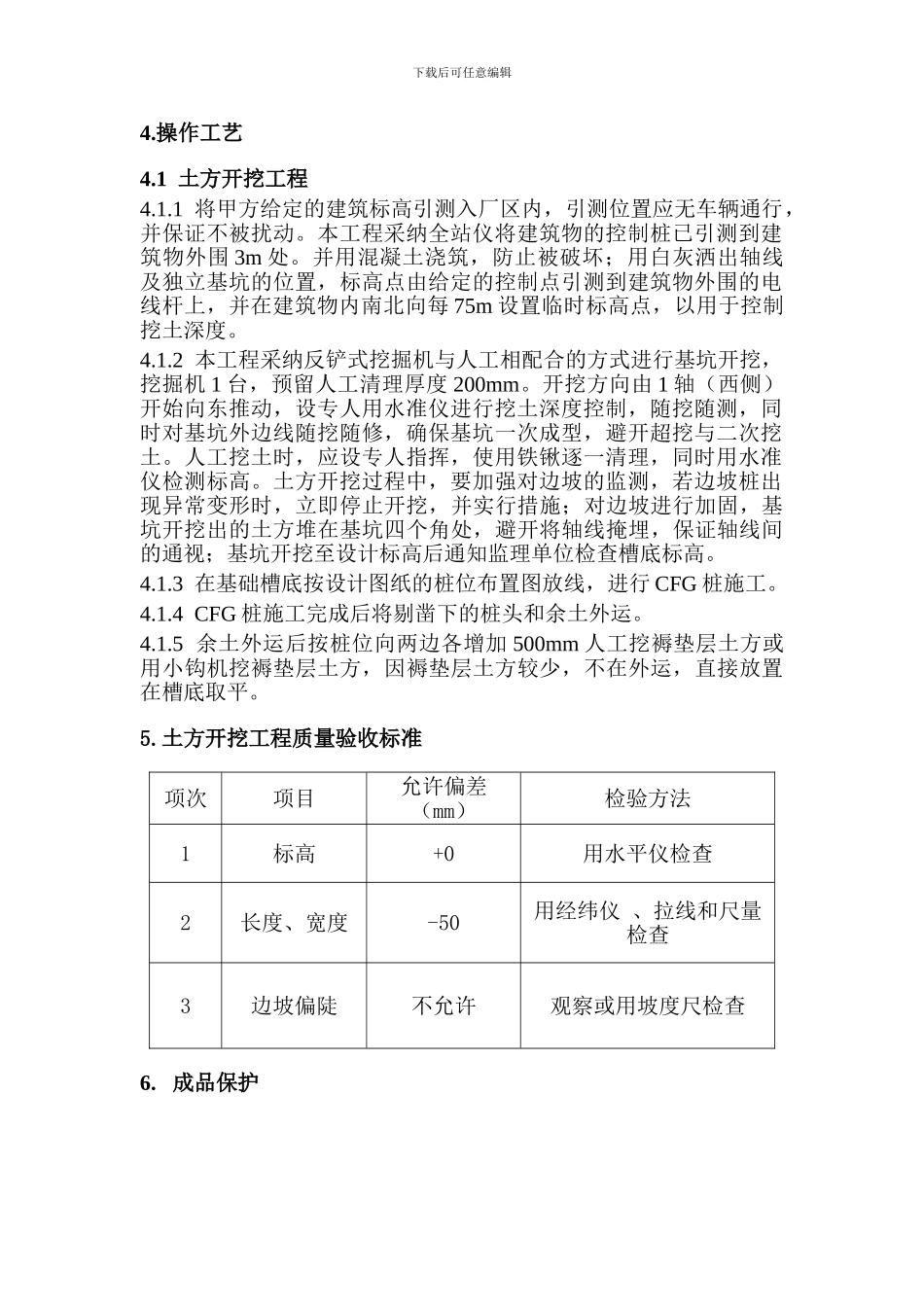

操作工艺 4
1 土方开挖工程 4
1 将甲方给定的建筑标高引测入厂区内,引测位置应无车辆通行,并保证不被扰动
本工程采纳全站仪将建筑物的控制桩已引测到建筑物外围 3m 处
并用混凝土浇筑,防止被破坏;用白灰洒出轴线及独立基坑的位置,标高点由给定的控制点引测到建筑物外围的电线杆上,并在建筑物内南北向每 75m 设置临时标高点,以用于控制挖土深度
2 本工程采纳反铲式挖掘机与人工相配合的方式进行基坑开挖,挖掘机 1 台,预留人工清理厚度 200mm
开挖方向由 1 轴(西侧)开始向东推动,设专人用水准仪进行挖土深度控制,随挖随测,同时对基坑外边线随挖随修,确保基坑一次成型,避开超挖与二次
