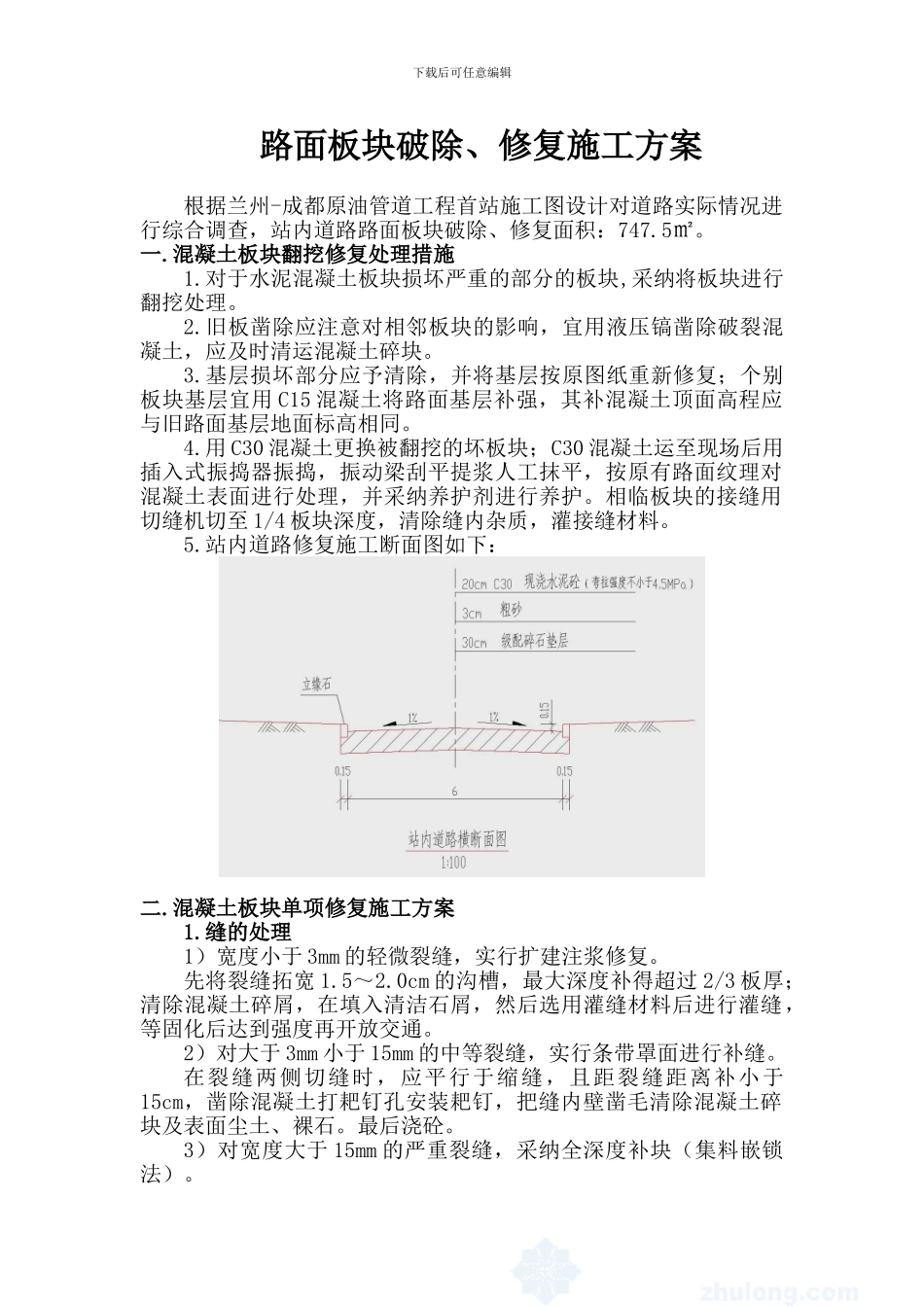

下载后可任意编辑兰州-成都原油管道工程首站局部路面修复施工方案吉林石油集团工程建设有限责任公司兰成项目部2024 年 06 月编制:郭力 审核:刘福下载后可任意编辑路面板块破除、修复施工方案根据兰州-成都原油管道工程首站施工图设计对道路实际情况进行综合调查,站内道路路面板块破除、修复面积:747
混凝土板块翻挖修复处理措施1
对于水泥混凝土板块损坏严重的部分的板块,采纳将板块进行翻挖处理
旧板凿除应注意对相邻板块的影响,宜用液压镐凿除破裂混凝土,应及时清运混凝土碎块
基层损坏部分应予清除,并将基层按原图纸重新修复;个别板块基层宜用 C15 混凝土将路面基层补强,其补混凝土顶面高程应与旧路面基层地面标高相同
用 C30 混凝土更换被翻挖的坏板块;C30 混凝土运至现场后用插入式振捣器振捣,振动梁刮平提浆人工抹平,按原有路面纹理对混凝土表面进行处理,并采纳养护剂进行养护
相临板块的接缝用切缝机切至 1/4 板块深度,清除缝内杂质,灌接缝材料
站内道路修复施工断面图如下:二
混凝土板块单项修复施工方案1
缝的处理1)宽度小于 3mm 的轻微裂缝,实行扩建注浆修复
先将裂缝拓宽 1
0cm 的沟槽,最大深度补得超过 2/3 板厚;清除混凝土碎屑,在填入清洁石屑,然后选用灌缝材料后进行灌缝,等固化后达到强度再开放交通
2)对大于 3mm 小于 15mm 的中等裂缝,实行条带罩面进行补缝
在裂缝两侧切缝时,应平行于缩缝,且距裂缝距离补小于15cm,凿除混凝土打耙钉孔安装耙钉,把缝内壁凿毛清除混凝土碎块及表面尘土、裸石
3)对宽度大于 15mm 的严重裂缝,采纳全深度补块(集料嵌锁法)
下载后可任意编辑平行切割,去除碎砼块,加固路面基层
然后浇注水泥砼,等强度达到后再开放交通
边、板角的处理1)板块修补板块断裂应根据破裂面的大小确定切割范围
