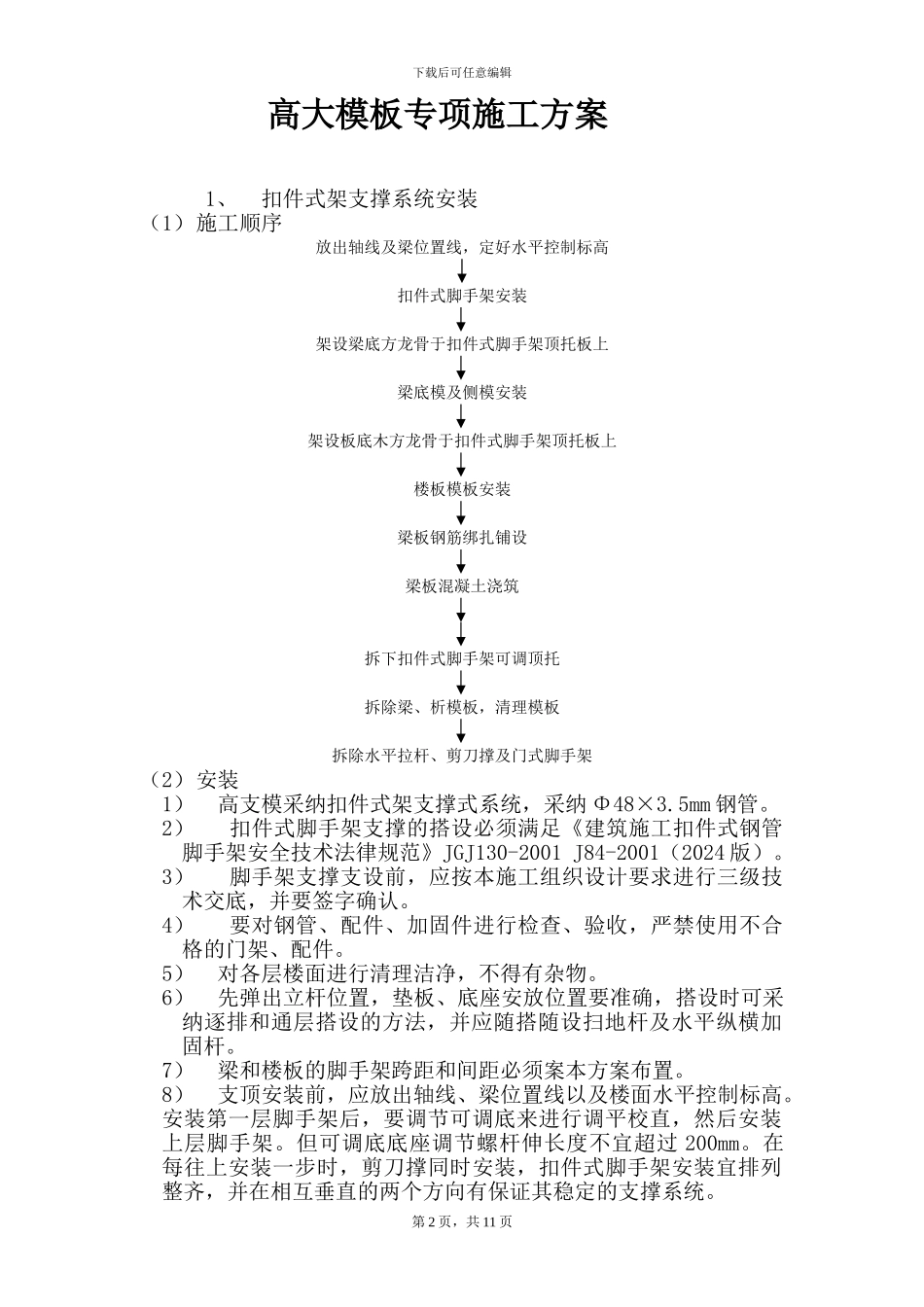

下载后可任意编辑福建省仙游师范学校迁建项目行政办公楼高大模板专项施工方案莆田建工投资集团有限公司仙 游 师 范 学 校 项 目 部年 月 日第 1 页,共 11 页下载后可任意编辑高大模板专项施工方案1、扣件式架支撑系统安装(1)施工顺序放出轴线及梁位置线,定好水平控制标高扣件式脚手架安装架设梁底方龙骨于扣件式脚手架顶托板上梁底模及侧模安装架设板底木方龙骨于扣件式脚手架顶托板上楼板模板安装梁板钢筋绑扎铺设梁板混凝土浇筑拆下扣件式脚手架可调顶托拆除梁、析模板,清理模板拆除水平拉杆、剪刀撑及门式脚手架(2)安装1)高支模采纳扣件式架支撑式系统,采纳 Φ48×3

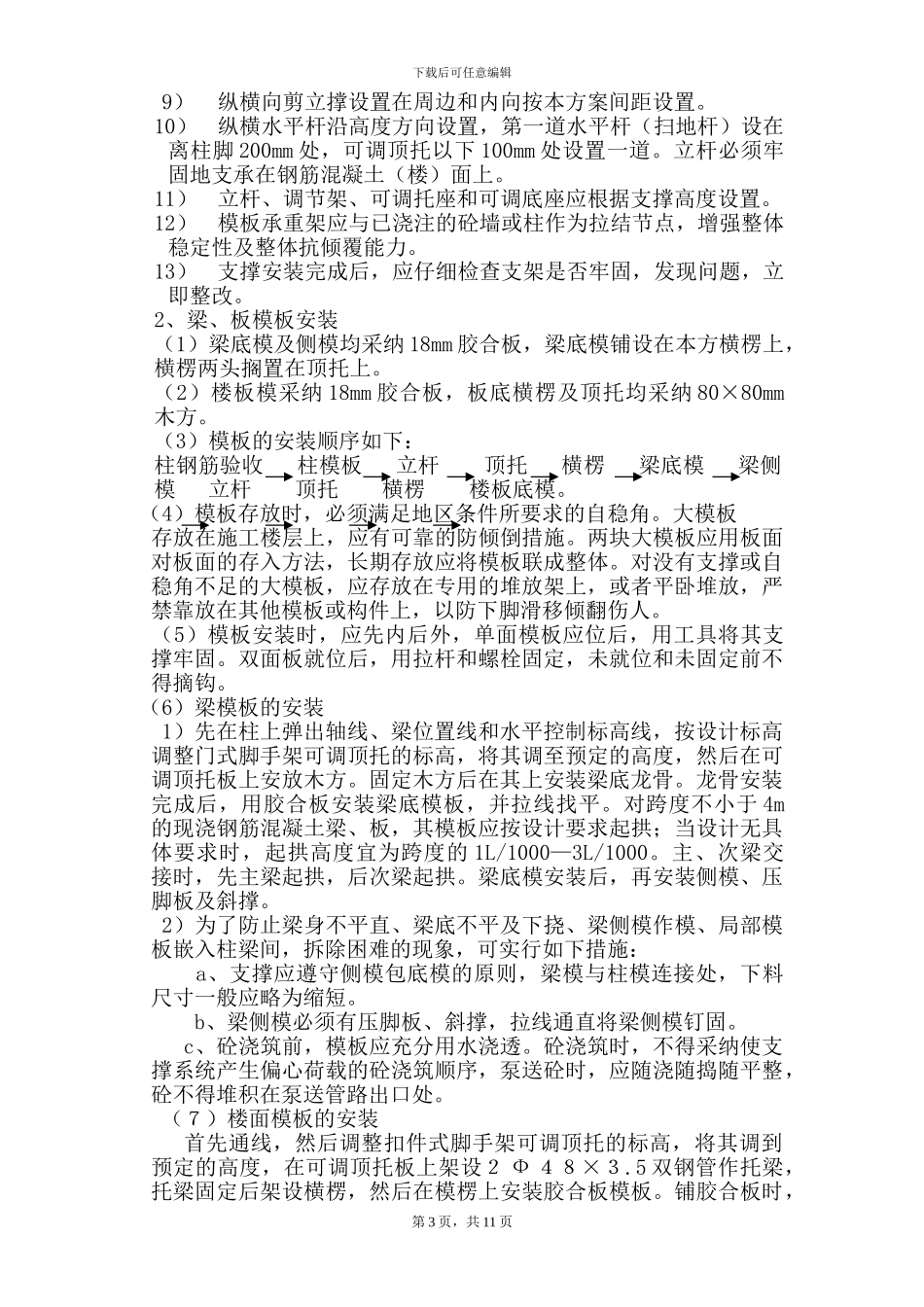

5mm 钢管
2) 扣件式脚手架支撑的搭设必须满足《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2001 J84-2001(2024 版)
3) 脚手架支撑支设前,应按本施工组织设计要求进行三级技术交底,并要签字确认
4) 要对钢管、配件、加固件进行检查、验收,严禁使用不合格的门架、配件
5)对各层楼面进行清理洁净,不得有杂物
6)先弹出立杆位置,垫板、底座安放位置要准确,搭设时可采纳逐排和通层搭设的方法,并应随搭随设扫地杆及水平纵横加固杆
7)梁和楼板的脚手架跨距和间距必须案本方案布置
8)支顶安装前,应放出轴线、梁位置线以及楼面水平控制标高
安装第一层脚手架后,要调节可调底来进行调平校直,然后安装上层脚手架
但可调底底座调节螺杆伸长度不宜超过 200mm
在每往上安装一步时,剪刀撑同时安装,扣件式脚手架安装宜排列整齐,并在相互垂直的两个方向有保证其稳定的支撑系统
第 2 页,共 11 页下载后可任意编辑9)纵横向剪立撑设置在周边和内向按本方案间距设置
10)纵横水平杆沿高度方向设置,第一道水平杆(扫地杆)设在离柱脚 200mm 处,可调顶托以下 100mm 处设置一道
立杆必须牢固地支承在钢筋混凝土(楼)
