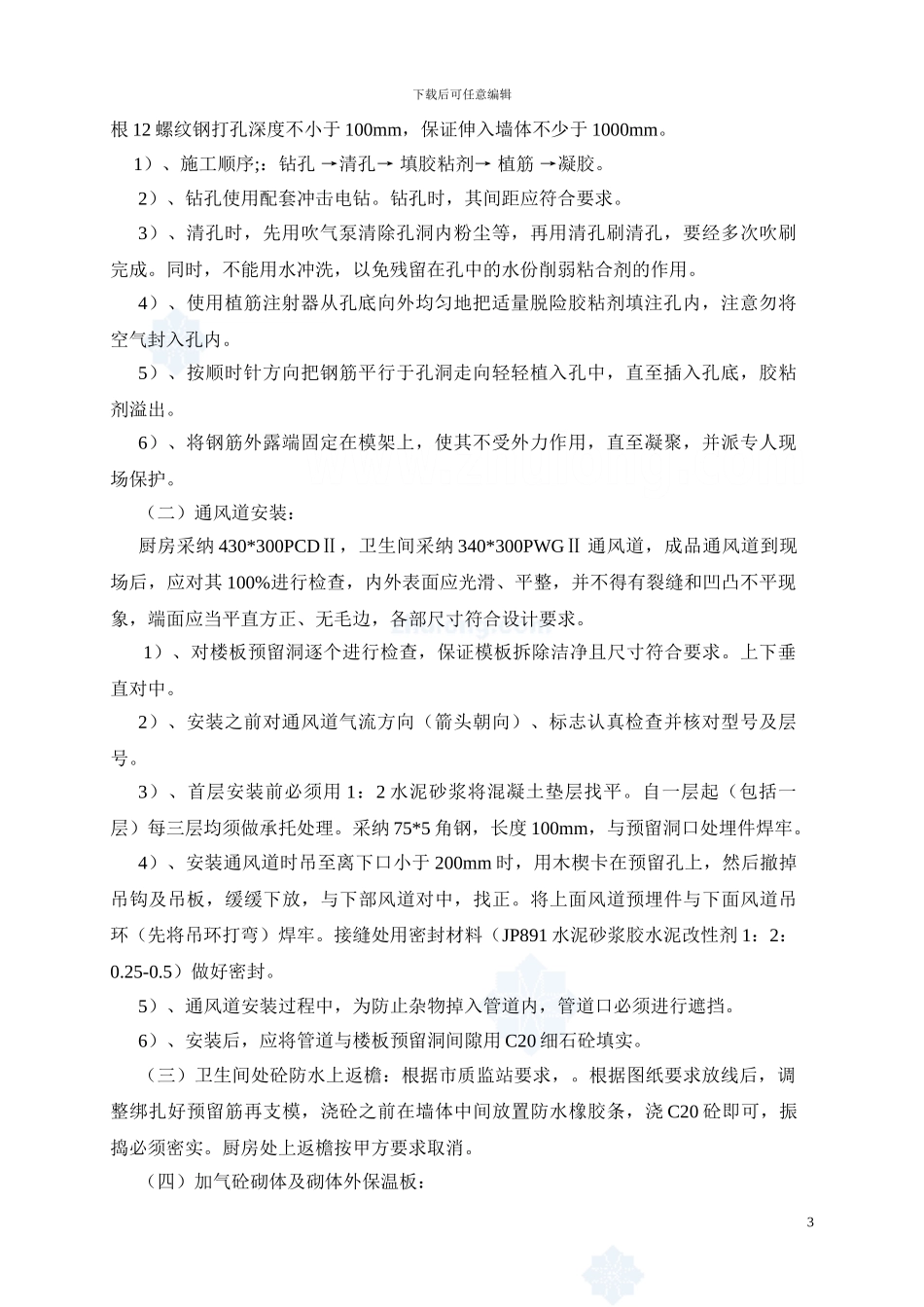

下载后可任意编辑装饰装修工程施工方案一、工程概况地本工程为鄂尔多斯市东胜康巴什新区“神华康城”项目 B20-23 块四标段住宅楼工程,建设地点位于鄂尔多斯市东胜康巴什新区
工程包括 :B20-23 地块 35#、36#、37#、38#、39#住宅楼
其中 35#、36#、37#住宅楼为地下一层地上 14 层,建筑面积分别是 5119
54 平方米、5119
54 平方米、5138
35 平方米
38#、39#住宅楼为地下一层地上 11 层,建筑面积分别是 4475
48 平方米、4444
95 平方米
四标段总建筑面积为 2
43 万平方米
设计单位:北京通程泛华建筑工程顾问有限公司
建设单位:鄂尔多斯市神华神东房地产开发公司施工单位:神东天隆集团建设有限公司结构形式:均为框架剪力墙结构
抗震设防:抗震设防列度为 7 度
使用年限:50 年
安全等级:二级
为了能保质、保量完成装修工程,施工中组织好二次结构砌体、屋面、抹灰、面砖、门窗、涂料等多专业班组的交叉配合工作,施工前,对各专业班组进行详细的技术交底和必要的操作培训,并在施工中保持施工人员的稳定
装修慨述:砌体为加气砼砌块,墙体厚度为 160mm,采纳 M5 混合砂浆砌筑
楼地面:楼梯间抹水泥完成后喷乳胶漆,机房层为大白浆;公共部分地面铺花岗岩,楼梯踏步为防滑花岗岩
其它房间及外走廊地面为轻质骨料 65 厚 C15 砼垫层留毛面,地下室砼地面
内墙面:所有砼墙和加气砼砌体墙打磨平整后抹水泥砂浆抹灰,厨房、卫生间抹毛面
顶棚:所有房间均为处理打磨并刷粉刷石膏并从顶板下反 15CM 即可
门窗安装:断桥铝合金门窗安装,户内防盗门制作安装

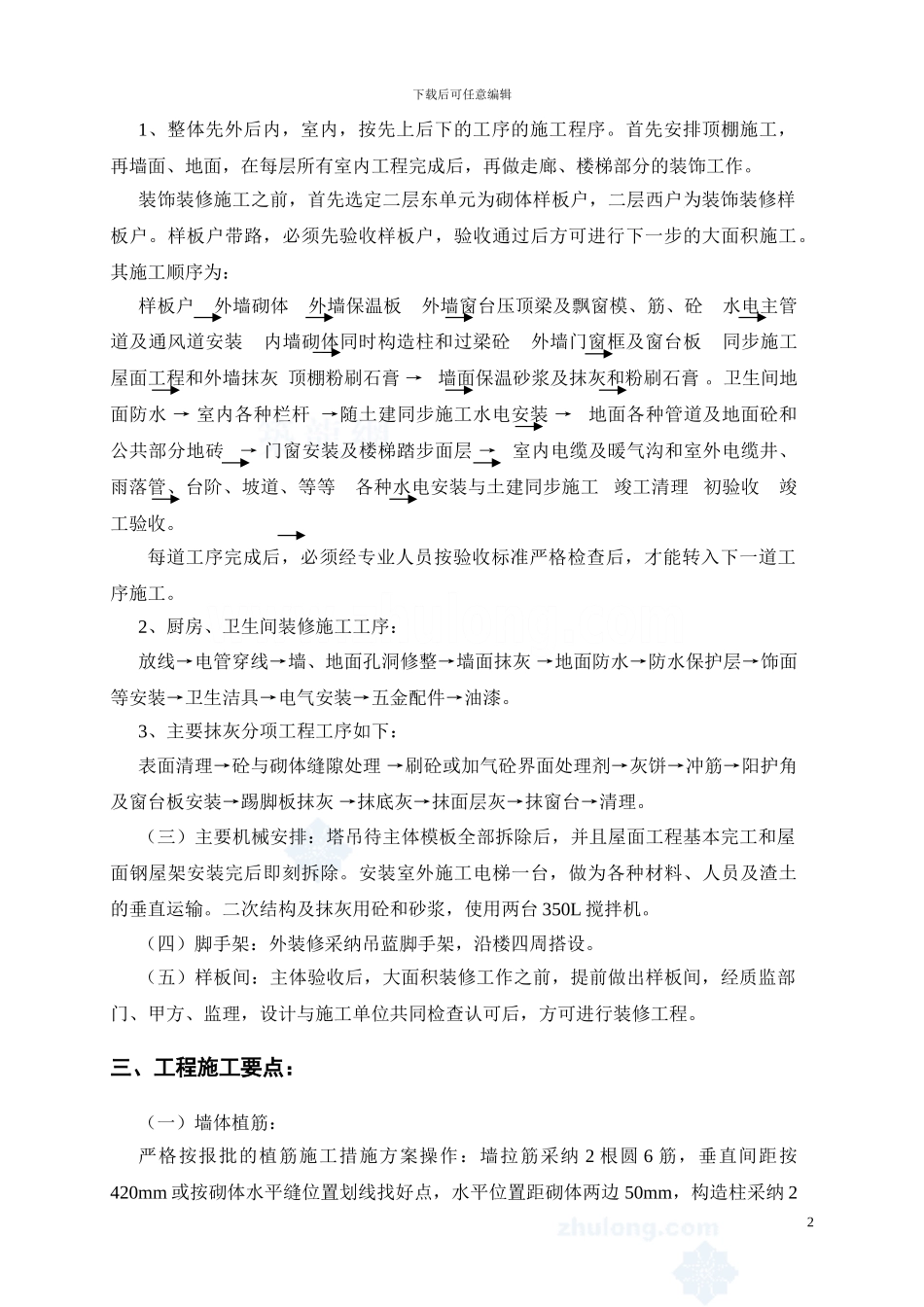

二、 施工部署(一)主要分部工程施工工序1下载后可任意编辑1、整体先外后内,室内,按先上后下的工序的施工程序
首先安排顶棚施工,再墙面、地面,在每层所有室内工程完成后,再做走廊、楼梯部分的
