下载后可任意编辑高层建筑悬挑脚手架施工方案中存在的问题 【转】施工安全计算 2024-04-24 21:56:56 阅读 847 评论 0 字号:大中小 引用高层建筑悬挑脚手架施工方案中存在的问题 【摘要】悬挑脚手架以其投入低、周转快、节约工期等特点在高层建筑施工中广泛应用
悬挑脚手架专项施工方案的合理、可靠,是确保脚手架安全的重要因素之一
本文就施工方案中与计算、构造措施有关的几个问题与广阔同行探讨
【关键词】悬挑脚手架 施工方案 编制 随着高层建筑日趋增多,悬挑脚手架在建筑施工中的应用越来越广泛
相对于落地式钢管脚手架,悬挑式脚手架具有投入低、周转快、节约工期等优点
悬挑脚手架施工方案是否完整、合理、可靠,是否能正确指导施工人员制作、安装、搭设悬挑脚手架,是确保架体安全的重要因素之一
根据《危险性较大工程安全专项施工方案编制及专家论证审查办法》,悬挑脚手架必须编制专项施工方案
方案主要编制依据有《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2001(以下简称 JGJ130-2001 法律规范)、《建筑施工安全检查标准》JGJ59-99、《钢结构设计法律规范》GB50017-2024,个别地区还有相应的地方标准等

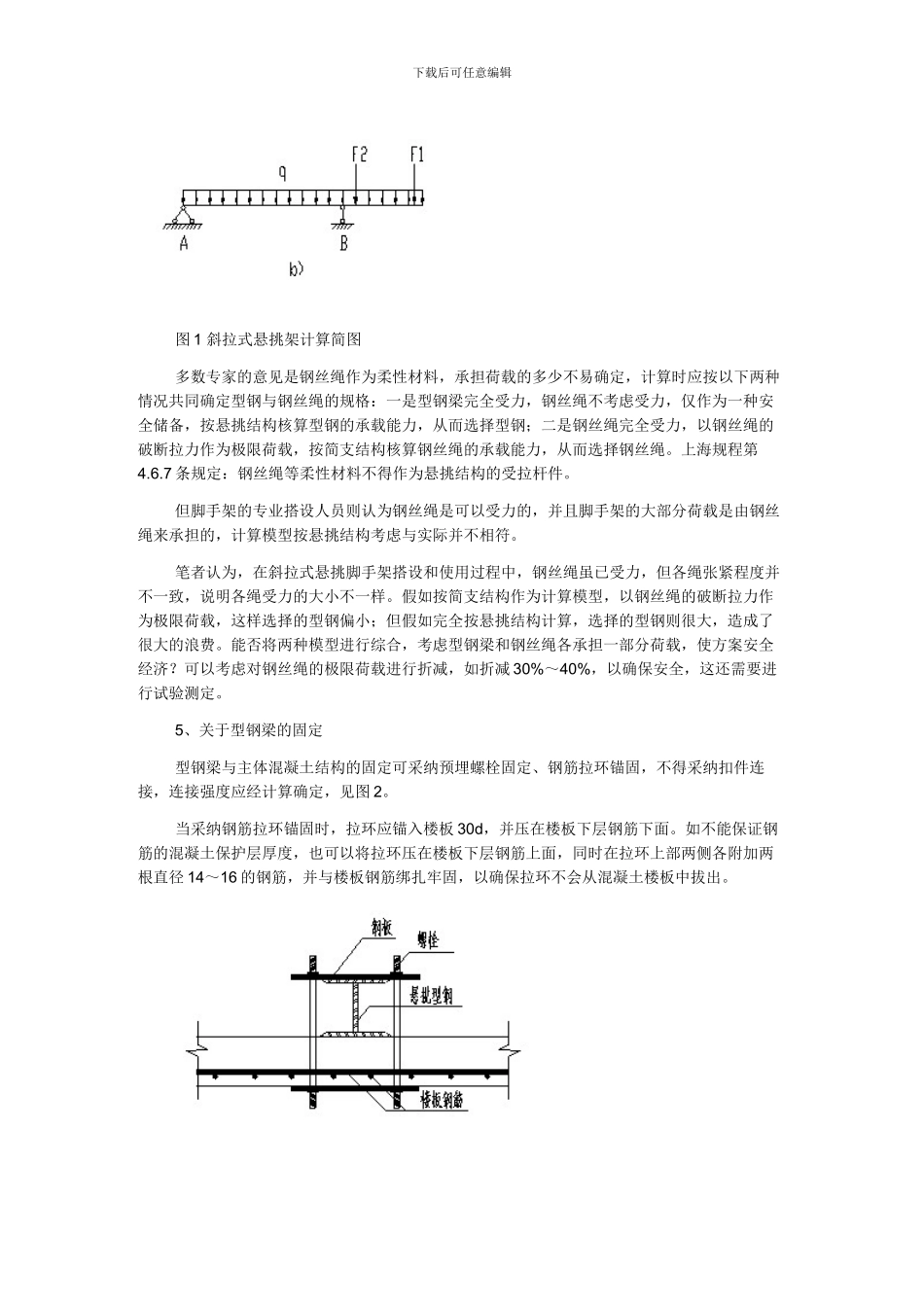

方案应有设计计算书(包括对架体整体稳定性、支撑杆件的受力计算),有针对性较强的、较具体的搭设、维护及拆除等安全技术措施,并应有平面、立面图以及节点详图
以下结合笔者在施工方案编制、审核中遇到的问题与广阔同行探讨
1、关于搭设高度目前悬挑脚手架施工方案编制的主要依据是 JGJ130-2001 法律规范,该法律规范对悬挑脚手架并没有限高的规定,而各省的做法不尽相同,如福建省建设厅在 2004 年 6 月 1 日起实施的《建筑施工悬挑式脚手架安全技术若干规定(试行)》中规定每段搭设高度不得大于24m;上海市建设和交通委员会在 2006 年 12 月 1 日
