电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

高层脚手架施工方案VIP免费

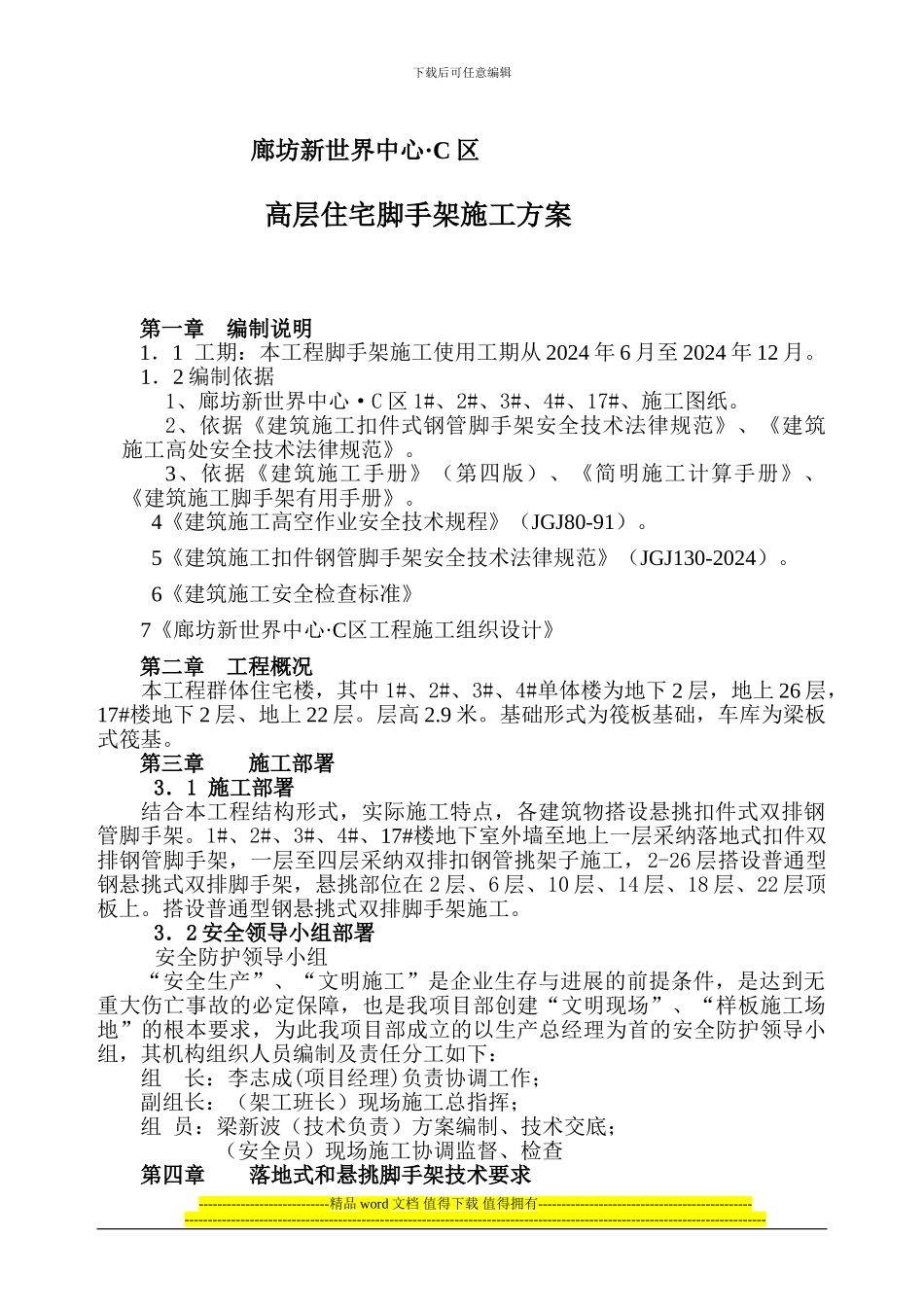

高层脚手架施工方案_第1页
1/33
高层脚手架施工方案_第2页
2/33
高层脚手架施工方案_第3页
3/33

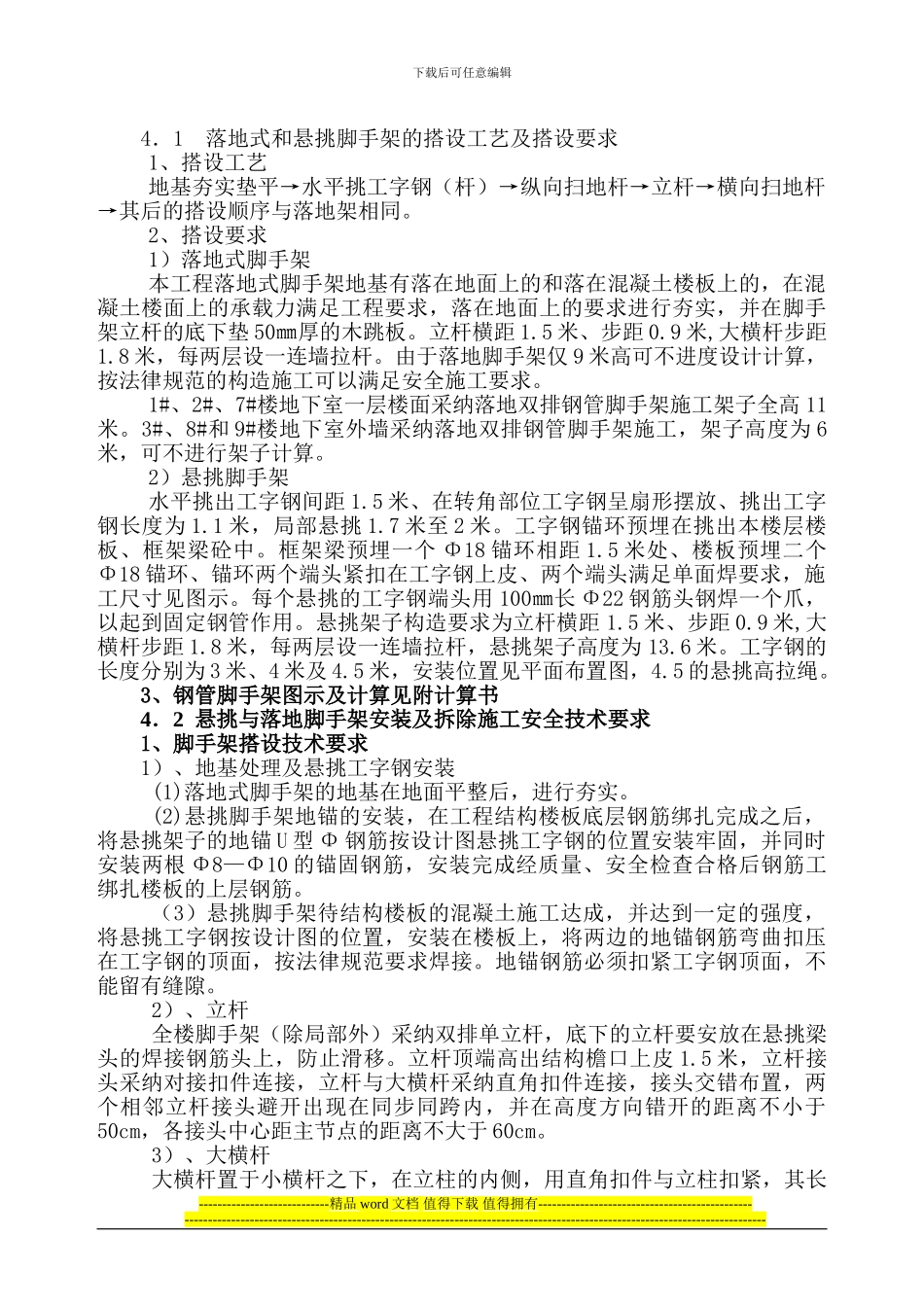

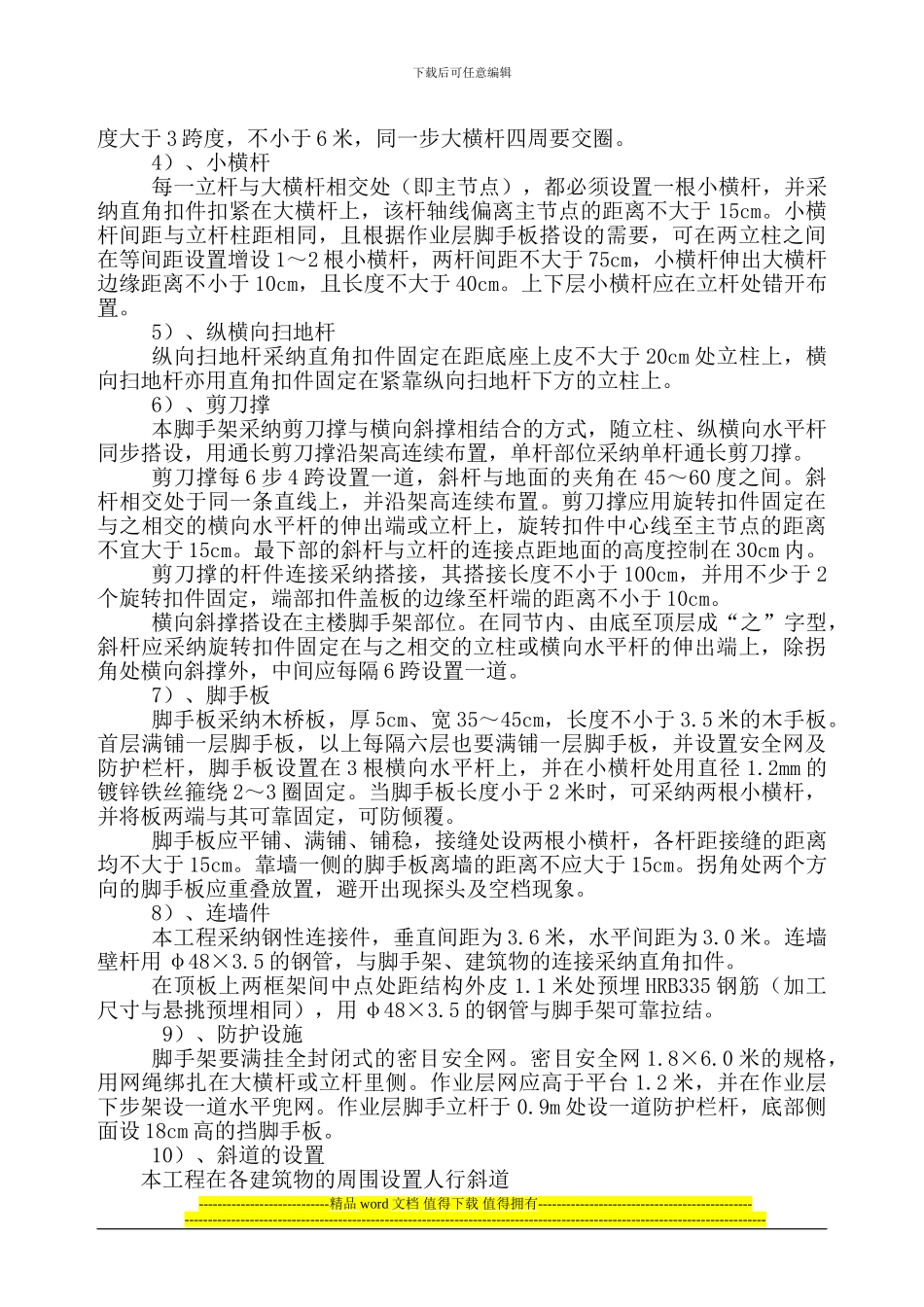

下载后可任意编辑 廊坊新世界中心·C 区高层住宅脚手架施工方案第一章 编制说明1.1 工期:本工程脚手架施工使用工期从 2024 年 6 月至 2024 年 12 月。1.2 编制依据1、廊坊新世界中心·C 区 1#、2#、3#、4#、17#、施工图纸。2、依据《建筑施工扣件式钢管脚手架安全技术法律规范》、《建筑施工高处安全技术法律规范》。3、依据《建筑施工手册》(第四版)、《简明施工计算手册》、《建筑施工脚手架有用手册》。4《建筑施工高空作业安全技术规程》(JGJ80-91)。5《建筑施工扣件钢管脚手架安全技术法律规范》(JGJ130-2024)。6《建筑施工安全检查标准》7《廊坊新世界中心·C区工程施工组织设计》第二章 工程概况本工程群体住宅楼,其中 1#、2#、3#、4#单体楼为地下 2 层,地上 26 层,17#楼地下 2 层、地上 22 层。层高 2.9 米。基础形式为筏板基础,车库为梁板式筏基。第三章 施工部署3.1 施工部署结合本工程结构形式,实际施工特点,各建筑物搭设悬挑扣件式双排钢管脚手架。1#、2#、3#、4#、17#楼地下室外墙至地上一层采纳落地式扣件双排钢管脚手架,一层至四层采纳双排扣钢管挑架子施工,2-26 层搭设普通型钢悬挑式双排脚手架,悬挑部位在 2 层、6 层、10 层、14 层、18 层、22 层顶板上。搭设普通型钢悬挑式双排脚手架施工。3.2 安全领导小组部署安全防护领导小组“安全生产”、“文明施工”是企业生存与进展的前提条件,是达到无重大伤亡事故的必定保障,也是我项目部创建“文明现场”、“样板施工场地”的根本要求,为此我项目部成立的以生产总经理为首的安全防护领导小组,其机构组织人员编制及责任分工如下:组 长:李志成(项目经理)负责协调工作; 副组长:(架工班长)现场施工总指挥;组 员:梁新波(技术负责)方案编制、技术交底;(安全员)现场施工协调监督、检查 第四章 落地式和悬挑脚手架技术要求----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑4.1 落地式和悬挑脚手架的搭设工艺及搭设要求1、搭设工艺地基夯实垫平→水平挑工字钢(杆)→纵向扫地杆→立杆→横向扫地杆→其后的搭设顺序与落地架相同。2、搭设要求1)落地式脚手架本工程落地式脚手架地基有...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

高层脚手架施工方案

文森传品+ 关注
实名认证
内容提供者

一家传播文化教育的小店,资料丰富,随意挑选。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
