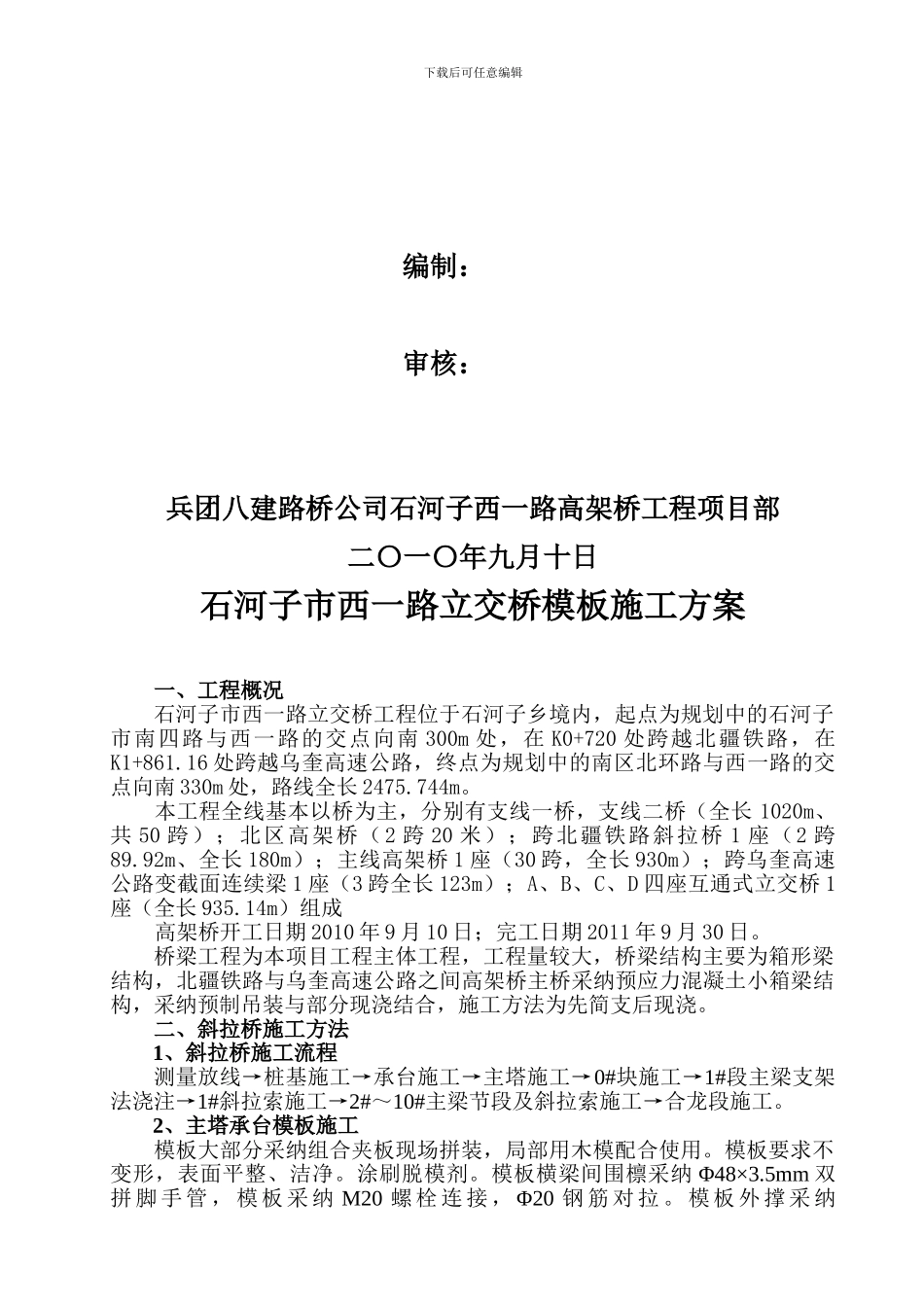

下载后可任意编辑石河子市西一路高架桥工程模板施工方案下载后可任意编辑编制:审核: 兵团八建路桥公司石河子西一路高架桥工程项目部二〇一〇年九月十日石河子市西一路立交桥模板施工方案一、工程概况石河子市西一路立交桥工程位于石河子乡境内,起点为规划中的石河子市南四路与西一路的交点向南 300m 处,在 K0+720 处跨越北疆铁路,在K1+861
16 处跨越乌奎高速公路,终点为规划中的南区北环路与西一路的交点向南 330m 处,路线全长 2475
本工程全线基本以桥为主,分别有支线一桥,支线二桥(全长 1020m、共 50 跨);北区高架桥(2 跨 20 米);跨北疆铁路斜拉桥 1 座(2 跨89
92m、全长 180m);主线高架桥 1 座(30 跨,全长 930m);跨乌奎高速公路变截面连续梁 1 座(3 跨全长 123m);A、B、C、D 四座互通式立交桥 1座(全长 935
14m)组成高架桥开工日期 2010 年 9 月 10 日;完工日期 2011 年 9 月 30 日
桥梁工程为本项目工程主体工程,工程量较大,桥梁结构主要为箱形梁结构,北疆铁路与乌奎高速公路之间高架桥主桥采纳预应力混凝土小箱梁结构,采纳预制吊装与部分现浇结合,施工方法为先简支后现浇
二、斜拉桥施工方法1、斜拉桥施工流程测量放线→桩基施工→承台施工→主塔施工→0#块施工→1#段主梁支架法浇注→1#斜拉索施工→2#~10#主梁节段及斜拉索施工→合龙段施工
2、主塔承台模板施工模板大部分采纳组合夹板现场拼装,局部用木模配合使用
模板要求不变形,表面平整、洁净
模板横梁间围檩采纳 Φ48×3
5mm 双拼 脚 手 管 , 模 板 采 纳 M20 螺 栓 连 接 , Φ20 钢 筋 对 拉
模 板 外 撑 采 纳下载后可任意编辑Φ48×3

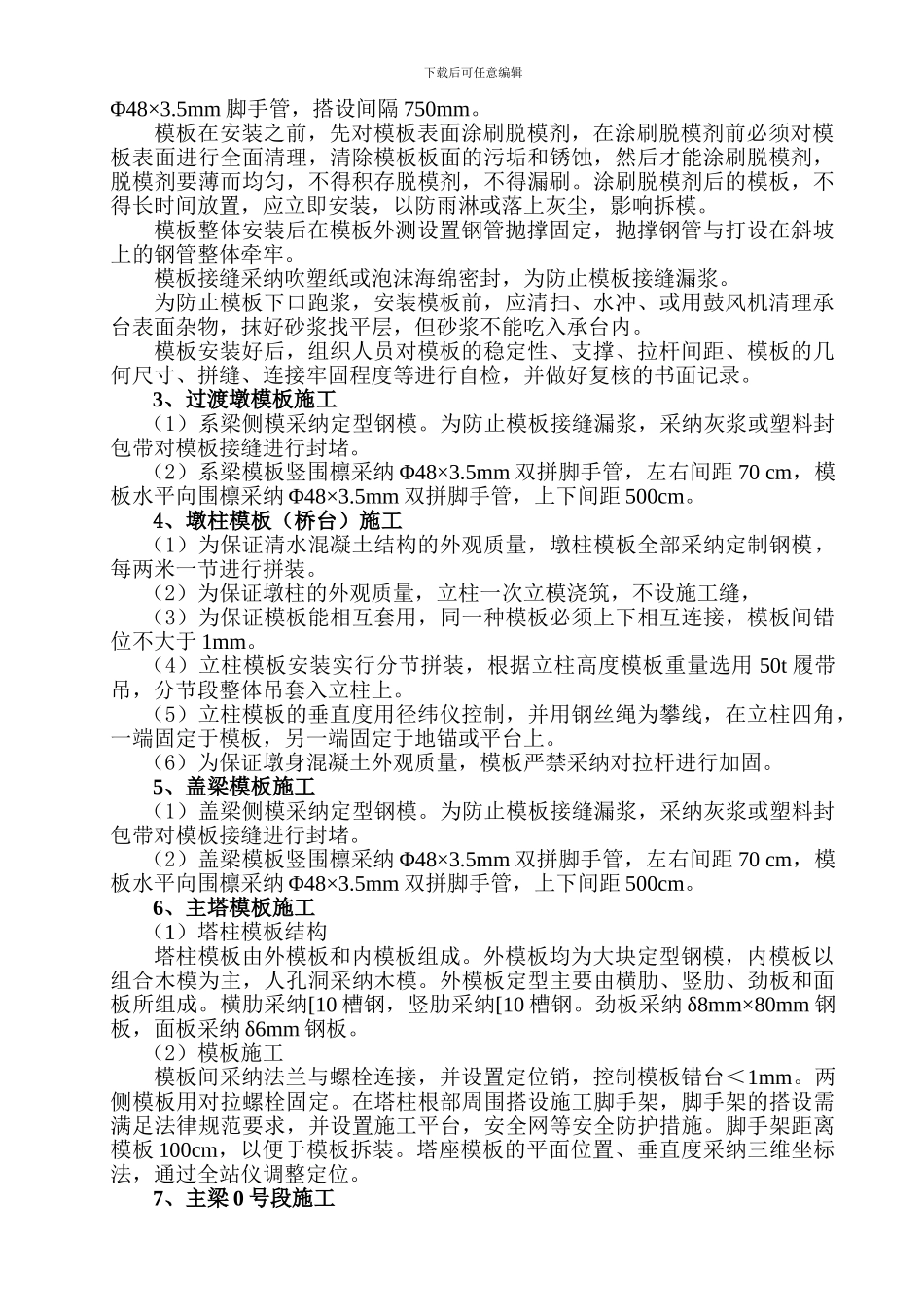

5mm 脚手管,搭设间隔 750mm
