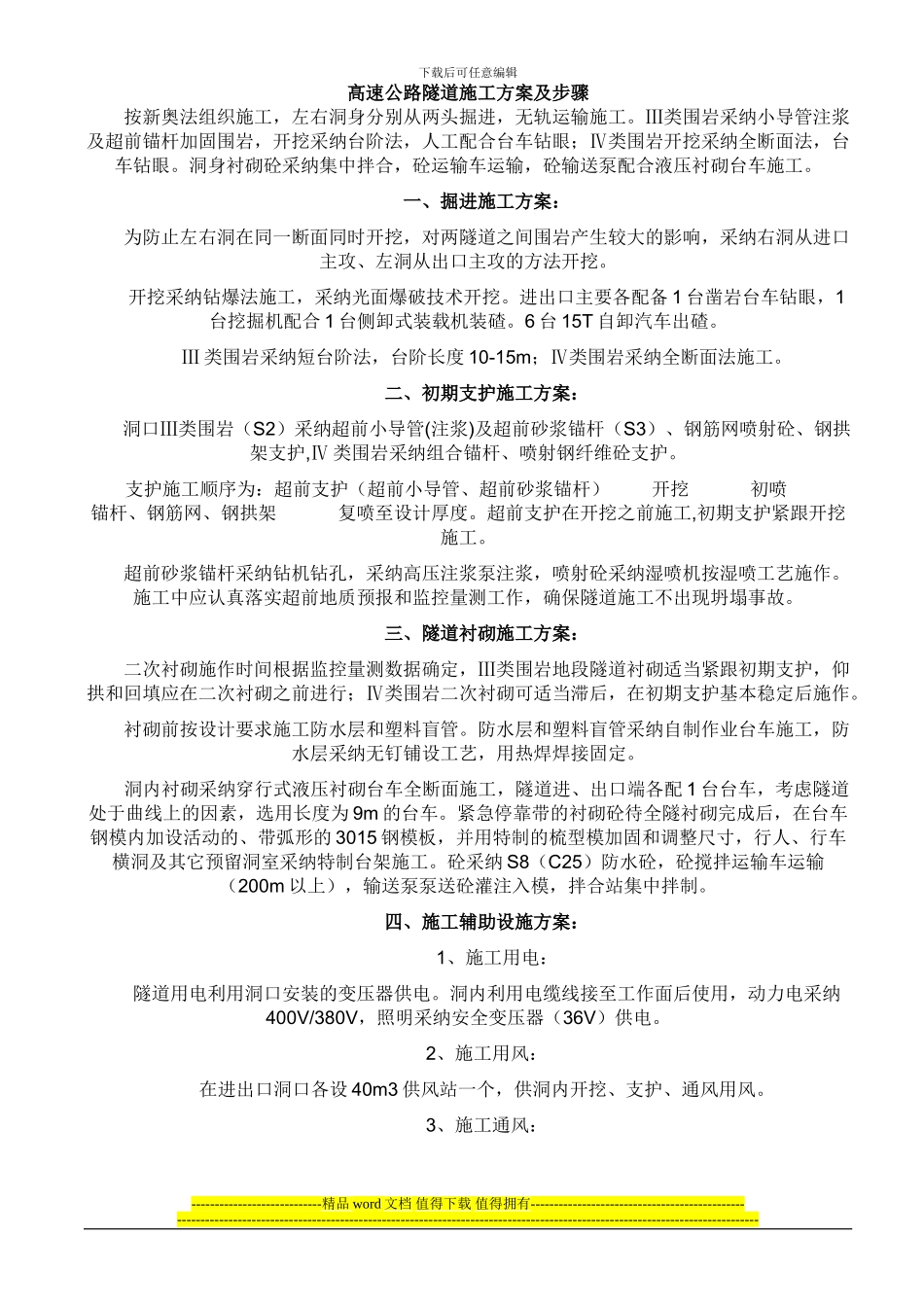

下载后可任意编辑高速公路隧道施工方案及步骤按新奥法组织施工,左右洞身分别从两头掘进,无轨运输施工
Ⅲ类围岩采纳小导管注浆及超前锚杆加固围岩,开挖采纳台阶法,人工配合台车钻眼;Ⅳ类围岩开挖采纳全断面法,台车钻眼
洞身衬砌砼采纳集中拌合,砼运输车运输,砼输送泵配合液压衬砌台车施工
一、掘进施工方案:为防止左右洞在同一断面同时开挖,对两隧道之间围岩产生较大的影响,采纳右洞从进口主攻、左洞从出口主攻的方法开挖
开挖采纳钻爆法施工,采纳光面爆破技术开挖
进出口主要各配备 1 台凿岩台车钻眼,1台挖掘机配合 1 台侧卸式装载机装碴
6 台 15T 自卸汽车出碴
Ⅲ 类围岩采纳短台阶法,台阶长度 10-15m;Ⅳ类围岩采纳全断面法施工
二、初期支护施工方案:洞口Ⅲ类围岩(S2)采纳超前小导管(注浆)及超前砂浆锚杆(S3)、钢筋网喷射砼、钢拱架支护,Ⅳ 类围岩采纳组合锚杆、喷射钢纤维砼支护
支护施工顺序为:超前支护(超前小导管、超前砂浆锚杆) 开挖 初喷 锚杆、钢筋网、钢拱架 复喷至设计厚度
超前支护在开挖之前施工,初期支护紧跟开挖施工
超前砂浆锚杆采纳钻机钻孔,采纳高压注浆泵注浆,喷射砼采纳湿喷机按湿喷工艺施作
施工中应认真落实超前地质预报和监控量测工作,确保隧道施工不出现坍塌事故
三、隧道衬砌施工方案:二次衬砌施作时间根据监控量测数据确定,Ⅲ类围岩地段隧道衬砌适当紧跟初期支护,仰拱和回填应在二次衬砌之前进行;Ⅳ类围岩二次衬砌可适当滞后,在初期支护基本稳定后施作
衬砌前按设计要求施工防水层和塑料盲管
防水层和塑料盲管采纳自制作业台车施工,防水层采纳无钉铺设工艺,用热焊焊接固定
洞内衬砌采纳穿行式液压衬砌台车全断面施工,隧道进、出口端各配 1 台台车,考虑隧道处于曲线上的因素,选用长度为 9m 的台车

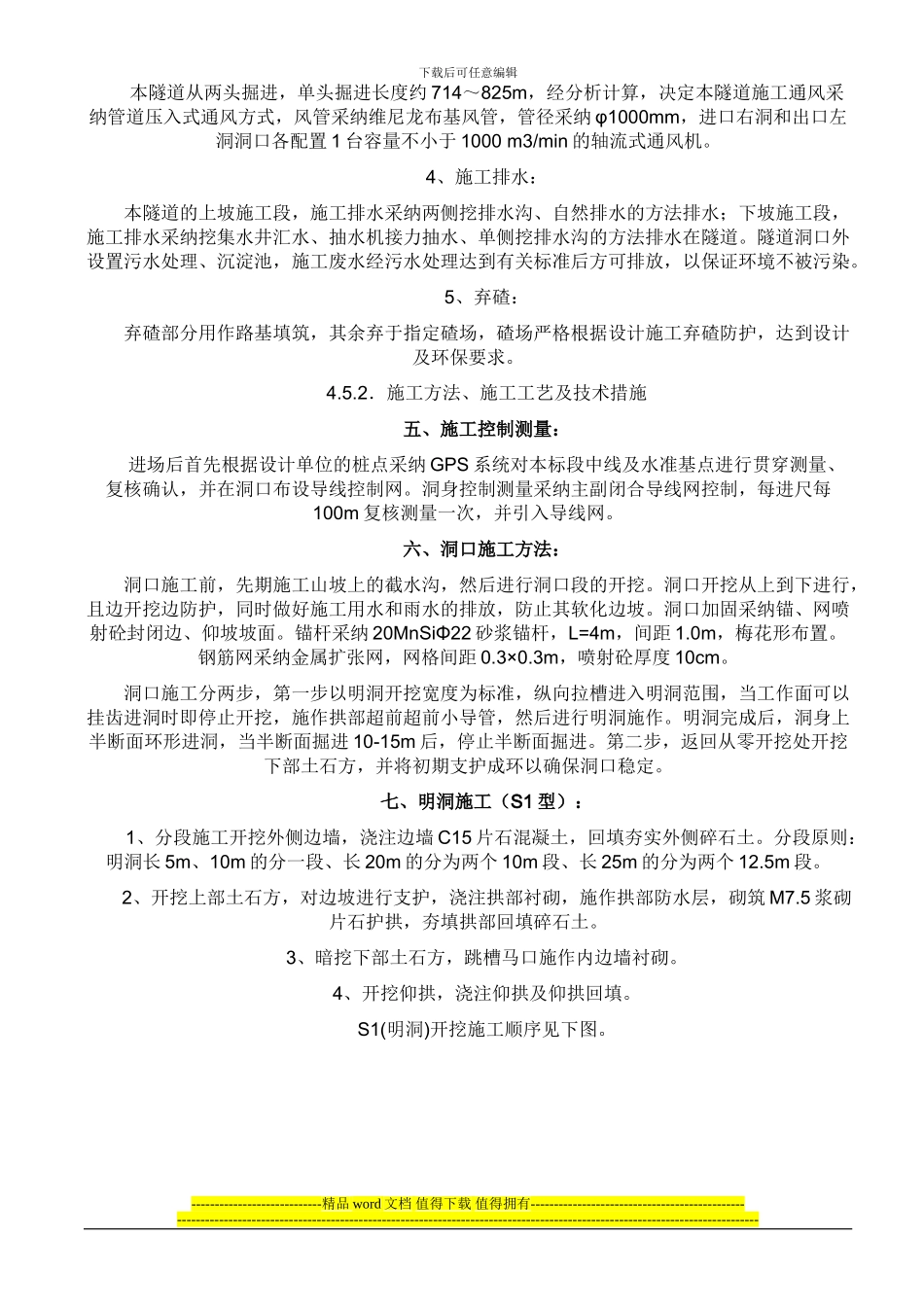

紧急停靠带的衬砌砼待全隧衬砌完成后,在台车钢模内加设活动的、带弧形的 3015 钢模板,
