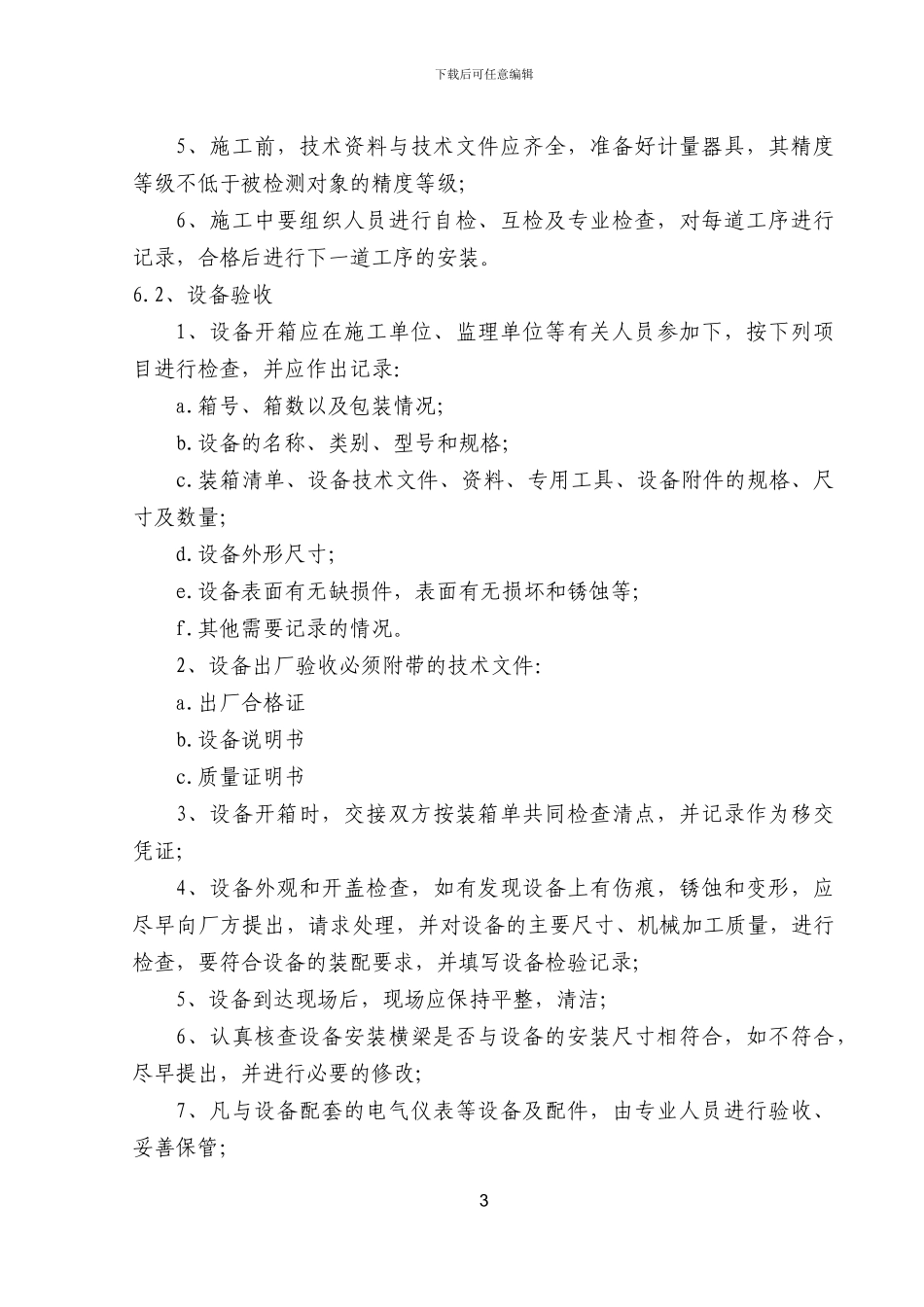

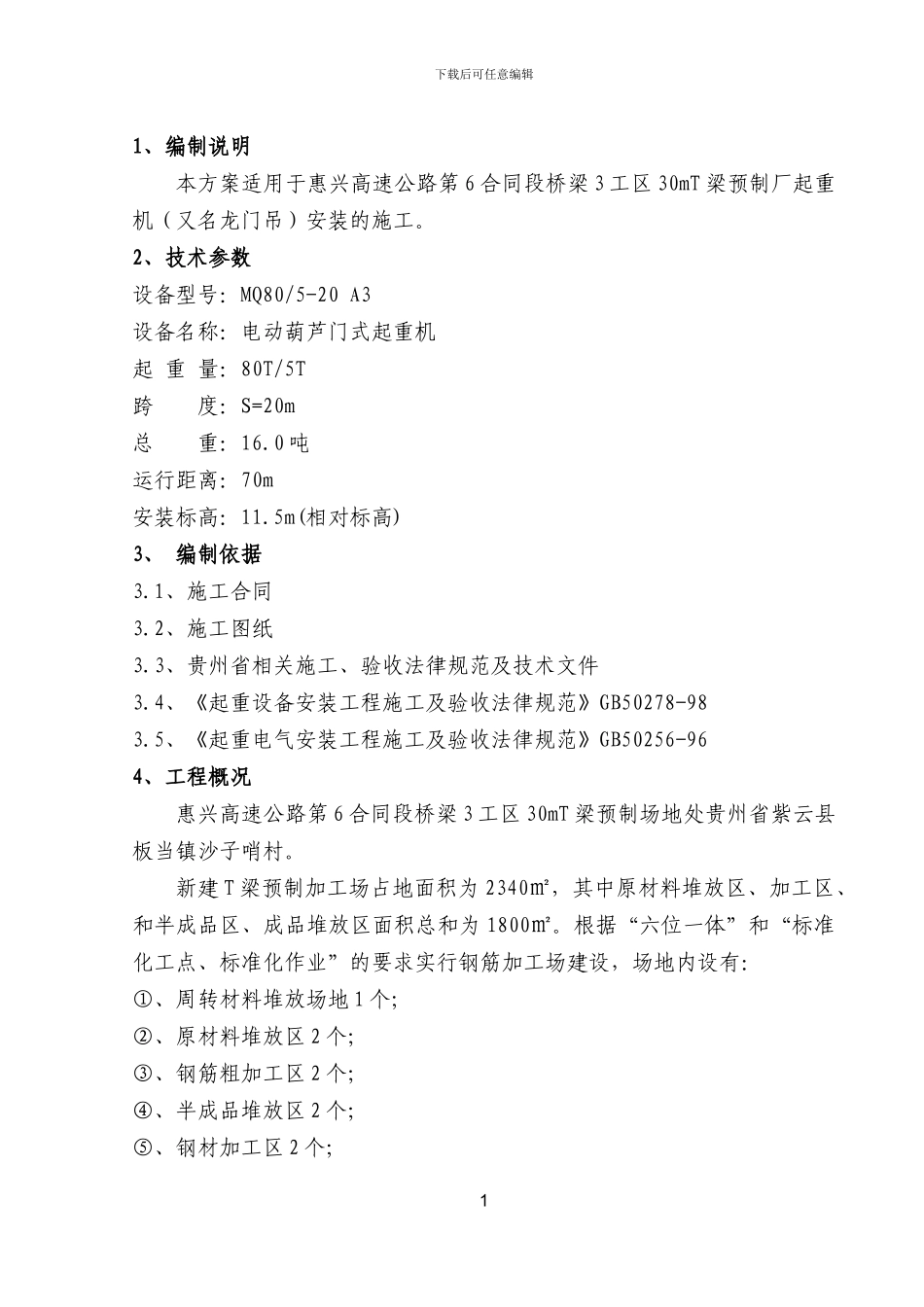

下载后可任意编辑1、编制说明本方案适用于惠兴高速公路第 6 合同段桥梁 3 工区 30mT 梁预制厂起重机(又名龙门吊)安装的施工。2、技术参数设备型号:MQ80/5-20 A3设备名称:电动葫芦门式起重机起 重 量:80T/5T跨 度:S=20m总 重:16.0 吨运行距离:70m安装标高:11.5m(相对标高)3、 编制依据3.1、施工合同3.2、施工图纸3.3、贵州省相关施工、验收法律规范及技术文件3.4、《起重设备安装工程施工及验收法律规范》GB50278-983.5、《起重电气安装工程施工及验收法律规范》GB50256-964、工程概况惠兴高速公路第 6 合同段桥梁 3 工区 30mT 梁预制场地处贵州省紫云县板当镇沙子哨村。新建 T 梁预制加工场占地面积为 2340㎡,其中原材料堆放区、加工区、和半成品区、成品堆放区面积总和为 1800㎡。根据“六位一体”和“标准化工点、标准化作业”的要求实行钢筋加工场建设,场地内设有:①、周转材料堆放场地 1 个;②、原材料堆放区 2 个;③、钢筋粗加工区 2 个;④、半成品堆放区 2 个;⑤、钢材加工区 2 个; 1下载后可任意编辑⑥、成品堆放区 2 个;⑦、生活住房,看守住房届时依据实际情况修建。预制场内场地原地面清表整平,铺设 40cm 宕渣整平压实,钢筋存放区混凝土基础厚 20cm,其他地方都设计混凝土厚 15cm。场内运输道路与出场便道采纳 C20 混凝土硬化,道路路面混凝土厚 20cm。内设 80T/5T 跨径 20m 龙门吊两台。5、施工程序和方法5.1、施工程序5.2、关键工序关键工序一览表序号关键工序名称工序特点、难点及主要技术参数备注1轨道安装检查轨道顶标高、中心线偏差2行车安装检查跨度、水平度、轨距3试运转空负荷、静负荷、动负荷运转,检查机器性能6、施工方法及技术措施6.1 施工准备1、根据安装合同,施工负责人及安全员赴现场,勘察作业环境、道路、电源及照明设施,并估算、测量现场净空尺寸和极限尺寸,极限尺寸应符合 JBT306-94 规定。2、根据现场施工情况,确定产品卸车方案及产品、施工工器具存放地点。3、编制施工方案,确定进场施工日期,落实施工人员,进行技术交底,准备好施工机具和安全防护用品,必要时提前办理好动火证明。4、施工前对吊车梁进行检查验收,验收合格后方可施工。 2设备验收附件核查轨道安装轨道验收拼接检查整机吊装电器安装试运转工动载荷试验大车安装收桥架拼装轨道安装基础复测交工验收安装验收施工准备下载后可任意编辑5、施工前,技术资料与技术文件...
