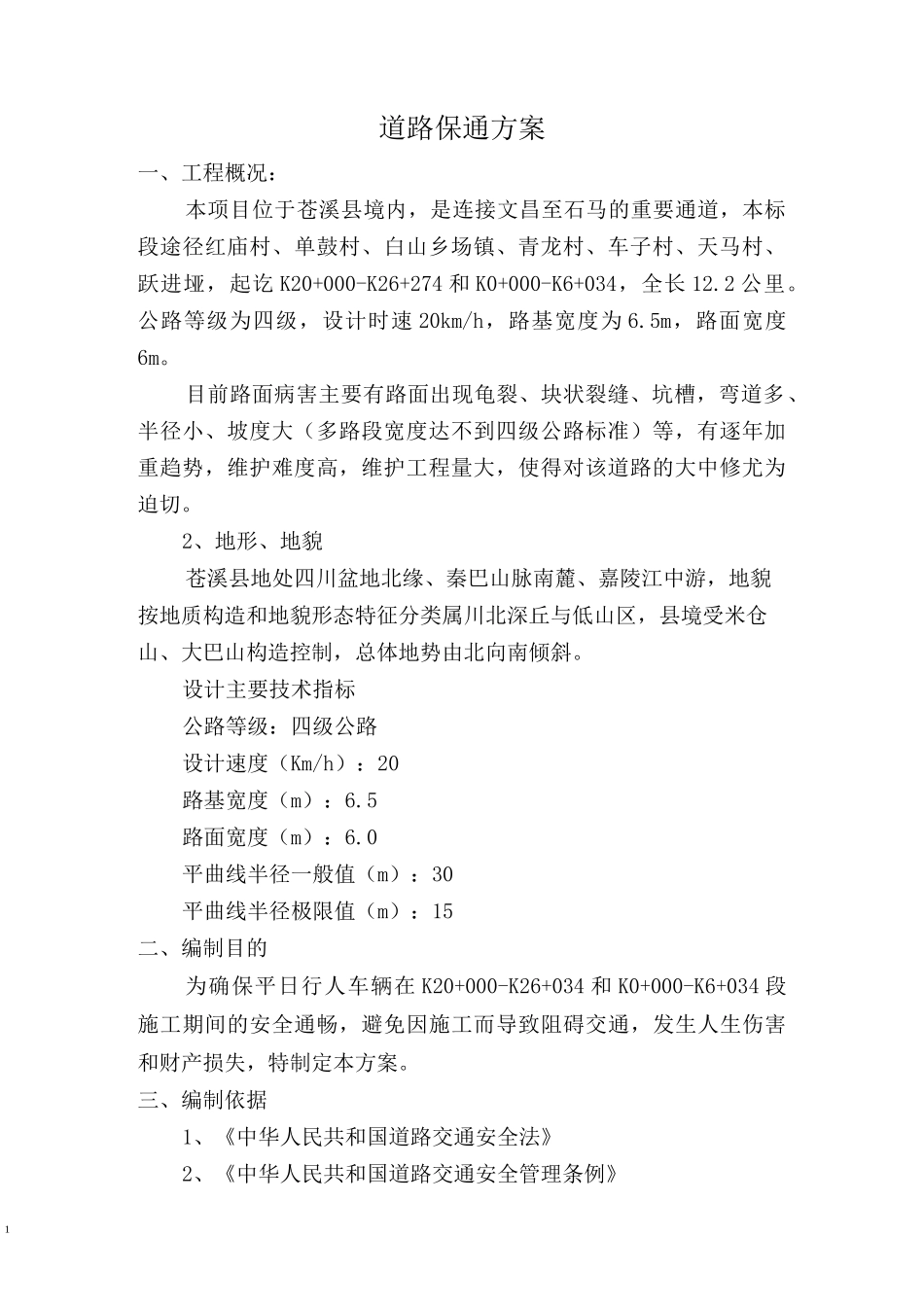

工程道路保通方案道路保通方案苍溪县黄得线文昌至跃进垭公路路面改造工程编制人:审核人:审批人:四川巨久建设工程有限公司2017 年 11 月一、工程概况 2二、编制目的 2三、编制依据 2四、组织机构 3五、施工作业区保通措施 3六、安全设施的设置和位置 3七、施工车辆通行管理 4八、向社会过往车辆发布相关信息 4九、安全文明教育工作 4十、特殊情况下的应急救援预案 41道路保通方案一、工程概况:本项目位于苍溪县境内,是连接文昌至石马的重要通道,本标段途径红庙村、单鼓村、白山乡场镇、青龙村、车子村、天马村、跃进垭,起讫 K20+000-K26+274 和 K0+000-K6+034,全长 12.2 公里。公路等级为四级,设计时速 20km/h,路基宽度为 6.5m,路面宽度6m。目前路面病害主要有路面出现龟裂、块状裂缝、坑槽,弯道多、半径小、坡度大(多路段宽度达不到四级公路标准)等,有逐年加重趋势,维护难度高,维护工程量大,使得对该道路的大中修尤为迫切。2、地形、地貌苍溪县地处四川盆地北缘、秦巴山脉南麓、嘉陵江中游,地貌按地质构造和地貌形态特征分类属川北深丘与低山区,县境受米仓山、大巴山构造控制,总体地势由北向南倾斜。设计主要技术指标公路等级:四级公路设计速度(Km/h):20路基宽度(m):6.5路面宽度(m):6.0平曲线半径一般值(m):30平曲线半径极限值(m):15二、编制目的为确保平日行人车辆在 K20+000-K26+034 和 K0+000-K6+034 段施工期间的安全通畅,避免因施工而导致阻碍交通,发生人生伤害和财产损失,特制定本方案。三、编制依据1、《中华人民共和国道路交通安全法》2、《中华人民共和国道路交通安全管理条例》23、《公路工程施工安全技术规范》(JTGF90-2015)4、道路作业交通安全标志(GA182-1998)5、现场的实地勘察四、组织机构成立以项目经理李莉为组长、安全工程师吴刘为副组长、各个专业工程师、施工班组长为组员的道路保通安全领导小组。设置专职交通安全班组,负责交通安全设施的布置与维护,行人车辆的有效通行,确保道路畅通,安全防护有效。五、施工作业区保通措施1、施工作业路段两边同时安放交通标志,并配备安全协管员专人看护路口,防止公路行驶车辆、行人进入施工作业区域内。2、根据施工进度及要求布设交通警示标志。3、道路保通安全领导小组负责对施工全过程的道路保通安全领导、指挥、组织、协调及对现场工作人员的安全教育、培训等工作。4、在施工范围内每公里至少设置一名道路保...
